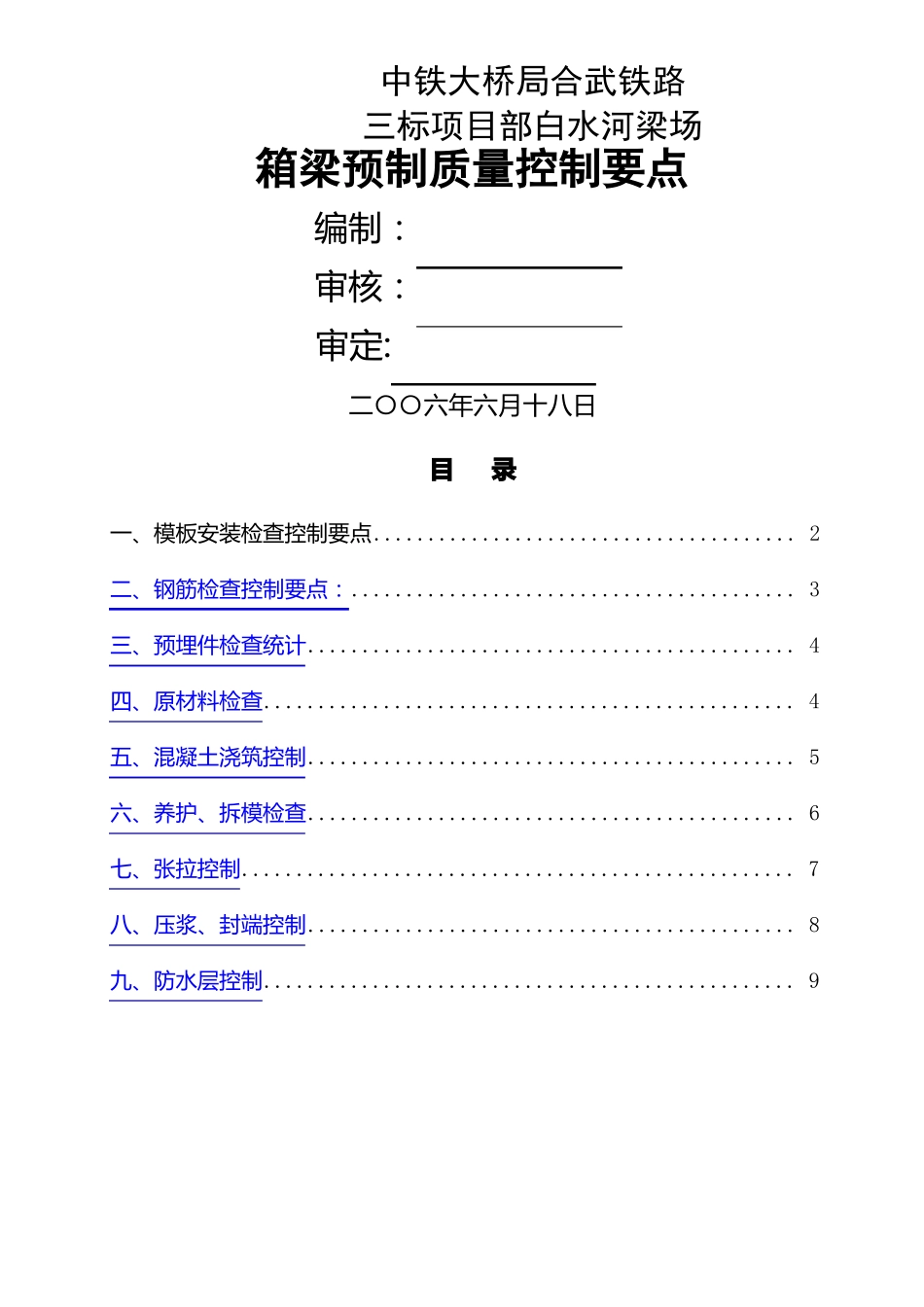

中铁大桥局合武铁路三标项目部白水河梁场箱梁预制质量控制要点编制:审核:审定:二〇〇六年六月十八日目录一、模板安装检查控制要点

2二、钢筋检查控制要点:
3三、预埋件检查统计
4四、原材料检查
4五、混凝土浇筑控制
5六、养护、拆模检查
6七、张拉控制
7八、压浆、封端控制
8九、防水层控制

9中铁大桥局合武铁路白水河梁场箱梁预制质量控制要点一、模板安装检查控制要点1、底模标高和预拱度的控制(1)首次底模安装时由测量组放标高(设预拱)、安装好后复测检查
(2)每榀箱梁张拉完成移开预制台座后,由测量组检查底模标高及预拱度、长度、平整度
2、外模安装检查外模安装检查项目有:内外悬臂模板标高检查;模板结构尺寸检查;腹板垂直度、平整度检查;拼缝错台检查;模板表面检查;结构安全检查;支座预埋板、螺栓孔位置、垂直度检查
3、内模检查吊装前检查项目:结构尺寸检查;垂直度检查;拼缝错台检查;模板表面检查;结
