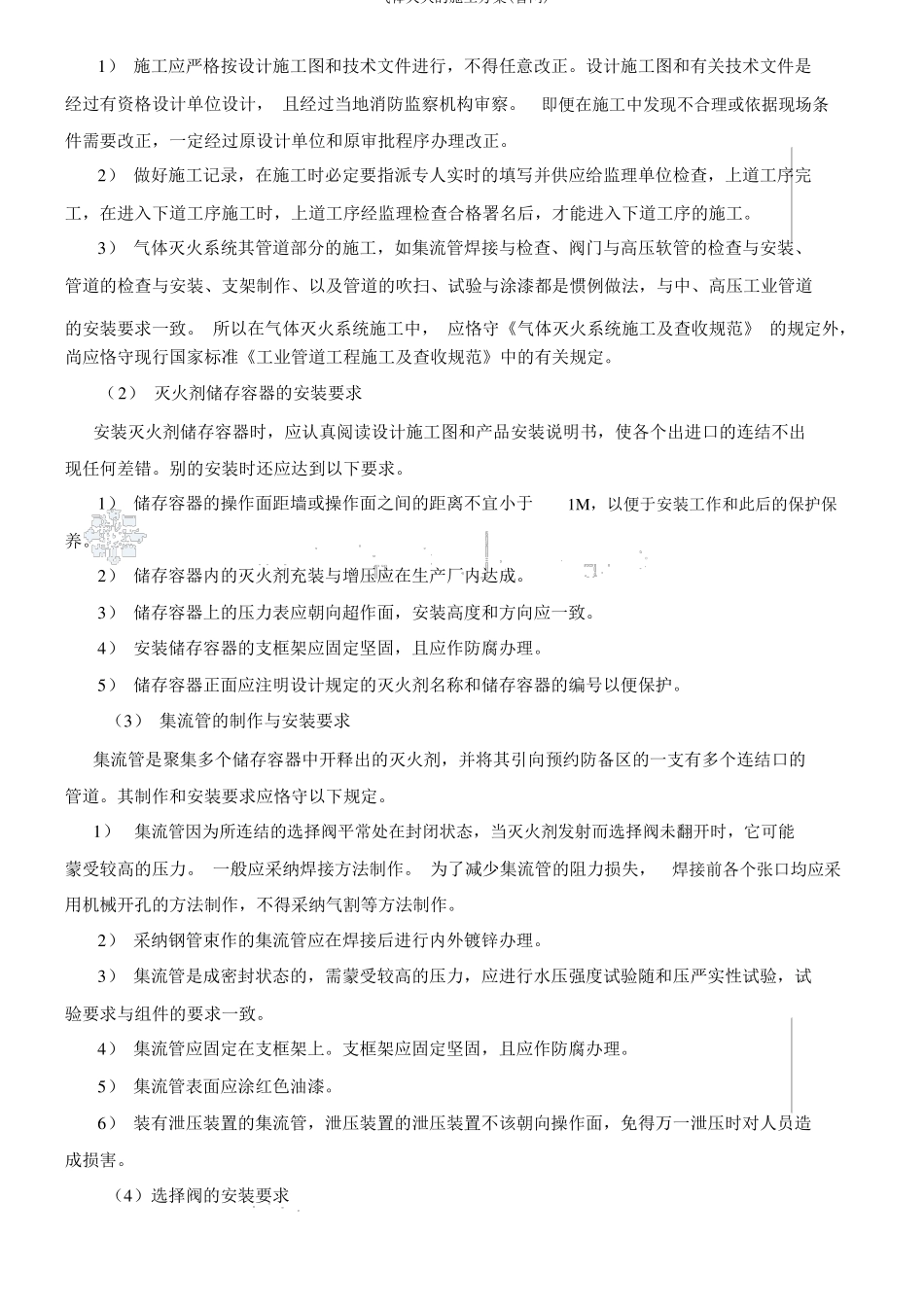

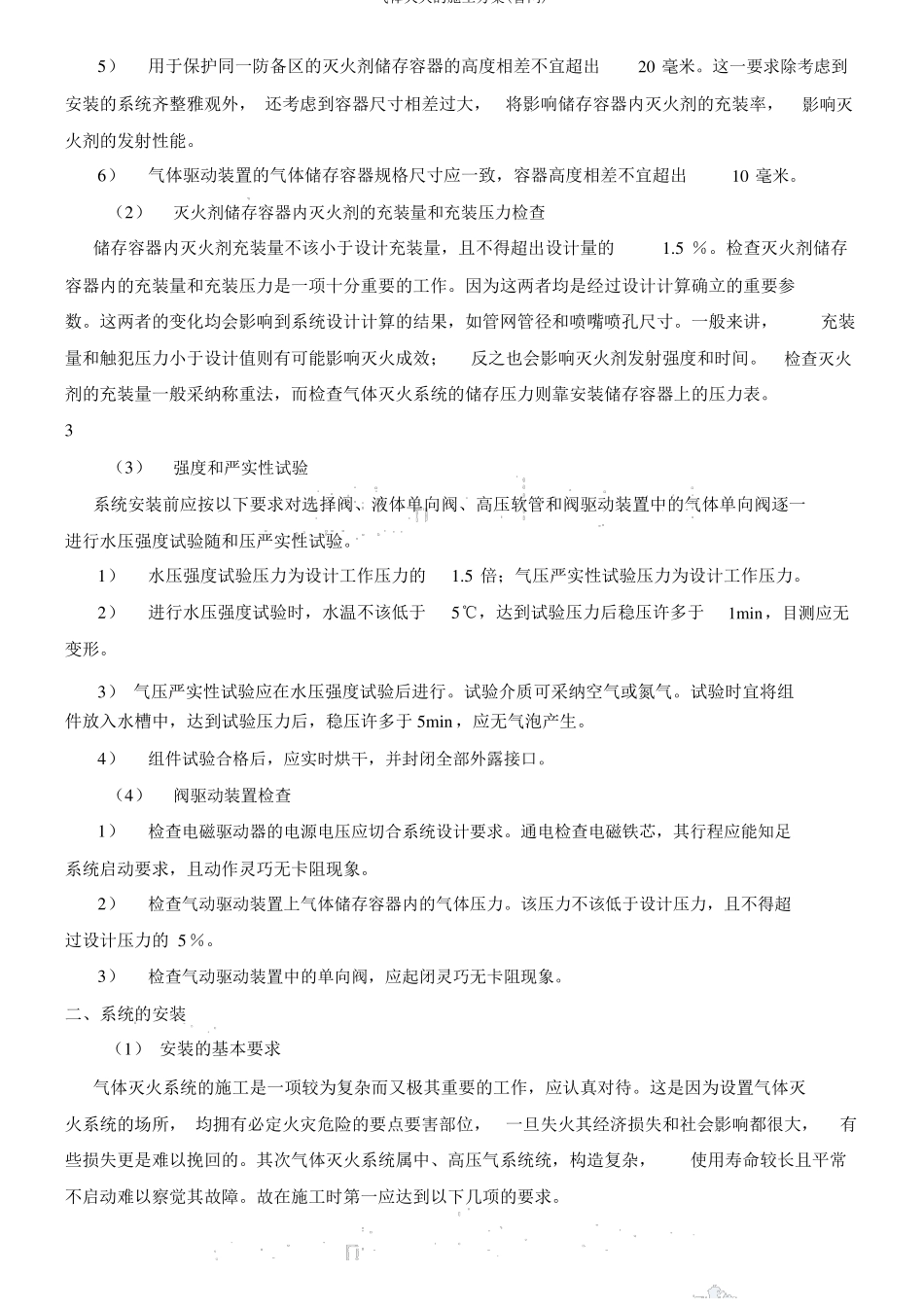

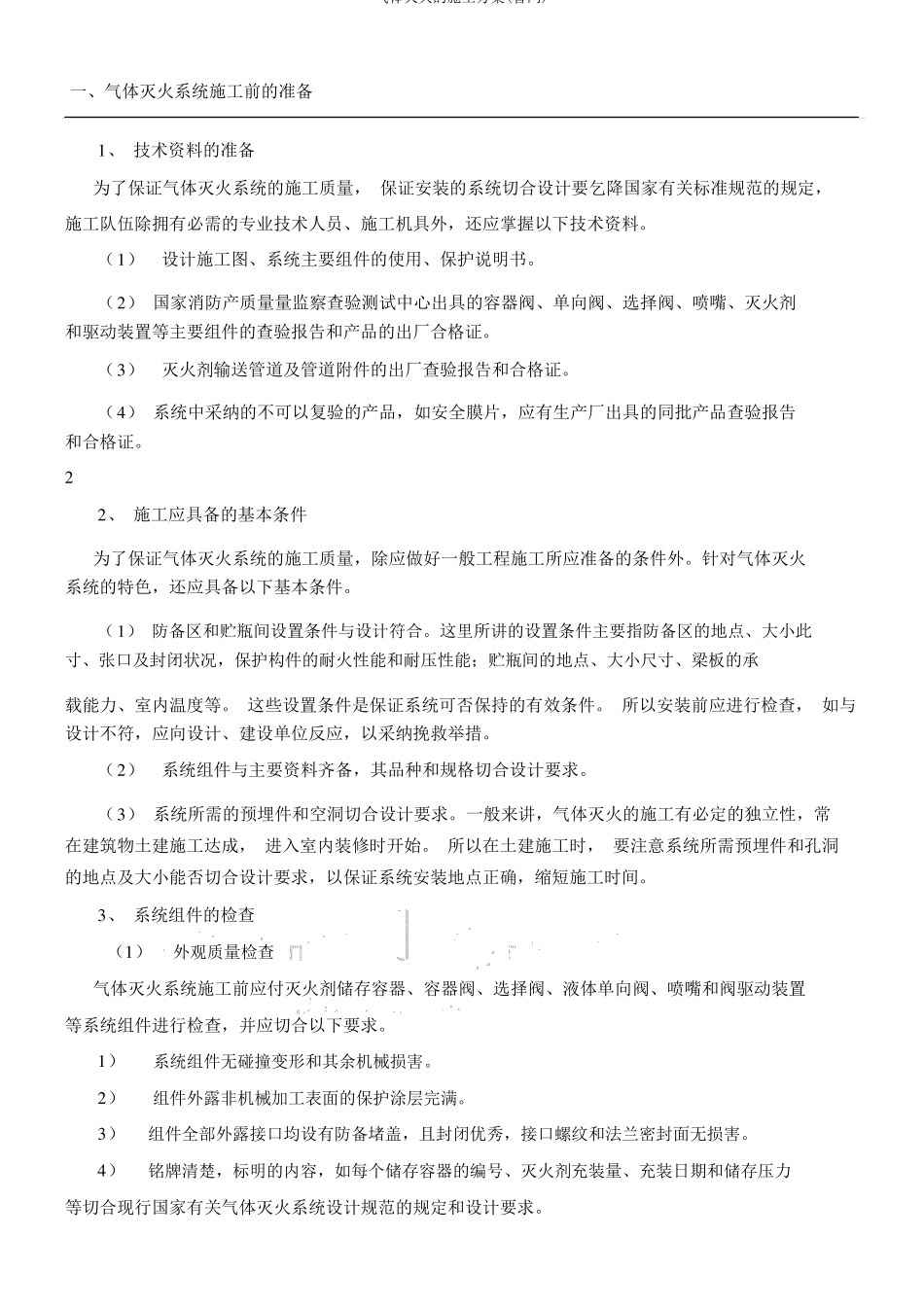

气体灭火的施工方案(管网)一、气体灭火系统施工前的准备1、技术资料的准备为了保证气体灭火系统的施工质量,保证安装的系统切合设计要乞降国家有关标准规范的规定,施工队伍除拥有必需的专业技术人员、施工机具外,还应掌握以下技术资料。(1)设计施工图、系统主要组件的使用、保护说明书。(2)国家消防产质量量监察查验测试中心出具的容器阀、单向阀、选择阀、喷嘴、灭火剂和驱动装置等主要组件的查验报告和产品的出厂合格证。(3)灭火剂输送管道及管道附件的出厂查验报告和合格证。(4)系统中采纳的不可以复验的产品,如安全膜片,应有生产厂出具的同批产品查验报告和合格证。22、施工应具备的基本条件为了保证气体灭火系统的施工质量,除应做好一般工程施工所应准备的条件外。针对气体灭火系统的特色,还应具备以下基本条件。(1)防备区和贮瓶间设置条件与设计符合。这里所讲的设置条件主要指防备区的地点、大小此寸、张口及封闭状况,保护构件的耐火性能和耐压性能;贮瓶间的地点、大小尺寸、梁板的承载能力、室内温度等。这些设置条件是保证系统可否保持的有效条件。所以安装前应进行检查,如与设计不符,应向设计、建设单位反应,以采纳挽救举措。(2)系统组件与主要资料齐备,其品种和规格切合设计要求。(3)系统所需的预埋件和空洞切合设计要求。一般来讲,气体灭火的施工有必定的独立性,常在建筑物土建施工达成,进入室内装修时开始。所以在土建施工时,要注意系统所需预埋件和孔洞的地点及大小能否切合设计要求,以保证系统安装地点正确,缩短施工时间。3、系统组件的检查(1)外观质量检查气体灭火系统施工前应付灭火剂储存容器、容器阀、选择阀、液体单向阀、喷嘴和阀驱动装置等系统组件进行检查,并应切合以下要求。1)系统组件无碰撞变形和其余机械损害。组件外露非机械加工表面的保护涂层完满。组件全部外露接口均设有防备堵盖,且封闭优秀,接口螺纹和法兰密封面无损害。铭牌清楚,标明的内容,如每个储存容器的编号、灭火剂充装量、充装日期和储存压力2)3)4)等切合现行国家有关气体灭火系统设计规范的规定和设计要求。气体灭火的施工方案(管网)5)用于保护同一防备区的灭火剂储存容器的高度相差不宜超出20毫米。这一要求除考虑到安装的系统齐整雅观外,还考虑到容器尺寸相差过大,将影响储存容器内灭火剂的充装率,影响灭火剂的发射性能。6)气体驱动装置的气体储存容器规格尺寸应一致,容器高度相差不宜超出灭火剂储存容器内灭火剂的充装量和充装压力检查10毫米。(2)储存容器内灭火剂充装量不该小于设计充装量,且不得超出设计量的1.5%。检查灭火剂储存容器内的充装量和充装压力是一项十分重要的工作。因为这两者均是经过设计计算确立的重要参数。这两者的变化均会影响到系统设计计算的结果,如管网管径和喷嘴喷孔尺寸。一般来讲,充装量和触犯压力小于设计值则有可能影响灭火成效;反之也会影响灭火剂发射强度和时间。检查灭火剂的充装量一般采纳称重法,而检查气体灭火系统的储存压力则靠安装储存容器上的压力表。3(3)强度和严实性试验系统安装前应按以下要求对选择阀、液体单向阀、高压软管和阀驱动装置中的气体单向阀逐一进行水压强度试验随和压严实性试验。1)水压强度试验压力为设计工作压力的进行水压强度试验时,水温不该低于1.5倍;气压严实性试验压力为设计工作压力。5℃,达到试验压力后稳压许多于1min,目测应无2)变形。3)气压严实性试验应在水压强度试验后进行。试验介质可采纳空气或氮气。试验时宜将组件放入水槽中,达到试验压力后,稳压许多于5min,应无气泡产生。4)组件试验合格后,应实时烘干,并封闭全部外露接口。阀驱动装置检查(4)1)检查电磁驱动器的电源电压应切合系统设计要求。通电检查电磁铁芯,其行程应能知足系统启动要求,且动作灵巧无卡阻现象。2)检查气动驱动装置上气体储存容器内的气体压力。该压力不该低于设计压力,且不得超过设计压力的5%。3)检查气动驱动装置中的单向阀,应起闭灵巧无卡阻现象。二、系统的安装(1)安装的基本要求气体灭火系统的施工是一项较为复杂而又极其重要的工作,应认真对待...
