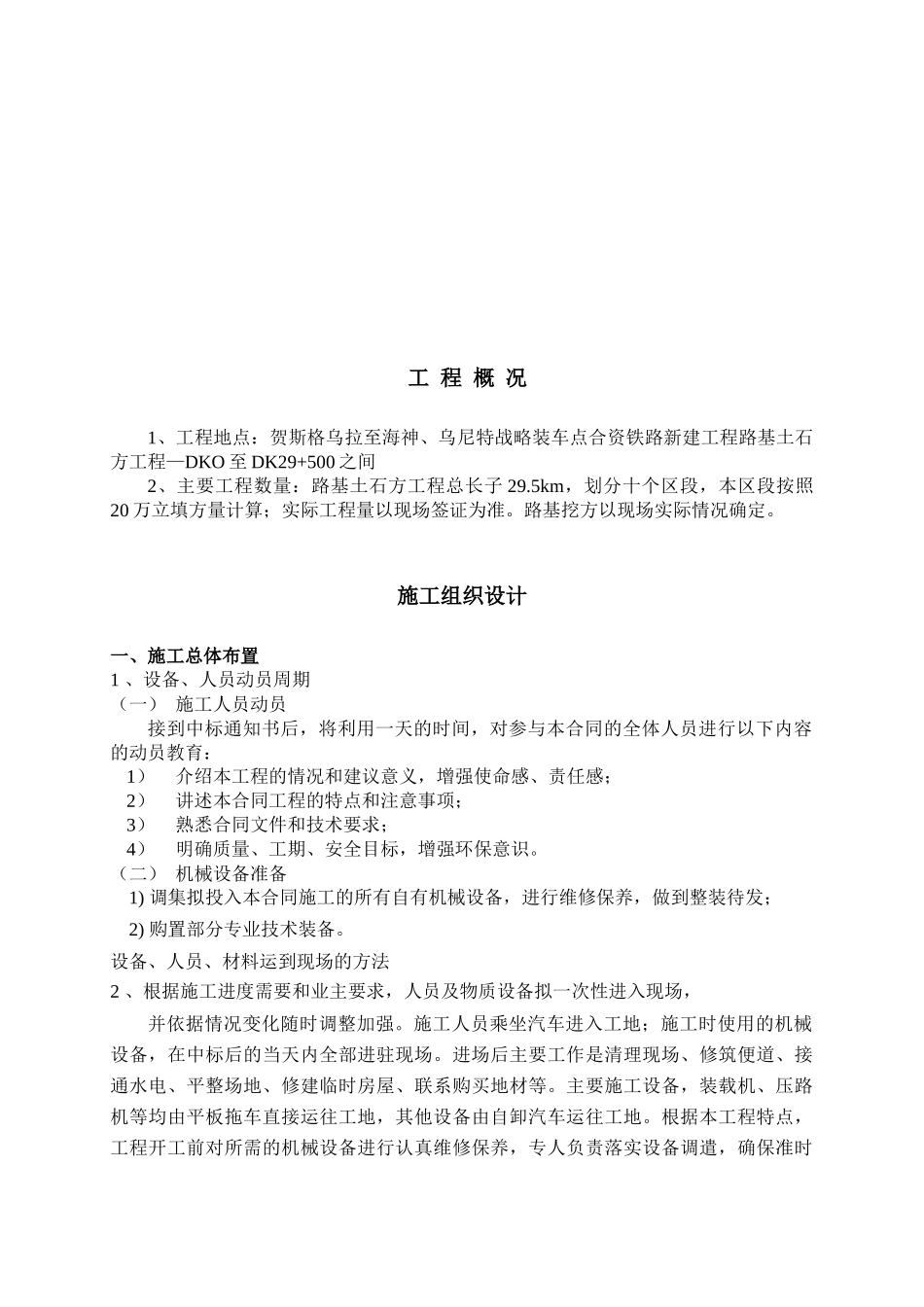

工程概况1、工程地点:贺斯格乌拉至海神、乌尼特战略装车点合资铁路新建工程路基土石方工程—DKO至DK29+500之间2、主要工程数量:路基土石方工程总长子29
5km,划分十个区段,本区段按照20万立填方量计算;实际工程量以现场签证为准
路基挖方以现场实际情况确定
施工组织设计一、施工总体布置1、设备、人员动员周期(一)施工人员动员接到中标通知书后,将利用一天的时间,对参与本合同的全体人员进行以下内容的动员教育:1)介绍本工程的情况和建议意义,增强使命感、责任感;2)讲述本合同工程的特点和注意事项;3)熟悉合同文件和技术要求;4)明确质量、工期、安全目标,增强环保意识
(二)机械设备准备1)调集拟投入本合同施工的所有自有机械设备,进行维修保养,做到整装待发;2)购置部分专业技术装备
设备、人员、材料运到现场的方法2、根据施工进度需要和业主要求,人员及物质设备拟一次性进入现场,并依据情况变化随时调整加强
施工人员乘坐汽车进入工地;施工时使用的机械设备,在中标后的当天内全部进驻现场
进场后主要工作是清理现场、修筑便道、接通水电、平整场地、修建临时房屋、联系购买地材等
主要施工设备,装载机、压路机等均由平板拖车直接运往工地,其他设备由自卸汽车运往工地
根据本工程特点,工程开工前对所需的机械设备进行认真维修保养,专人负责落实设备调遣,确保准时进场,进场即可投入施工
并在施工中合理使用、保养、维修、改造和更新,保持良好运行状态
原材料经实验符合设计要求后备料,其他材料按规范要求采购,组织地方运输力量运至工地,为尽快形成生产能力,做好前期准备工作
(三)、在进行准备工作的同时,及时进行工程开工,开展全面工程施工(附施工场地平面图),在有效工期内完成全部工程任务
二、主要工程项目的施工方案、施工方法1、指导思想集中作业、分块完成、流水作业、保证工期

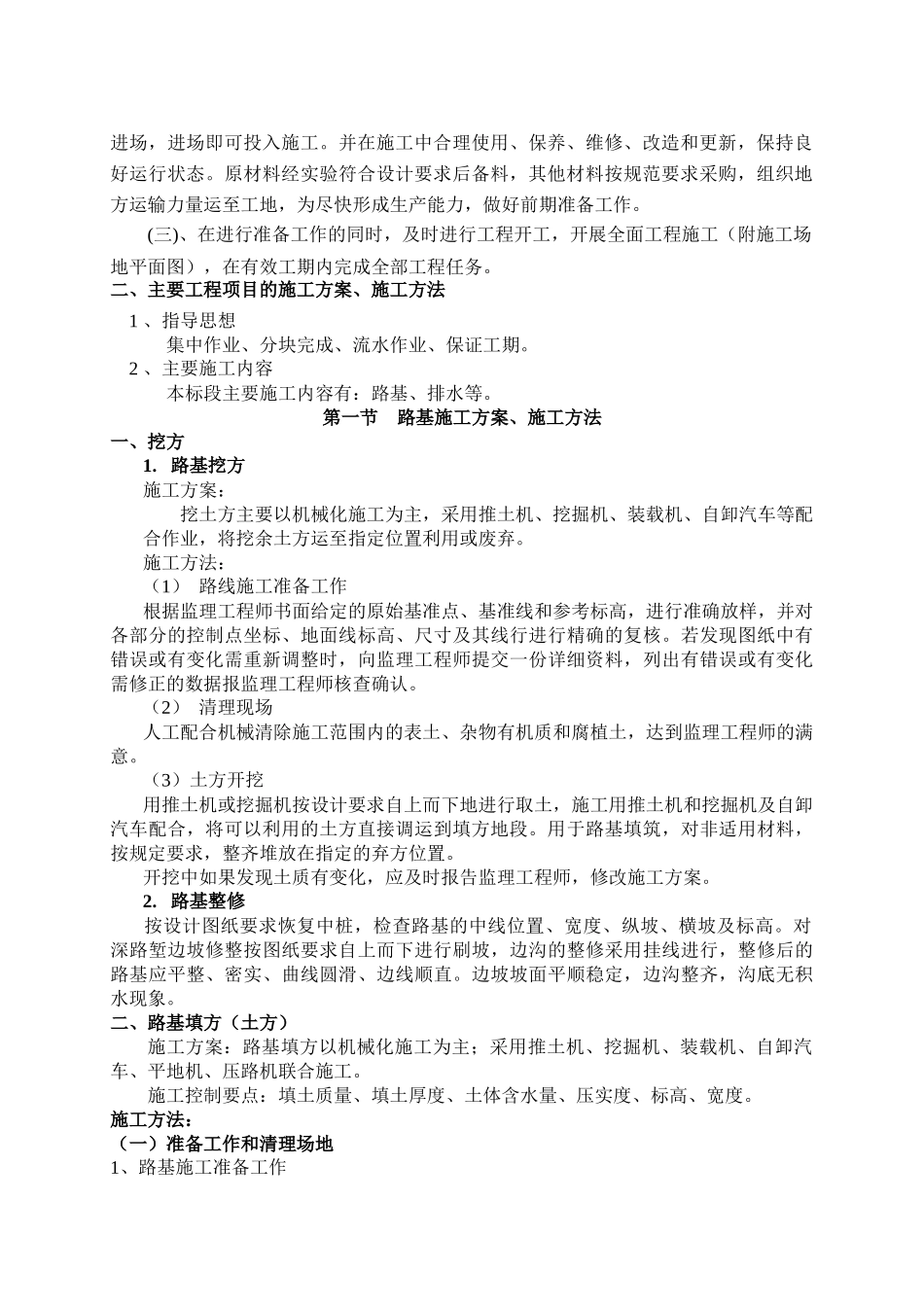

2、主要施工内容本标段主要施工内容有:
