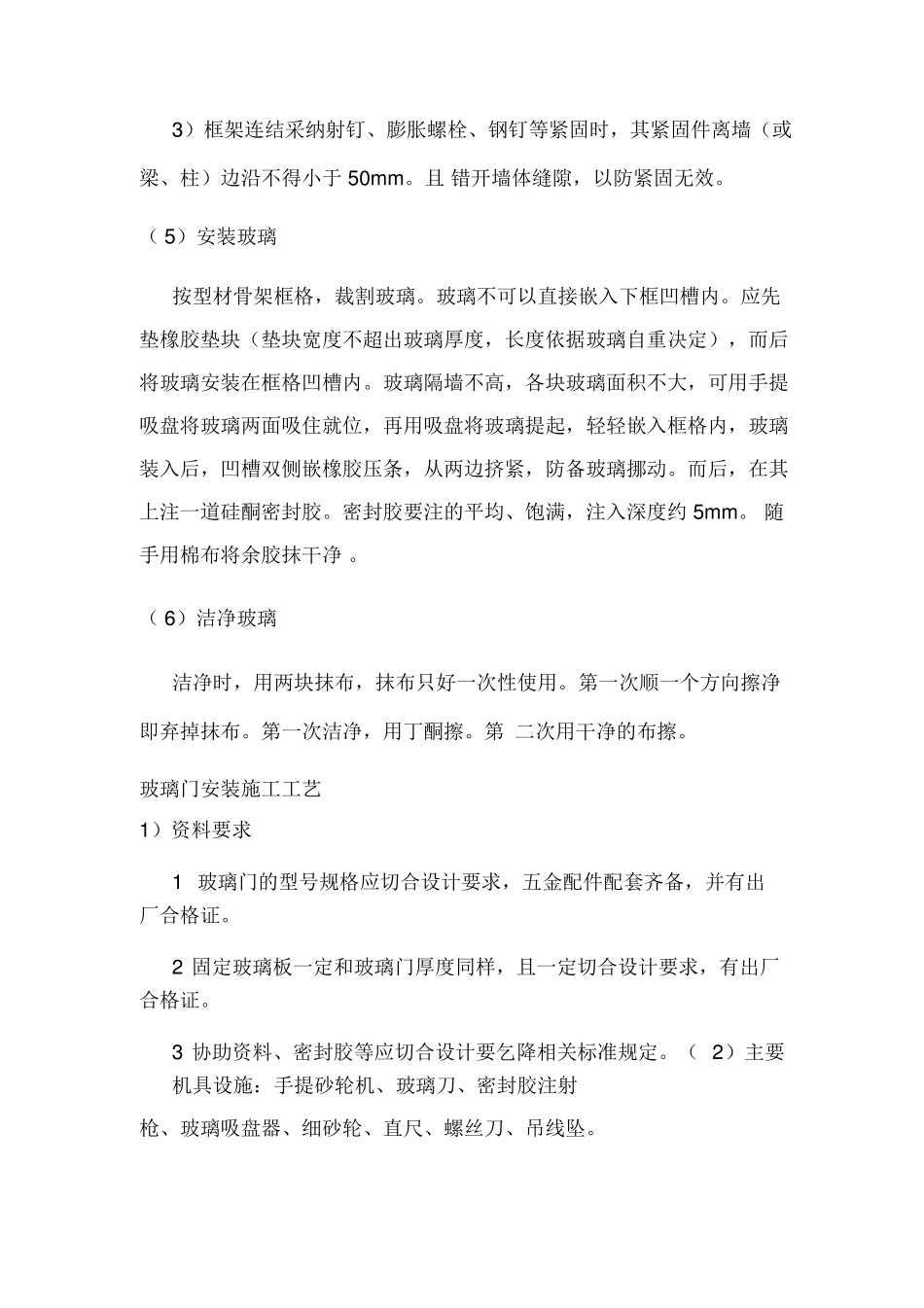

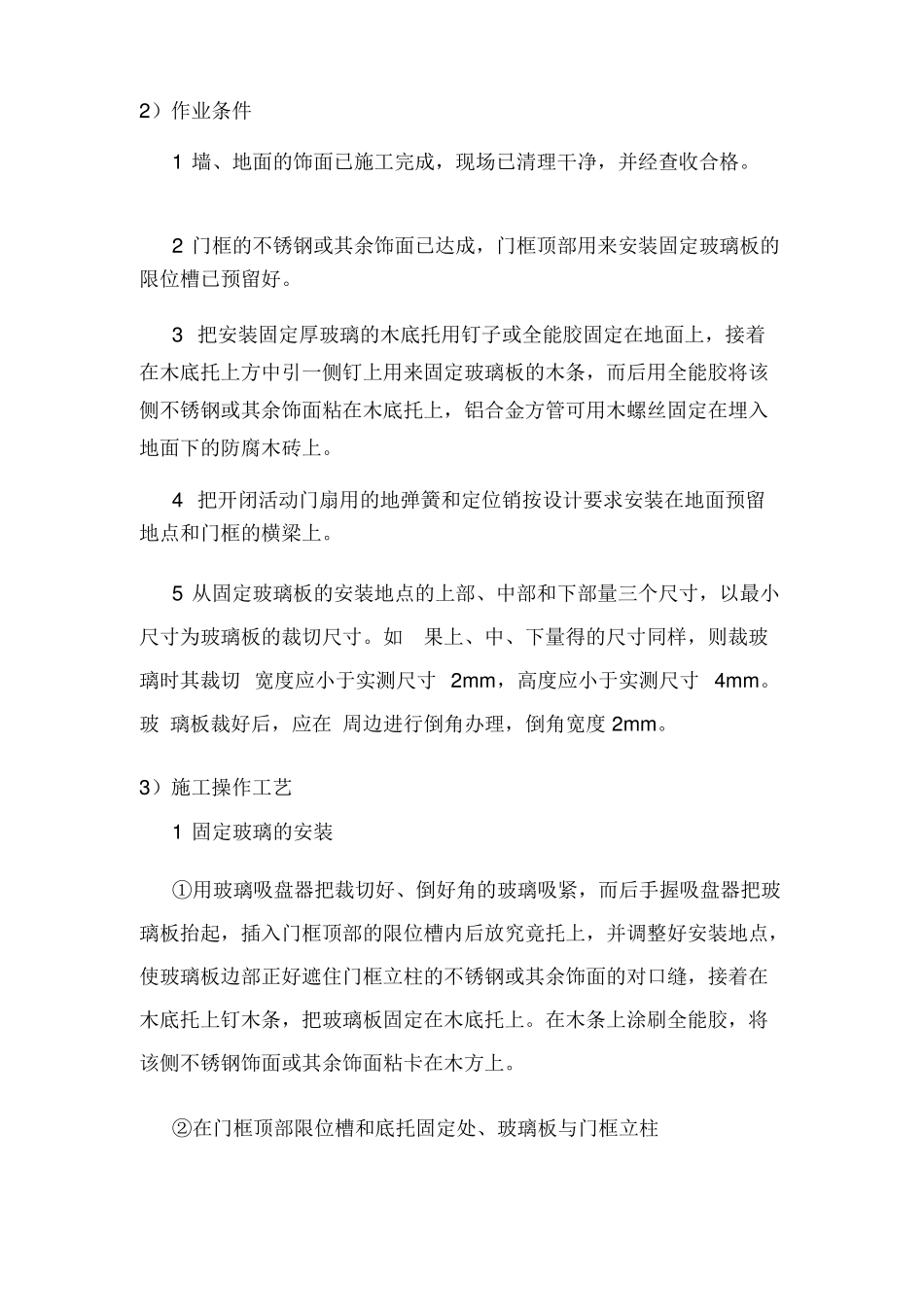

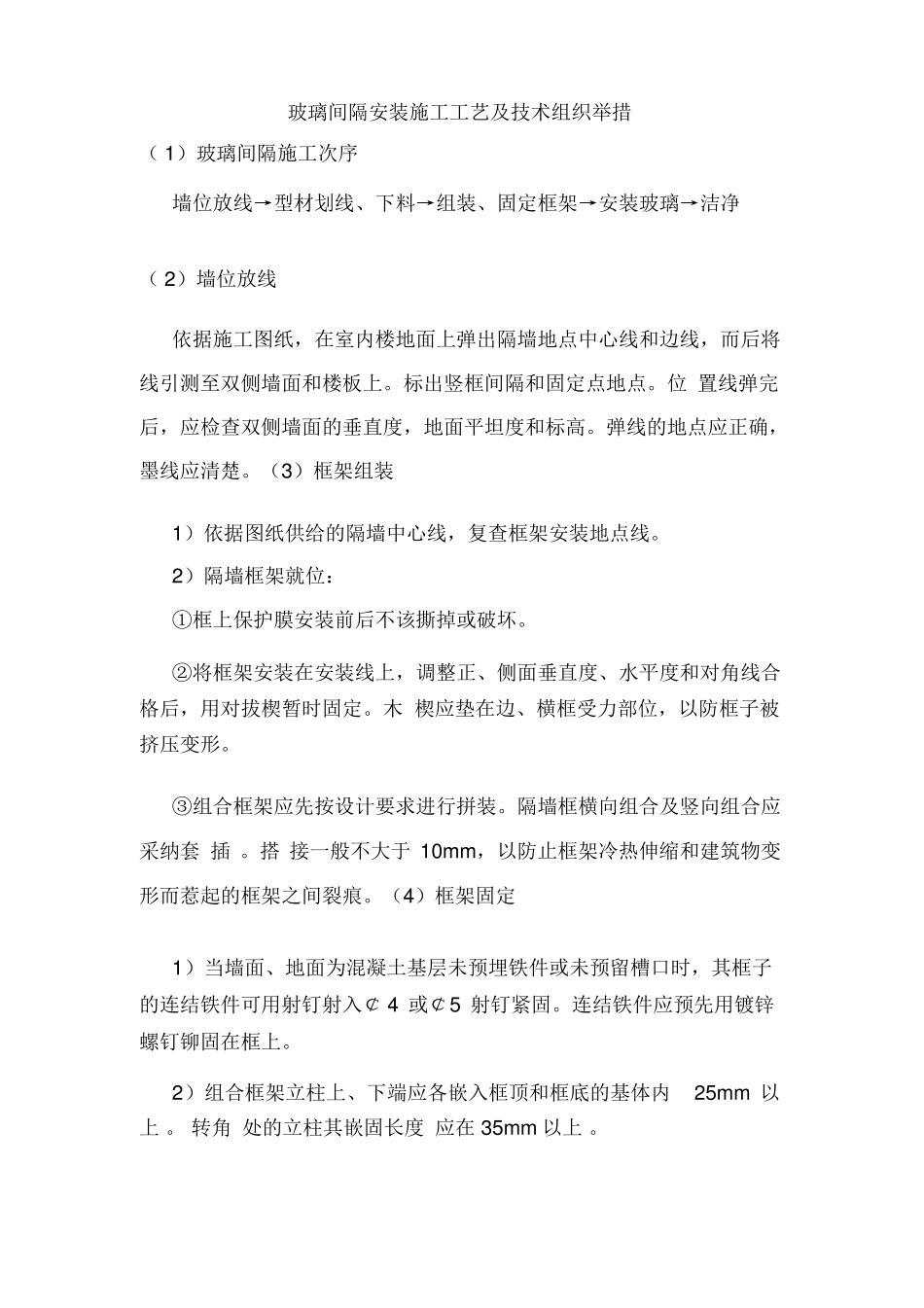

玻璃间隔安装施工工艺及技术组织举措(1)玻璃间隔施工次序墙位放线→型材划线、下料→组装、固定框架→安装玻璃→洁净(2)墙位放线依据施工图纸,在室内楼地面上弹出隔墙地点中心线和边线,而后将线引测至双侧墙面和楼板上
标出竖框间隔和固定点地点
位置线弹完后,应检查双侧墙面的垂直度,地面平坦度和标高
弹线的地点应正确,墨线应清楚
(3)框架组装1)依据图纸供给的隔墙中心线,复查框架安装地点线
2)隔墙框架就位:①框上保护膜安装前后不该撕掉或破坏
②将框架安装在安装线上,调整正、侧面垂直度、水平度和对角线合格后,用对拔楔暂时固定
木楔应垫在边、横框受力部位,以防框子被挤压变形
③组合框架应先按设计要求进行拼装
隔墙框横向组合及竖向组合应采纳套插
搭接一般不大于10mm,以防止框架冷热伸缩和建筑物变形而惹起的框架之间裂痕
(4)框架固定1)当墙面、地面为混凝土基层未预埋铁件或未预留槽口时,其框子的连结铁件可用射钉射入¢4或¢5射钉紧固
连结铁件应预先用镀锌螺钉铆固在框上
2)组合框架立柱上、下端应各嵌入框顶和框底的基体内25mm以上
转角处的立柱其嵌固长度应在35mm以上
3)框架连结采纳射钉、膨胀螺栓、钢钉等紧固时,其紧固件离墙(或梁、柱)边沿不得小于50mm
且错开墙体缝隙,以防紧固无效
(5)安装玻璃按型材骨架框格,裁割玻璃
玻璃不可以直接嵌入下框凹槽内
应先垫橡胶垫块(垫块宽度不超出玻璃厚度,长度依据玻璃自重决定),而后将玻璃安装在框格凹槽内
玻璃隔墙不高,各块玻璃面积不大,可用手提吸盘将玻璃两面吸住就位,再用吸盘将玻璃提起,轻轻嵌入框格内,玻璃装入后,凹槽双侧嵌橡胶压条,从两边挤紧,防备玻璃挪动
而后,在其上注一道硅酮密封胶
密封胶要注的平均、饱满,注入深度约5mm
随手用棉布将余胶抹干净
(6)洁净玻璃洁净时,用两块抹布,抹布只好一次性使用
第一次顺一个方向擦净即弃掉抹布
