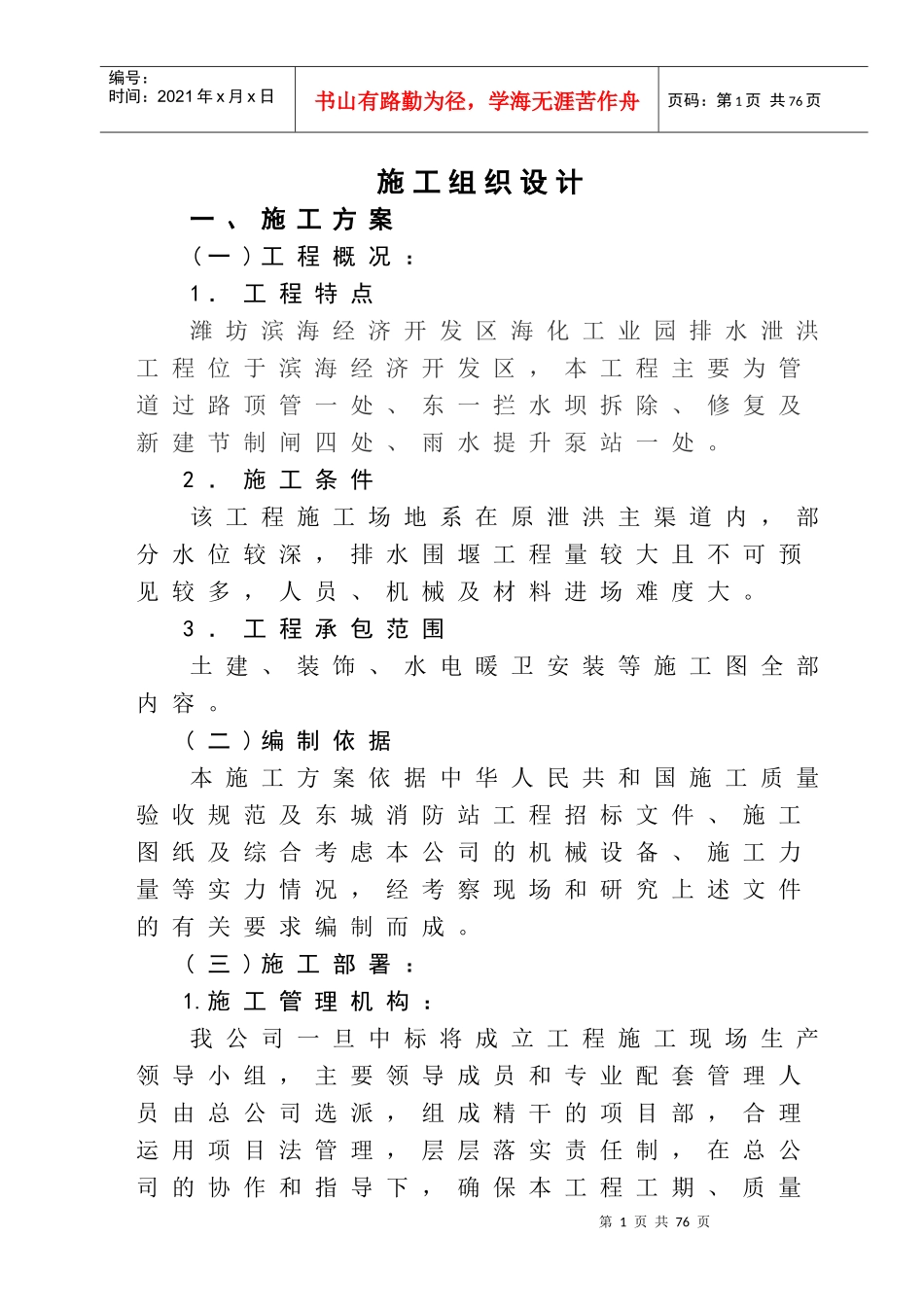

第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共76页施工组织设计一、施工方案(一)工程概况:1.工程特点潍坊滨海经济开发区海化工业园排水泄洪工程位于滨海经济开发区,本工程主要为管道过路顶管一处、东一拦水坝拆除、修复及新建节制闸四处、雨水提升泵站一处
2.施工条件该工程施工场地系在原泄洪主渠道内,部分水位较深,排水围堰工程量较大且不可预见较多,人员、机械及材料进场难度大
3.工程承包范围土建、装饰、水电暖卫安装等施工图全部内容
(二)编制依据本施工方案依据中华人民共和国施工质量验收规范及东城消防站工程招标文件、施工图纸及综合考虑本公司的机械设备、施工力量等实力情况,经考察现场和研究上述文件的有关要求编制而成
(三)施工部署:1
施工管理机构:我公司一旦中标将成立工程施工现场生产领导小组,主要领导成员和专业配套管理人员由总公司选派,组成精干的项目部,合理运用项目法管理,层层落实责任制,在总公司的协作和指导下,确保本工程工期、质量第2页共76页第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共76页目标的实现

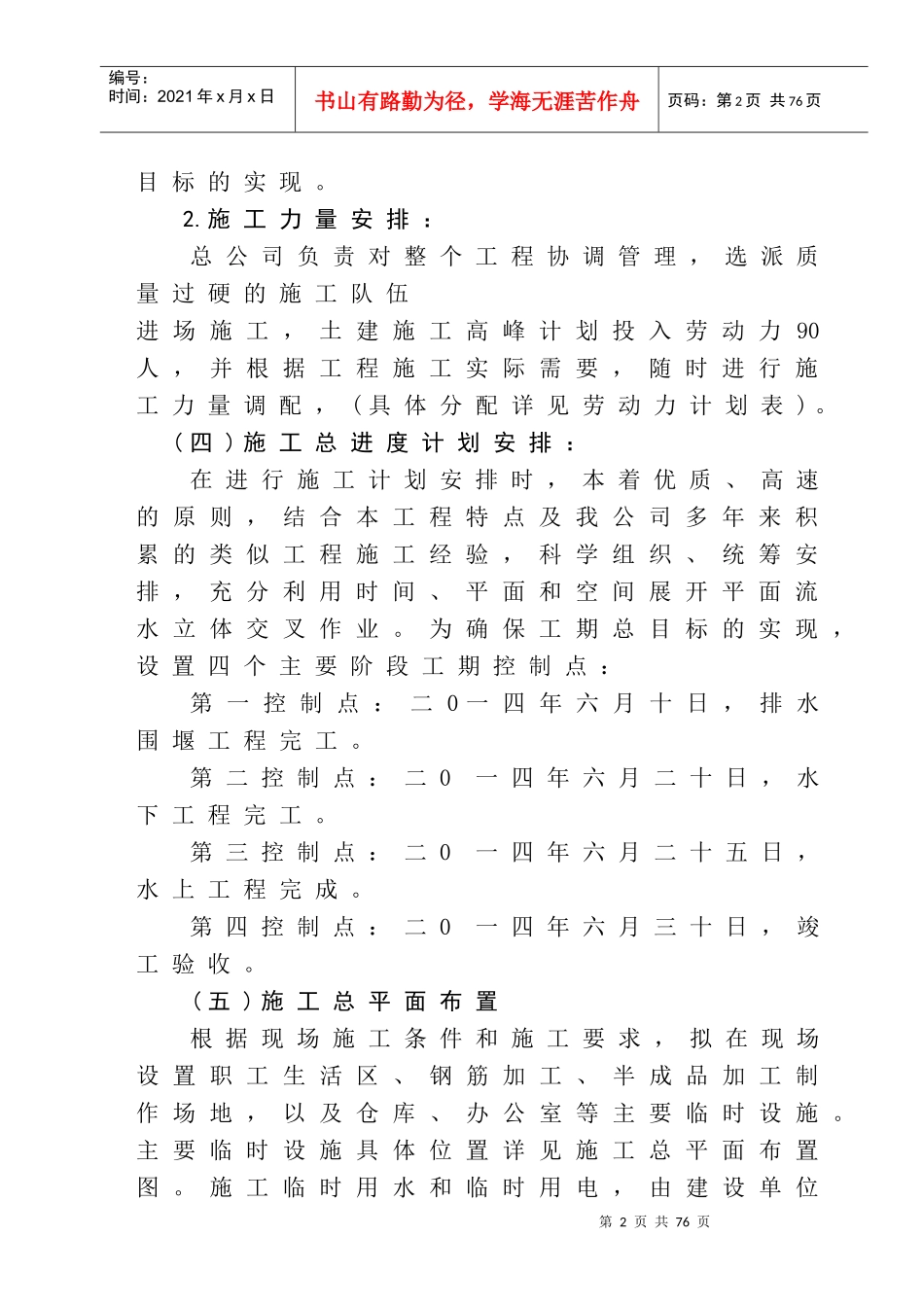

施工力量安排:总公司负责对整个工程协调管理,选派质量过硬的施工队伍进场施工,土建施工高峰计划投入劳动力90人,并根据工程施工实际需要,随时进行施工力量调配,(具体分配详见劳动力计划表)
(四)施工总进度计划安排:在进行施工计划安排时,本着优质、高速的原则,结合本工程特点及我公司多年来积累的类似工程施工经验,科学组织、统筹安排,充分利用时间、平面和空间展开平面流水立体交叉作业
为确保工期总目标的实现,设置四个主要阶段工期控制点:第一控制点:二0一四年六月十日,排水围堰工程完工
第二控制点:二0一四年六月二十日,水下工程完工
第三控制点:二0一四年六月二十五日,水上工程完成
第四控制点:二0一四
