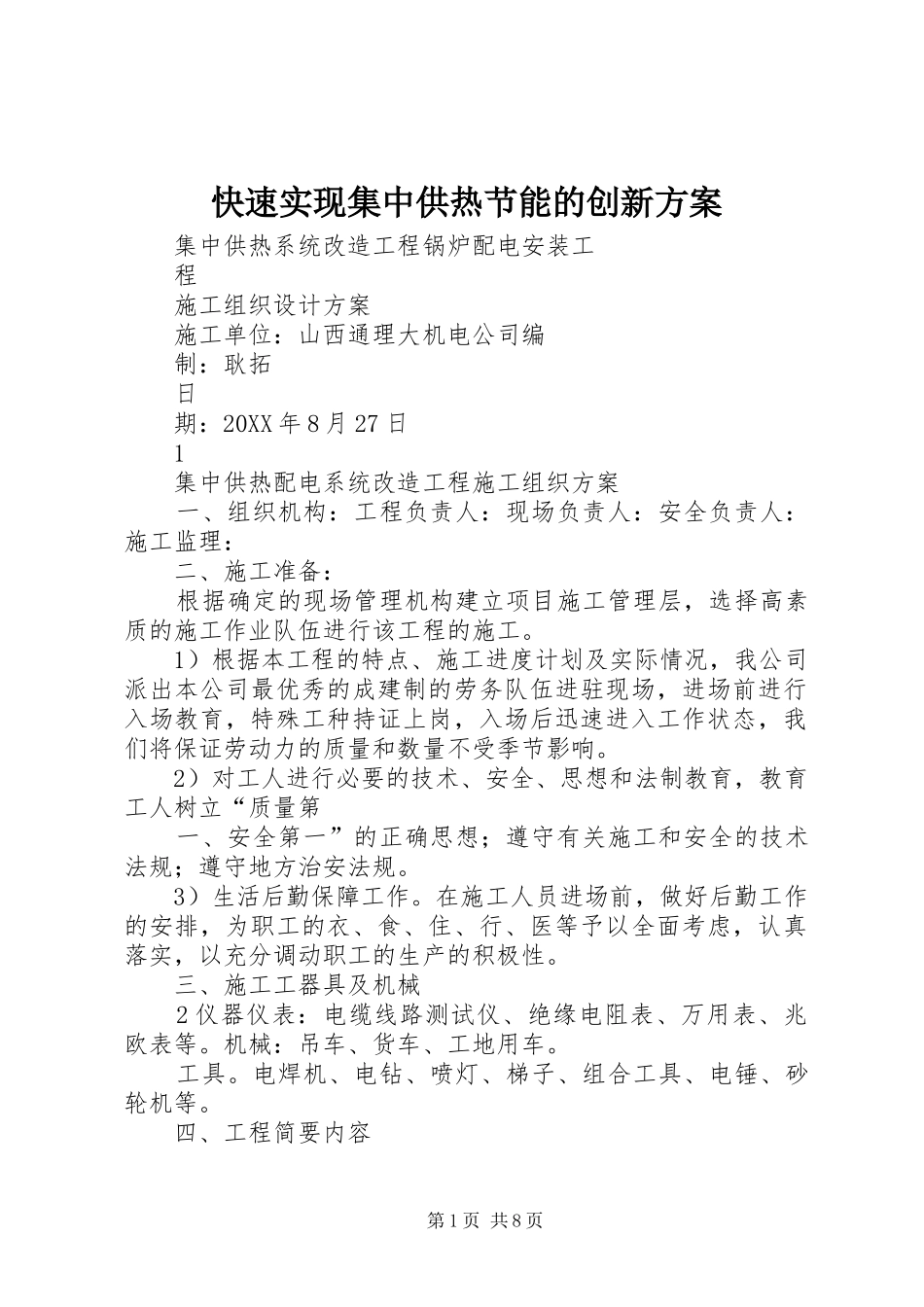

快速实现集中供热节能的创新方案集中供热系统改造工程锅炉配电安装工程施工组织设计方案施工单位:山西通理大机电公司编制:耿拓日期:20XX年8月27日1集中供热配电系统改造工程施工组织方案一、组织机构:工程负责人:现场负责人:安全负责人:施工监理:二、施工准备:根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工
1)根据本工程的特点、施工进度计划及实际情况,我公司派出本公司最优秀的成建制的劳务队伍进驻现场,进场前进行入场教育,特殊工种持证上岗,入场后迅速进入工作状态,我们将保证劳动力的质量和数量不受季节影响

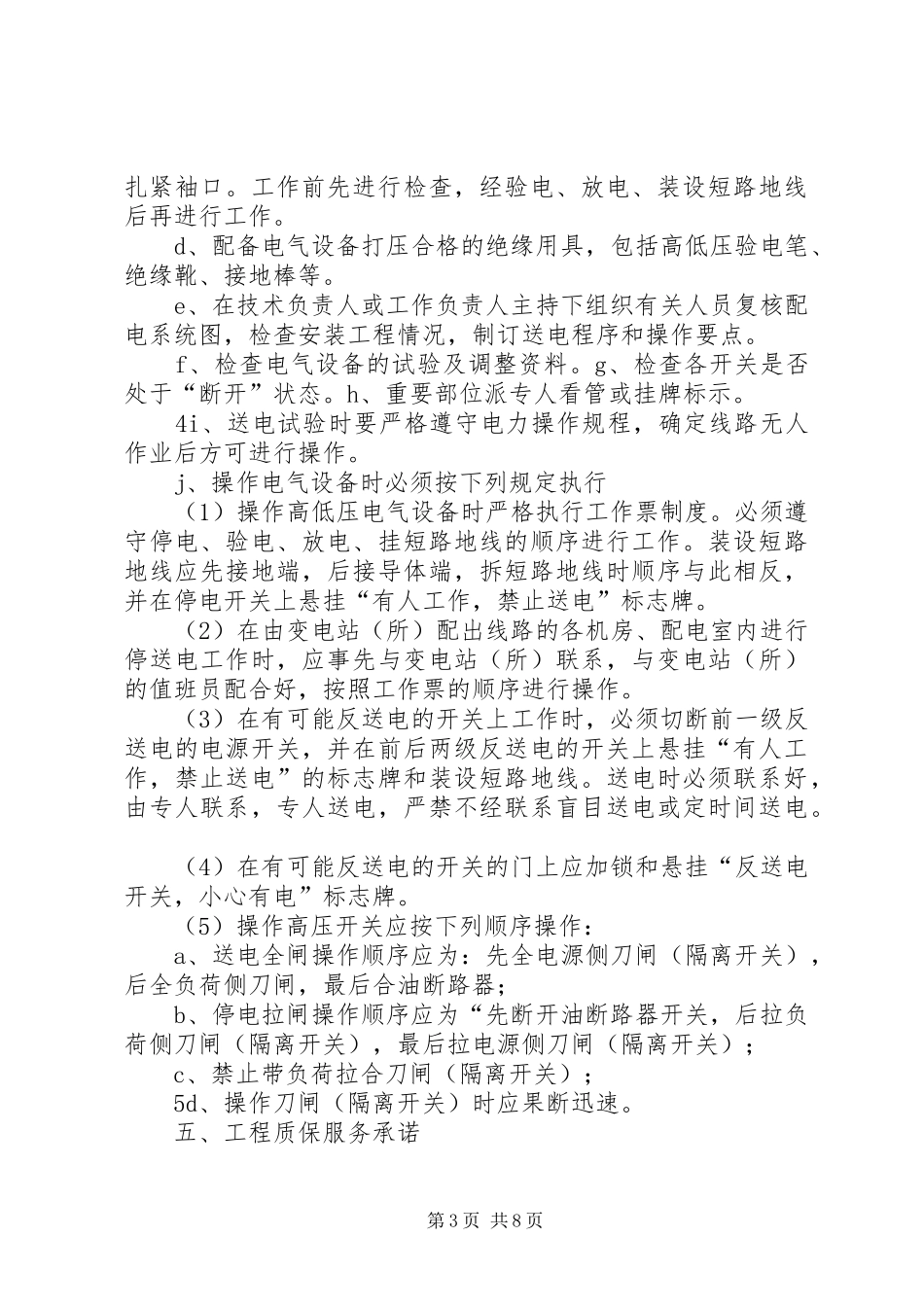

2)对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一、安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规
3)生活后勤保障工作
在施工人员进场前,做好后勤工作的安排,为职工的衣、食、住、行、医等予以全面考虑,认真落实,以充分调动职工的生产的积极性
三、施工工器具及机械2仪器仪表:电缆线路测试仪、绝缘电阻表、万用表、兆欧表等
机械:吊车、货车、工地用车
电焊机、电钻、喷灯、梯子、组合工具、电锤、砂轮机等
四、工程简要内容第1页共8页1、在原有配电柜拆除之前对线缆做好标记拆除原有配电柜前在甲方的配合下先统计清楚本配电室具体有哪些重要设备是在施工过程中绝对不能停电的设备,然后统计这些设备的总负荷量,将这些负荷用接临时电缆分接到其他变压器的负荷侧,来对这些设备进行临时供电,待新设备安装完毕后恢复原有的供电方式
当得到甲方的书面停电口令时,按照相关停电规程进行准确无误的操作,确认停电后,在进线负荷开关前挂设接地线并监护
然后对这些设备的电缆一一做好标记,将这些相关电缆和配电柜拆除并将所拆除的配电柜移至室外
2、变压器的安装新变压器的规格尺寸为(宽*深*高)800*1500*2300mm,共计十二台
新高压配电柜
