第三部分要素管理-201-11工程交底与技术评审管理工作指引11

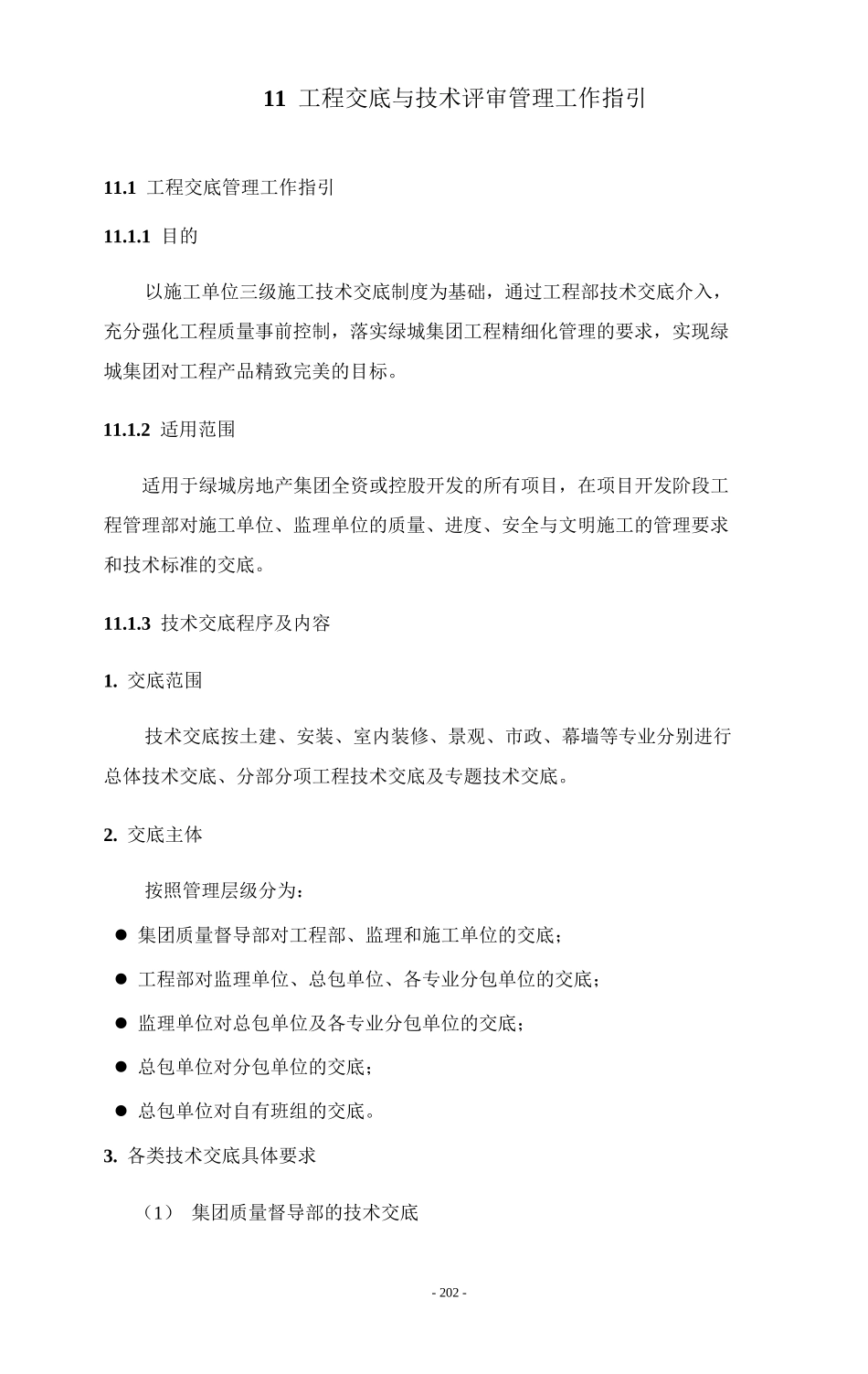

1工程交底管理工作指引11
1目的以施工单位三级施工技术交底制度为基础,通过工程部技术交底介入,充分强化工程质量事前控制,落实绿城集团工程精细化管理的要求,实现绿城集团对工程产品精致完美的目标
2适用范围适用于绿城房地产集团全资或控股开发的所有项目,在项目开发阶段工程管理部对施工单位、监理单位的质量、进度、安全与文明施工的管理要求和技术标准的交底
3技术交底程序及内容1
交底范围技术交底按土建、安装、室内装修、景观、市政、幕墙等专业分别进行总体技术交底、分部分项工程技术交底及专题技术交底
交底主体按照管理层级分为:集团质量督导部对工程部、监理和施工单位的交底;工程部对监理单位、总包单位、各专业分包单位的交底;监理单位对总包单位及各专业分包单位的交底;总包单位对分包单位的交底;总包单位对自有班组的交底

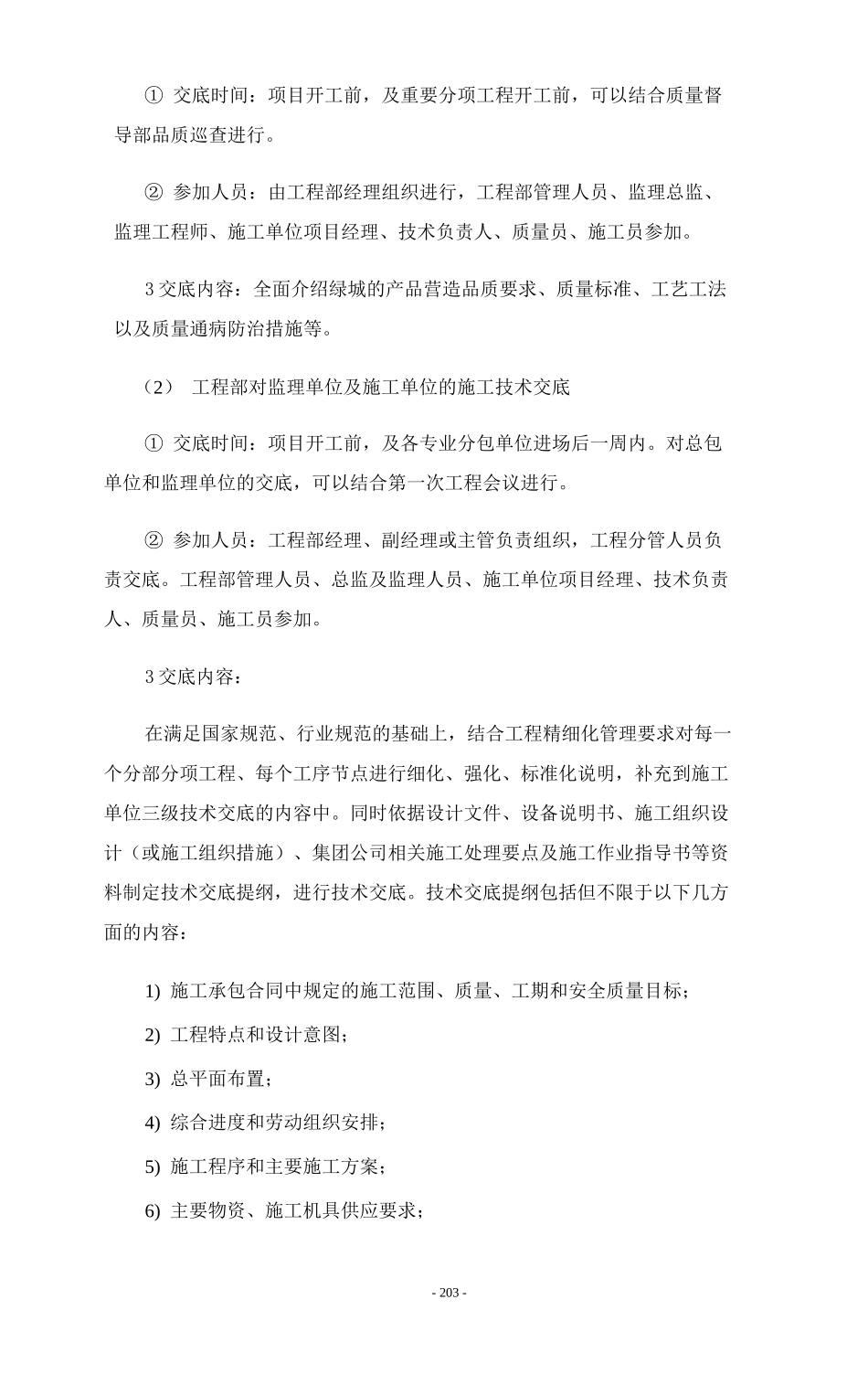

各类技术交底具体要求(1)集团质量督导部的技术交底-202-①交底时间:项目开工前,及重要分项工程开工前,可以结合质量督导部品质巡查进行
②参加人员:由工程部经理组织进行,工程部管理人员、监理总监、监理工程师、施工单位项目经理、技术负责人、质量员、施工员参加
3交底内容:全面介绍绿城的产品营造品质要求、质量标准、工艺工法以及质量通病防治措施等
(2)工程部对监理单位及施工单位的施工技术交底①交底时间:项目开工前,及各专业分包单位进场后一周内
对总包单位和监理单位的交底,可以结合第一次工程会议进行
②参加人员:工程部经理、副经理或主管负责组织,工程分管人员负责交底
工程部管理人员、总监及监理人员、施工单位项目经理、技术负责人、质量员、施工员参加
3交底内容:在满足国家规范、行业规范的基础上,结合工程精细化管理要求对每一个分部分项工程、每个工序节点进行细化、强化、标准化说明,
