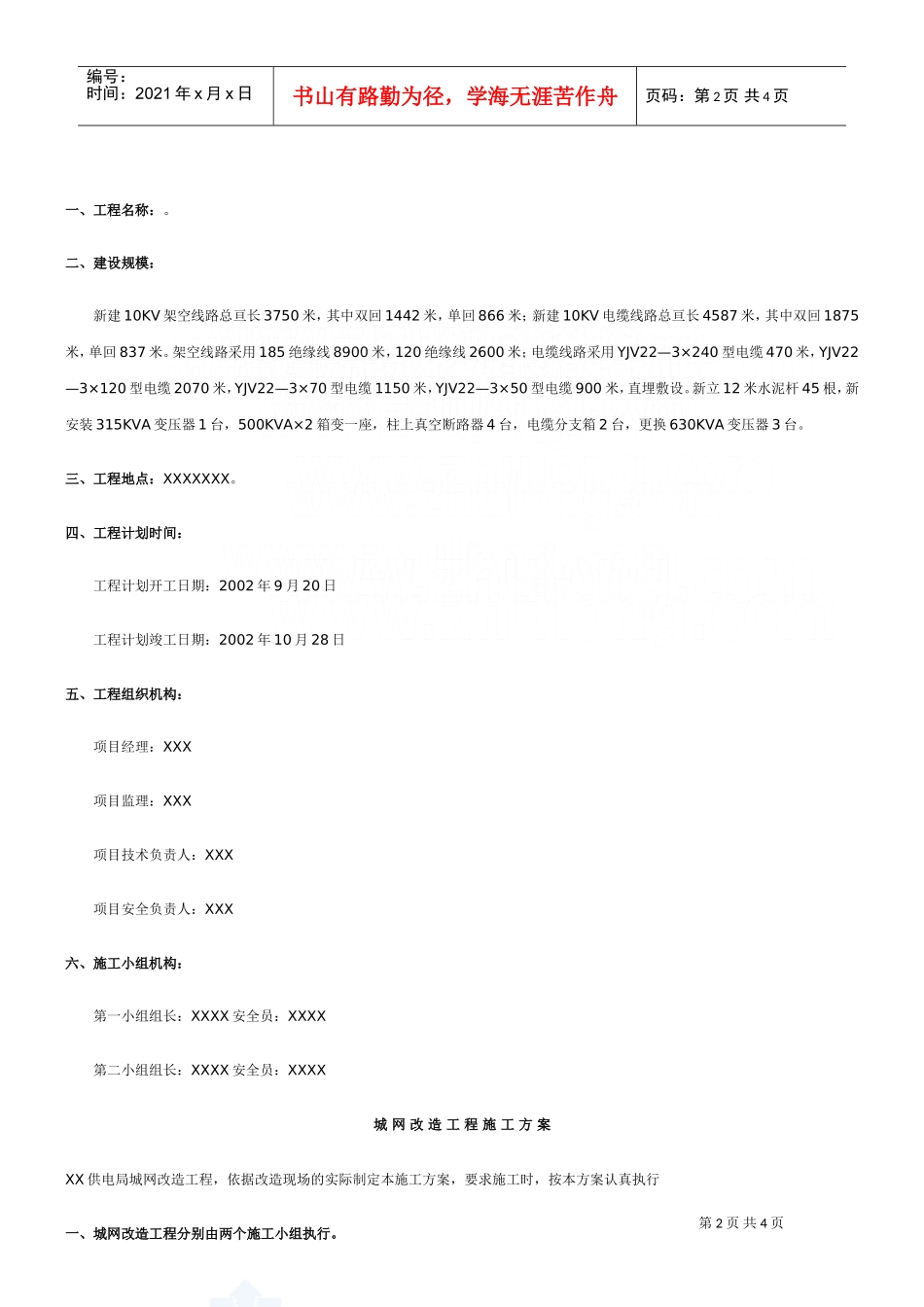

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页某10KV架空线路工程施工组织设计第2页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共4页一、工程名称:
二、建设规模:新建10KV架空线路总亘长3750米,其中双回1442米,单回866米;新建10KV电缆线路总亘长4587米,其中双回1875米,单回837米
架空线路采用185绝缘线8900米,120绝缘线2600米;电缆线路采用YJV22—3×240型电缆470米,YJV22—3×120型电缆2070米,YJV22—3×70型电缆1150米,YJV22—3×50型电缆900米,直埋敷设
新立12米水泥杆45根,新安装315KVA变压器1台,500KVA×2箱变一座,柱上真空断路器4台,电缆分支箱2台,更换630KVA变压器3台
三、工程地点:XXXXXXX
四、工程计划时间:工程计划开工日期:2002年9月20日工程计划竣工日期:2002年10月28日五、工程组织机构:项目经理:XXX项目监理:XXX项目技术负责人:XXX项目安全负责人:XXX六、施工小组机构:第一小组组长:XXXX安全员:XXXX第二小组组长:XXXX安全员:XXXX城网改造工程施工方案XX供电局城网改造工程,依据改造现场的实际制定本施工方案,要求施工时,按本方案认真执行一、城网改造工程分别由两个施工小组执行

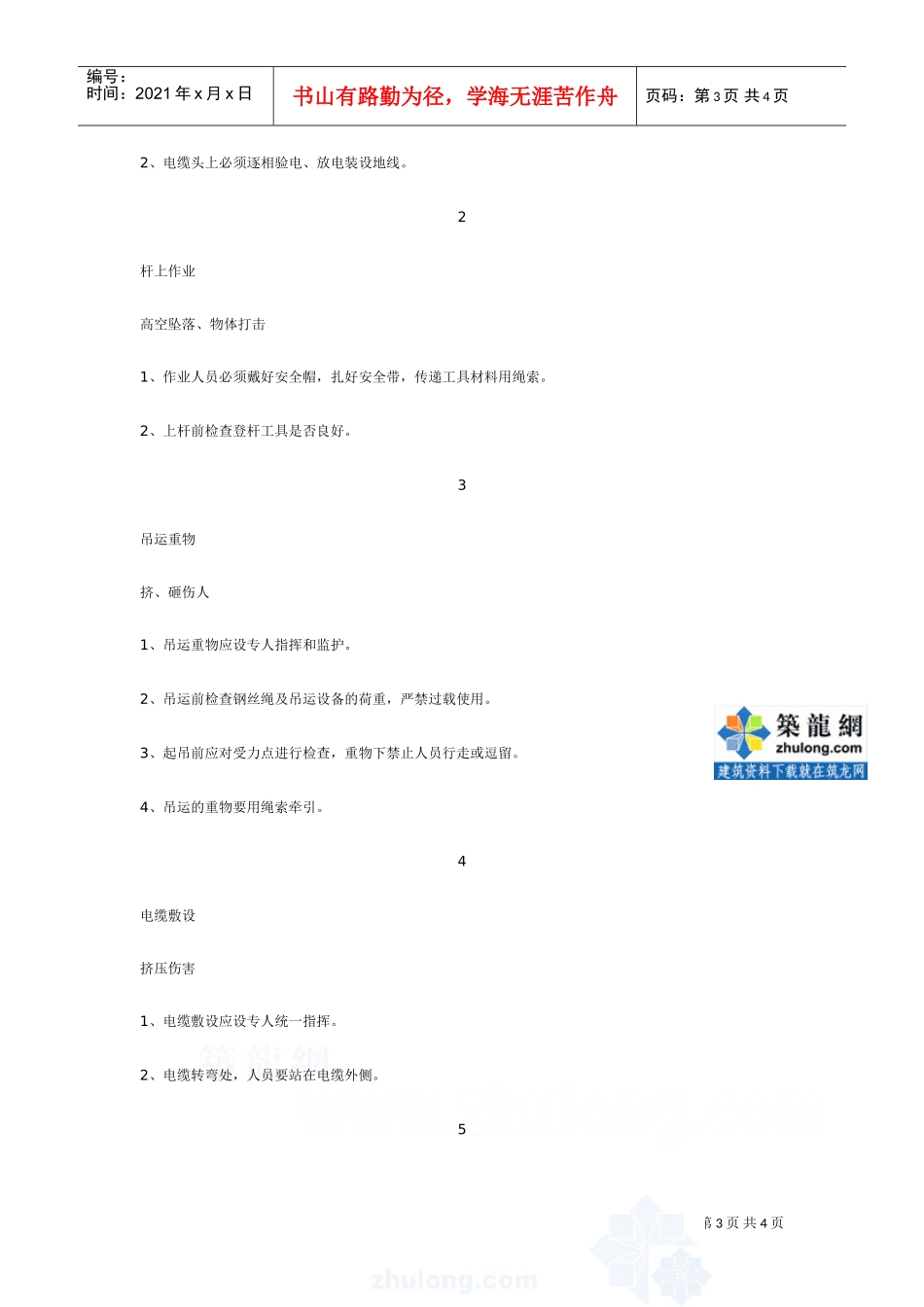

第3页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共4页2、电缆头上必须逐相验电、放电装设地线
2杆上作业高空坠落、物体打击1、作业人员必须戴好安全帽,扎好安全带,传递工具材料用绳索
2、上杆前检查登杆工具是否良好
3吊运重物挤、砸伤人1、吊运重物应设专人指挥和监护
2、吊运前检查钢丝绳及吊运设备的荷重,严禁过载使用
3、起吊前应对受力点
