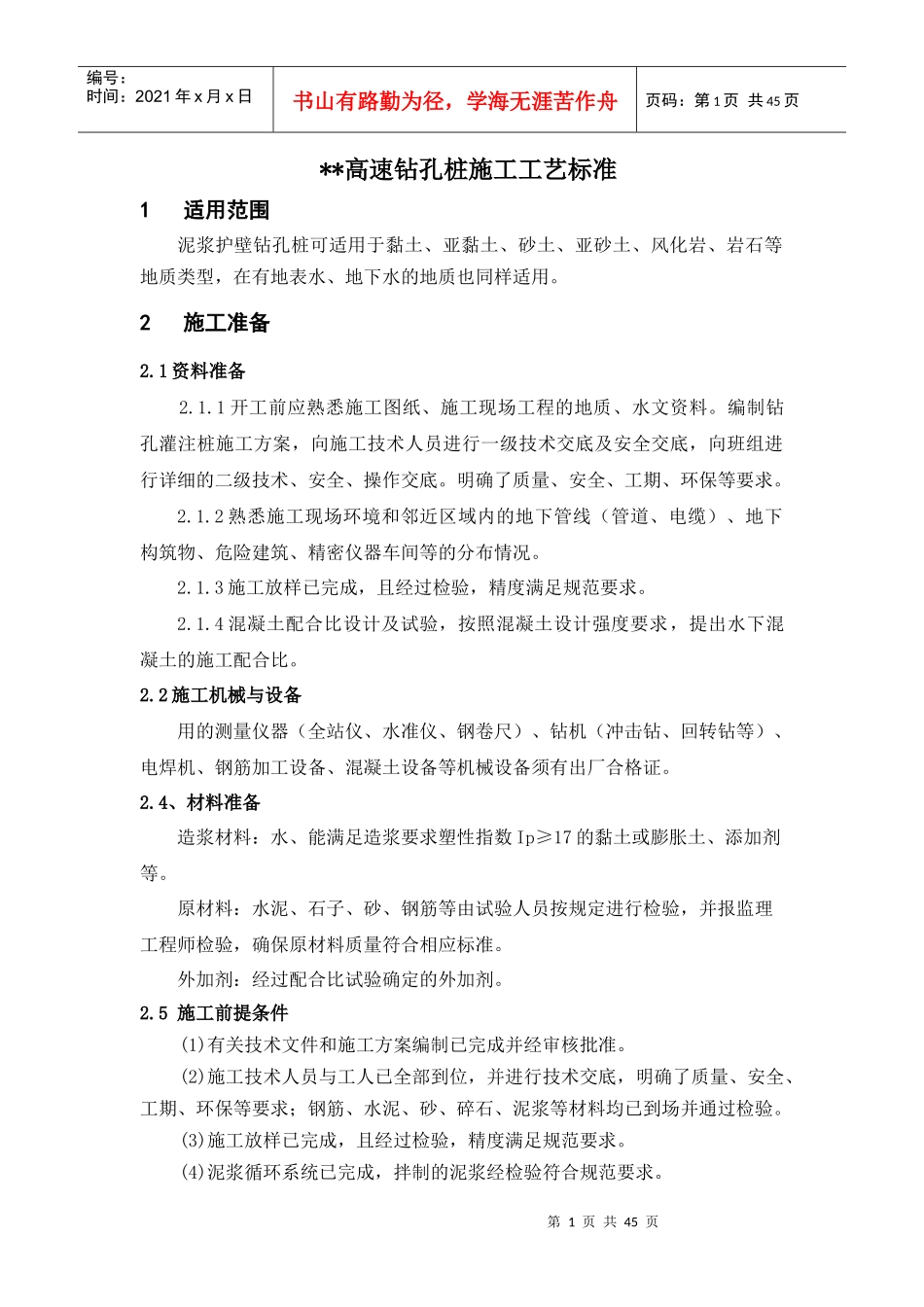

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页**高速钻孔桩施工工艺标准1适用范围泥浆护壁钻孔桩可适用于黏土、亚黏土、砂土、亚砂土、风化岩、岩石等地质类型,在有地表水、地下水的地质也同样适用
2施工准备2
1资料准备2
1开工前应熟悉施工图纸、施工现场工程的地质、水文资料
编制钻孔灌注桩施工方案,向施工技术人员进行一级技术交底及安全交底,向班组进行详细的二级技术、安全、操作交底
明确了质量、安全、工期、环保等要求
2熟悉施工现场环境和邻近区域内的地下管线(管道、电缆)、地下构筑物、危险建筑、精密仪器车间等的分布情况
3施工放样已完成,且经过检验,精度满足规范要求
4混凝土配合比设计及试验,按照混凝土设计强度要求,提出水下混凝土的施工配合比
2施工机械与设备用的测量仪器(全站仪、水准仪、钢卷尺)、钻机(冲击钻、回转钻等)、电焊机、钢筋加工设备、混凝土设备等机械设备须有出厂合格证
4、材料准备造浆材料:水、能满足造浆要求塑性指数Ip≥17的黏土或膨胀土、添加剂等
原材料:水泥、石子、砂、钢筋等由试验人员按规定进行检验,并报监理工程师检验,确保原材料质量符合相应标准
外加剂:经过配合比试验确定的外加剂
5施工前提条件(1)有关技术文件和施工方案编制已完成并经审核批准
(2)施工技术人员与工人已全部到位,并进行技术交底,明确了质量、安全、工期、环保等要求;钢筋、水泥、砂、碎石、泥浆等材料均已到场并通过检验
(3)施工放样已完成,且经过检验,精度满足规范要求
(4)泥浆循环系统已完成,拌制的泥浆经检验符合规范要求

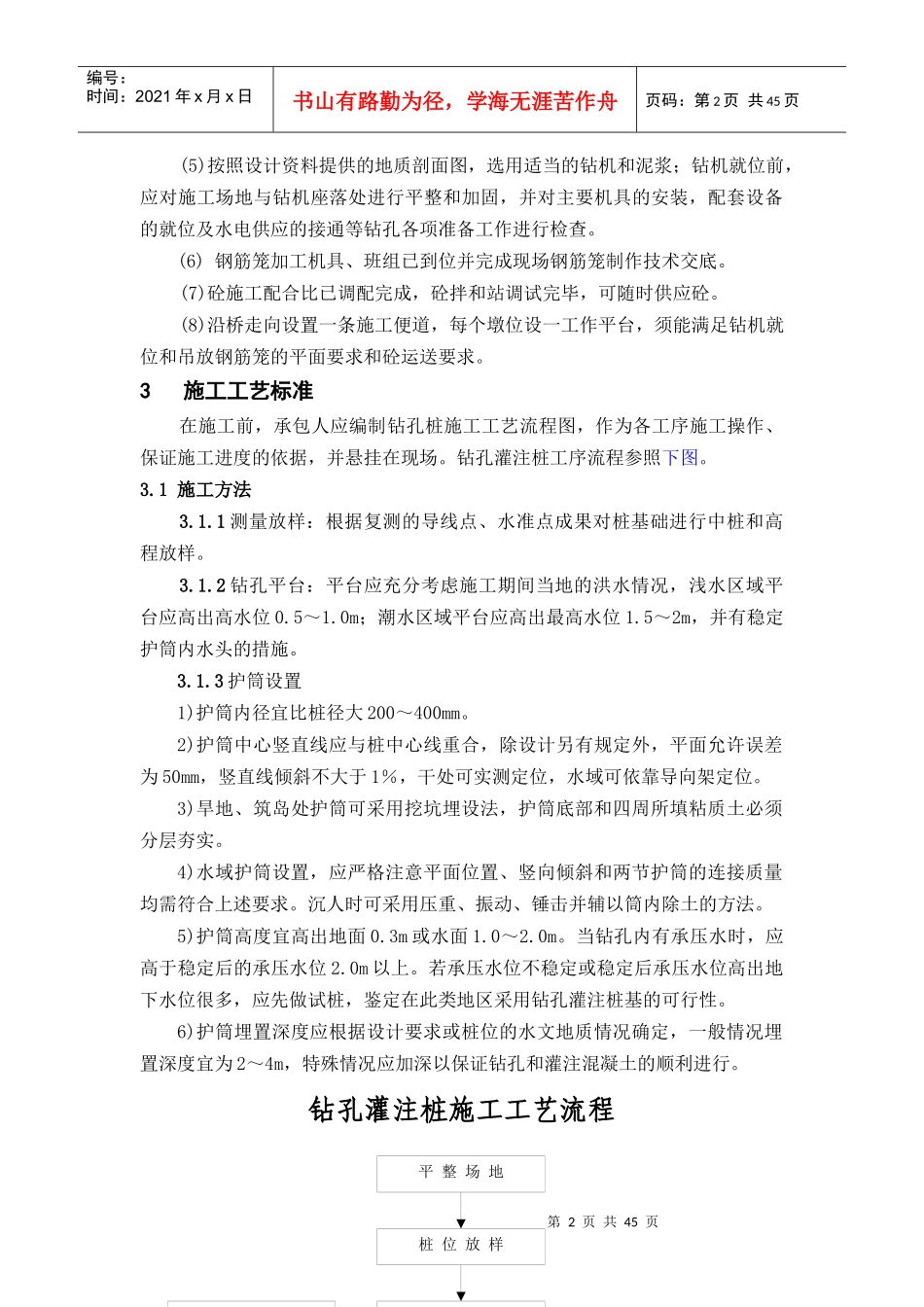

第2页共45页第1页共45页平整场地桩位放样埋设钢护筒钢护筒制作编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共45页(5)按照设计资料提供的地质剖
