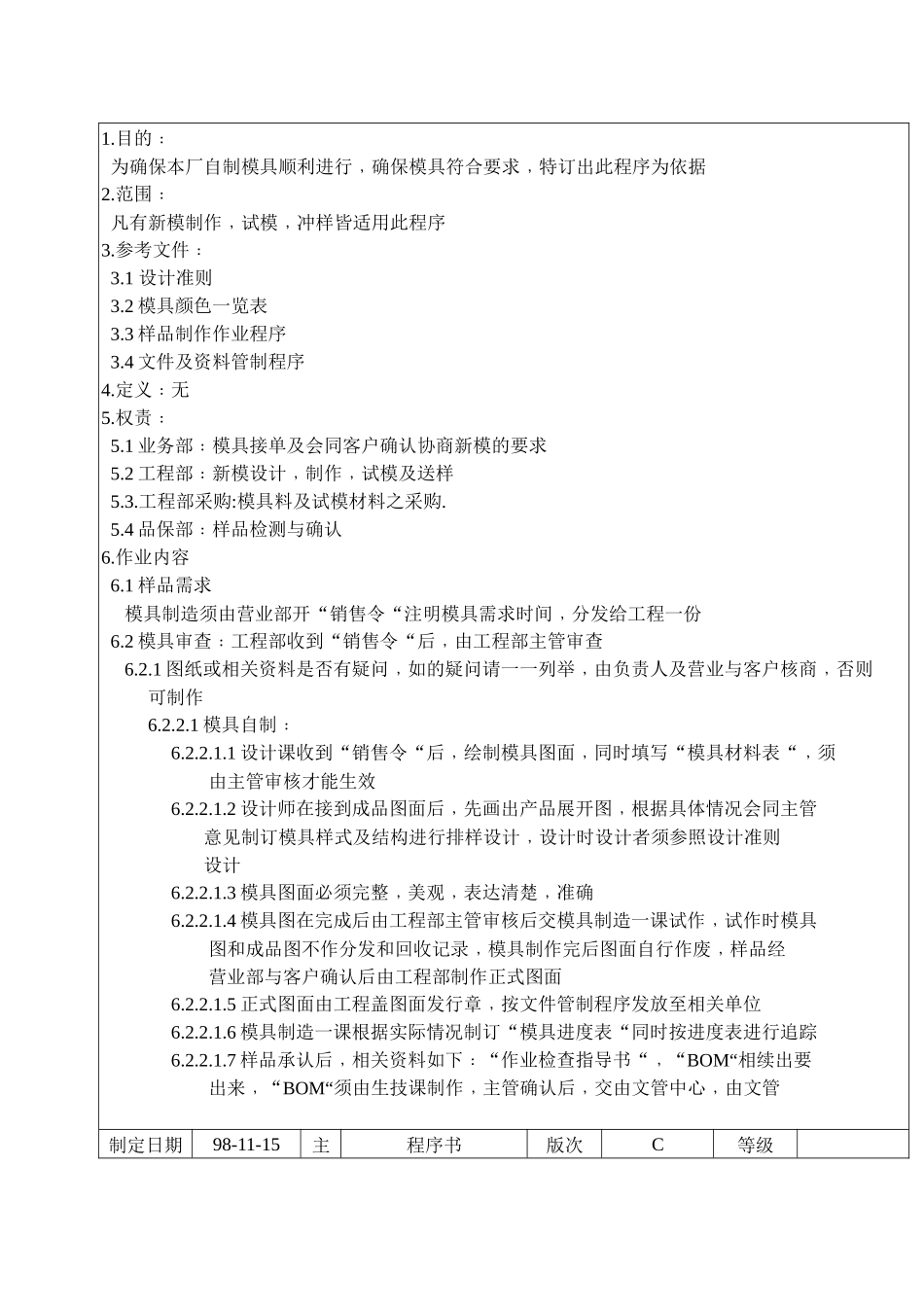

制定日期98-11-15主题程序书版次C等级修订日期20-01-19模具制作作业程序编号GC-P-002页数1OF31.目的﹕为确保本厂自制模具顺利进行﹐确保模具符合要求﹐特订出此程序为依据2.范围﹕凡有新模制作﹐试模﹐冲样皆适用此程序3.参考文件﹕3.1设计准则3.2模具颜色一览表3.3样品制作作业程序3.4文件及资料管制程序4.定义﹕无5.权责﹕5.1业务部﹕模具接单及会同客户确认协商新模的要求5.2工程部﹕新模设计﹐制作﹐试模及送样5.3.工程部采购:模具料及试模材料之采购.5.4品保部﹕样品检测与确认6.作业内容6.1样品需求模具制造须由营业部开“销售令“注明模具需求时间﹐分发给工程一份6.2模具审查﹕工程部收到“销售令“后﹐由工程部主管审查6.2.1图纸或相关资料是否有疑问﹐如的疑问请一一列举﹐由负责人及营业与客户核商﹐否则可制作6.2.2.1模具自制﹕6.2.2.1.1设计课收到“销售令“后﹐绘制模具图面﹐同时填写“模具材料表“﹐须由主管审核才能生效6.2.2.1.2设计师在接到成品图面后﹐先画出产品展开图﹐根据具体情况会同主管意见制订模具样式及结构进行排样设计﹐设计时设计者须参照设计准则设计6.2.2.1.3模具图面必须完整﹐美观﹐表达清楚﹐准确6.2.2.1.4模具图在完成后由工程部主管审核后交模具制造一课试作﹐试作时模具图和成品图不作分发和回收记录﹐模具制作完后图面自行作废﹐样品经营业部与客户确认后由工程部制作正式图面6.2.2.1.5正式图面由工程盖图面发行章﹐按文件管制程序发放至相关单位6.2.2.1.6模具制造一课根据实际情况制订“模具进度表“同时按进度表进行追踪6.2.2.1.7样品承认后﹐相关资料如下﹕“作业检查指导书“﹐“BOM“相续出要出来﹐“BOM“须由生技课制作﹐主管确认后﹐交由文管中心﹐由文管制定日期98-11-15主程序书版次C等级题修订日期20-01-19模具制作作业程序编号GC-P-002页数2OF3中心发放至使用单位6.2.2.1.8厂内所有模具图及成品图由工程部存盘﹐发行﹐若使用单位图面不慎丢失且需填写“图面申请单“注明原因﹐由主管签章后﹐至工程部领取6.2.2.2模具生产﹕模具制造一课接到“销售令“﹐根据设计提供的“产品模具图““零件图““成品图““模具材料表“进行模具制作﹐模具制造一课不得擅自修改图面﹐若发现图面有异或有不明白之处则向设计课提出质疑6.2.2.3模具制造一课根据“模具材料表“填写请购单﹐核准后交采购购买6.2.2.4托外加工﹕模具急且模具组来不及制作或厂内无设备可委托厂外加工6.2.2.5制作好之模具以不同客户按不同颜色区分﹐具体怎样区分自附件《模具颜色一览表》﹐制作好之模具必须编上模具编号6.2.2.6模具承认﹕制作好之模具由模具组检测是否合格﹐检测如有不合乎图面及需要改善之处则记录于“模具检讨书“上.6.2.2.6.1检验之样品须有﹕检验报告﹐根据“检验报告“判定模具是否合格6.2.2.6.2合格之模具则把样品及书交给生技﹐由生技转交给营业至客户承认(具体作业请参照样品制作作业程序)﹐否则知会模具制造一课﹐由其修改6.2.3模具外包6.2.3.1外包申请时机﹕模具急且来不及做6.2.3.2外包申请之程序﹕工程部根据模具的实际情况﹐对营业部发出的“内部联络单“内签名﹐向主管提出外包申请主管核准后方可生效6.2.3.2.1核准外包申请后﹐工程部要把做模具之相关资料有“成品图““模具结构表“准备好﹐联系好制造厂商后﹐交由厂商6.2.3.2.2联系好模具制造厂﹐模具制造厂须两家以上﹐以便比价﹐当决定由哪些一家制作时便与制造商签订“模具委托制造合约书““模具委托制造合约书“自留一份﹐制造厂一份6.2.3.2.3制造厂商接到相关资料后﹐制造模具6.2.3.2.4工程转交完工作事项后须向制造厂商要“模具进度表“以便追踪6.2.3.2.5在规定时间工程通知制造厂交“模具图“﹐模具图由设计课存盘6.2.3.4外包样品之承认﹕6.2.3.4.1制造厂商交样品时须附带样品检验报告及承认书﹐﹐样品检验报告及承认书由品保进行检验测试﹐由生技课判定﹐符合标准之样品则交由营业部﹐营业部则把相关资料及样品转交客户承认﹐否则退还制造厂商﹐直到模具符合标准为止6.2.3.4.2承认之样品与承认书由营业转交工程签收﹐工程便通知厂商交模﹐制造厂商交模具时须附带“模具图“...
