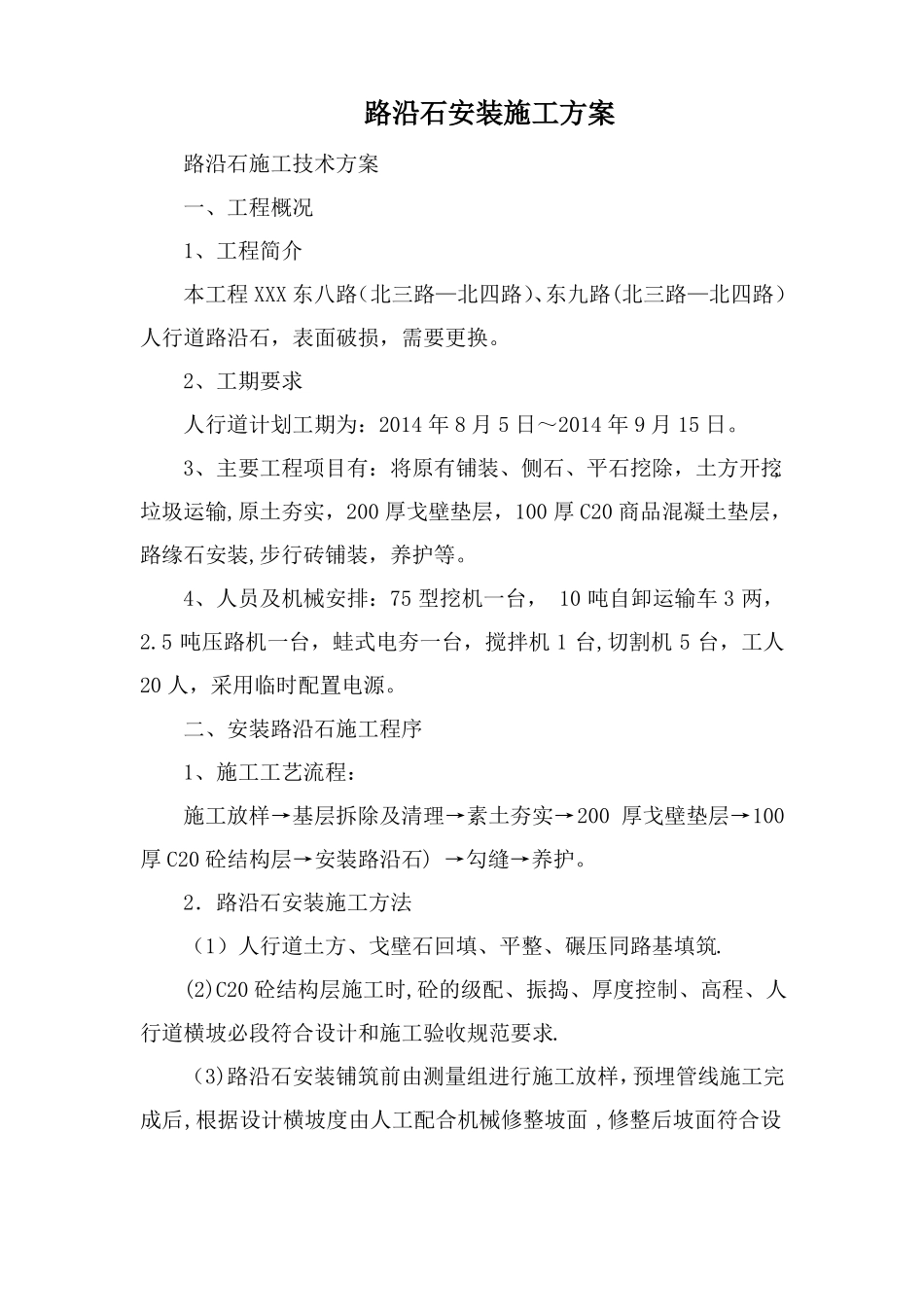

路沿石安装施工方案路沿石施工技术方案一、工程概况1、工程简介本工程XXX东八路(北三路—北四路)、东九路(北三路—北四路)人行道路沿石,表面破损,需要更换
2、工期要求人行道计划工期为:2014年8月5日~2014年9月15日
3、主要工程项目有:将原有铺装、侧石、平石挖除,土方开挖,垃圾运输,原土夯实,200厚戈壁垫层,100厚C20商品混凝土垫层,路缘石安装,步行砖铺装,养护等
4、人员及机械安排:75型挖机一台,10吨自卸运输车3两,2
5吨压路机一台,蛙式电夯一台,搅拌机1台,切割机5台,工人20人,采用临时配置电源
二、安装路沿石施工程序1、施工工艺流程:施工放样→基层拆除及清理→素土夯实→200厚戈壁垫层→100厚C20砼结构层→安装路沿石)→勾缝→养护
2.路沿石安装施工方法(1)人行道土方、戈壁石回填、平整、碾压同路基填筑
(2)C20砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求
(3)路沿石安装铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度
基层整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行路沿石安装

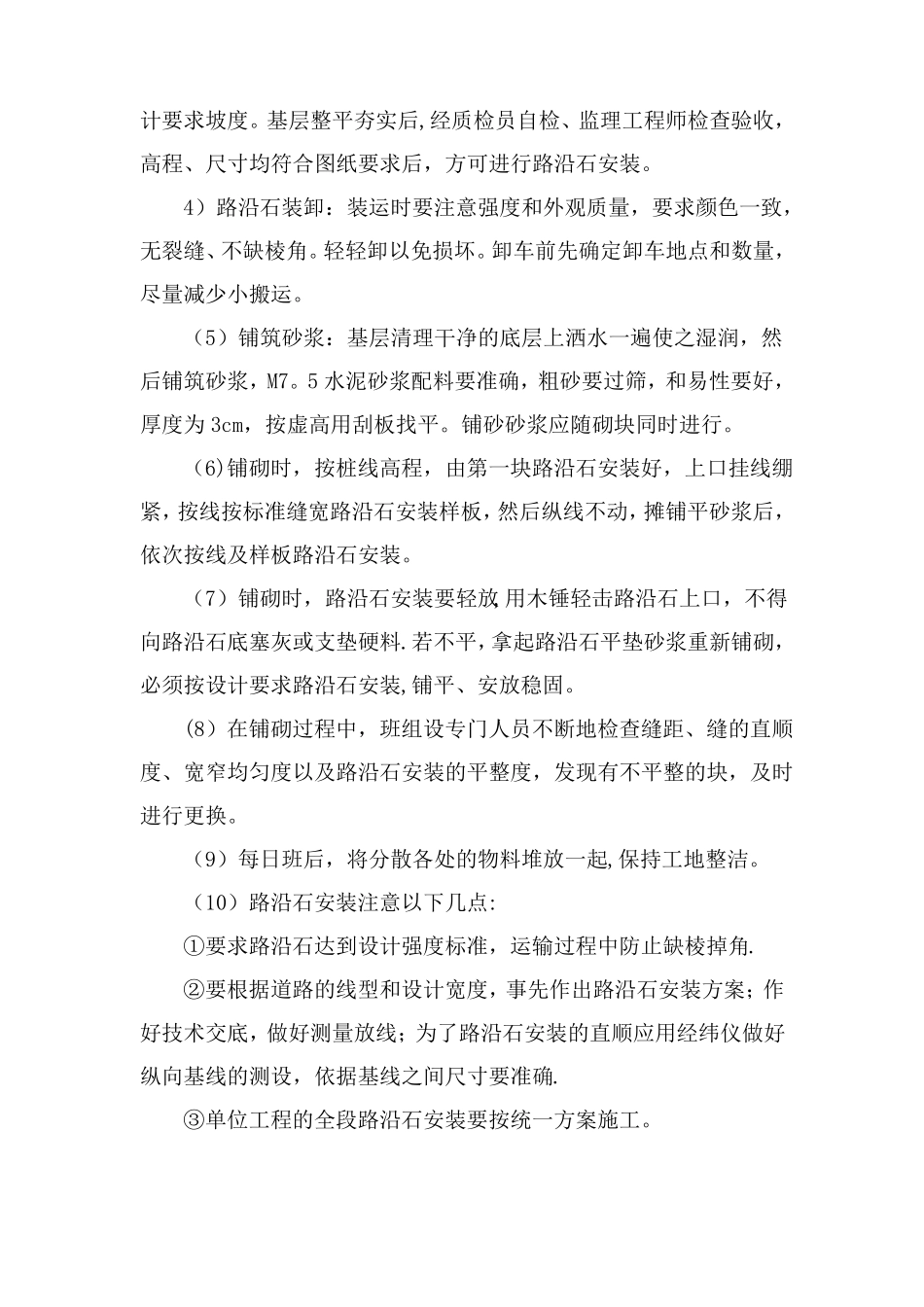

4)路沿石装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角
轻轻卸以免损坏
卸车前先确定卸车地点和数量,尽量减少小搬运
(5)铺筑砂浆:基层清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,M7
5水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为3cm,按虚高用刮板找平
铺砂砂浆应随砌块同时进行
(6)铺砌时,按桩线高程,由第一块路沿石安装好,上口挂线绷紧,按线按标准缝宽路沿石安装样板,然后纵线不动,摊铺平砂浆后,依次按线及样板路沿石安装
(7)铺砌时,路沿石安装要轻放,用木锤轻击路沿石上口,不得向
