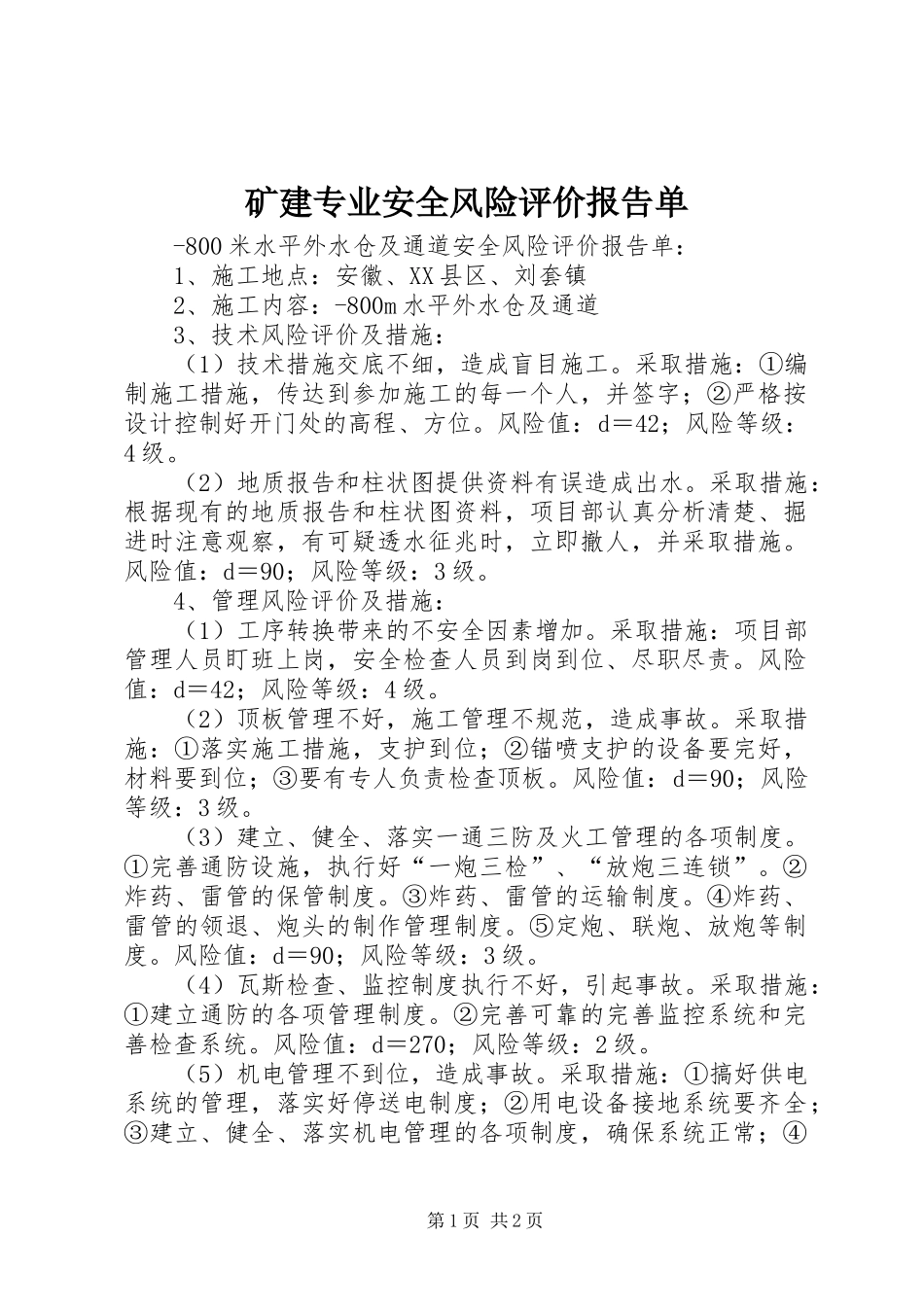

矿建专业安全风险评价报告单-800米水平外水仓及通道安全风险评价报告单:1、施工地点:安徽、XX县区、刘套镇2、施工内容:-800m水平外水仓及通道3、技术风险评价及措施:(1)技术措施交底不细,造成盲目施工。采取措施:①编制施工措施,传达到参加施工的每一个人,并签字;②严格按设计控制好开门处的高程、方位。风险值:d=42;风险等级:4级。(2)地质报告和柱状图提供资料有误造成出水。采取措施:根据现有的地质报告和柱状图资料,项目部认真分析清楚、掘进时注意观察,有可疑透水征兆时,立即撤人,并采取措施。风险值:d=90;风险等级:3级。4、管理风险评价及措施:(1)工序转换带来的不安全因素增加。采取措施:项目部管理人员盯班上岗,安全检查人员到岗到位、尽职尽责。风险值:d=42;风险等级:4级。(2)顶板管理不好,施工管理不规范,造成事故。采取措施:①落实施工措施,支护到位;②锚喷支护的设备要完好,材料要到位;③要有专人负责检查顶板。风险值:d=90;风险等级:3级。(3)建立、健全、落实一通三防及火工管理的各项制度。①完善通防设施,执行好“一炮三检”、“放炮三连锁”。②炸药、雷管的保管制度。③炸药、雷管的运输制度。④炸药、雷管的领退、炮头的制作管理制度。⑤定炮、联炮、放炮等制度。风险值:d=90;风险等级:3级。(4)瓦斯检查、监控制度执行不好,引起事故。采取措施:①建立通防的各项管理制度。②完善可靠的完善监控系统和完善检查系统。风险值:d=270;风险等级:2级。(5)机电管理不到位,造成事故。采取措施:①搞好供电系统的管理,落实好停送电制度;②用电设备接地系统要齐全;③建立、健全、落实机电管理的各项制度,确保系统正常;④第1页共2页执行设备点检制;⑤执行大型设备定时检修制度。风险值:d=90;风险等级:3级。(6)突发事件应急措施不到位,造成事故。采取措施:①要编制并严格执行停电、突水、防洪等各种应急处理预案;②明确项目部经理、机电副经理、安全副经理等人的职责;③现场要备好、备齐应急处置需要的各种设备、材料、配件等;④执行恶劣天气撤人制度。风险值:d=90;风险等级:3级。5、施工人员素质评价:水仓施工,队伍的技术素质较低。采取措施:项目部做好参加施工人员安全技术培训,确保大巷施工安全。风险值:d=42;风险等级:4级。评价报告人签字:年月日第2页共2页
