真空排水预压法施工工艺真空排水预压法是一项比较新的加固软土技术,是属于排水固结法的一种,它通过铺设水平排水砂垫层和设置在软基中的竖向排水体,再在砂垫层上铺设不透气的薄膜封闭装置,借助于埋设在砂垫层内的管道,通过抽真空装置,使土体中形成负压,将土体孔隙中的孔隙水抽出,从而降低孔隙水压力,增加有效应力,使土体产生固结,减少后期沉降,提高地基承载能力
其施工内容主要由四部分组成:(1)施工一个垂直的和水平的排水通道,即施工塑料排水板和砂垫层;(2)要施工一个使被加固地基与大气隔绝的保证不透气的密封层;(3)要设置一套高效率的抽真空装置
即在砂垫层内铺设主管和滤管管网和在密封系统外安装真空泵等设备;(4)要设置一套保证能按设计要求进行施工的检测系统
下图一为真空排水预压法施工工艺流程图第1页共12页清除表层耕植土、排放鱼塘水、清除浮淤打设塑料排水板铺设第二层20cm厚砂垫层,挖密封沟主管和支滤管的加工开挖真空管路沟槽及主、支滤管的铺设和抽真空设备的安装与真空度测头的埋设补漏开挖密封沟铺设第一层土工布出膜连接真空泵系统、回填密封沟铺设二层密封膜设置沉降观测标、侧向位移桩并测量预压前的标高不良试抽真空、检查密封系统性能铺设第三层40cm砂垫层(设计要求真空预压完成后才进行此道工序)铺设第二层土工布接下图接上图80Kpa进行真空预压,维持真空度以上达90~120天(图1)真空预压施工工艺流程图一、施工前的准备工作1、要做好充分的技术准备,包括收集并熟悉与本工程项目有关的技术规程、规范及地质情况,了解设计意图,掌握设计图纸的技术要求第2页共12页根据沉降观测推算土体固结度达到90%即可停机卸泵继续观测边桩位移和地面沉降结束和各项技术参数,对施工现场的现状要调查清楚等,正式开工前组织技术交底

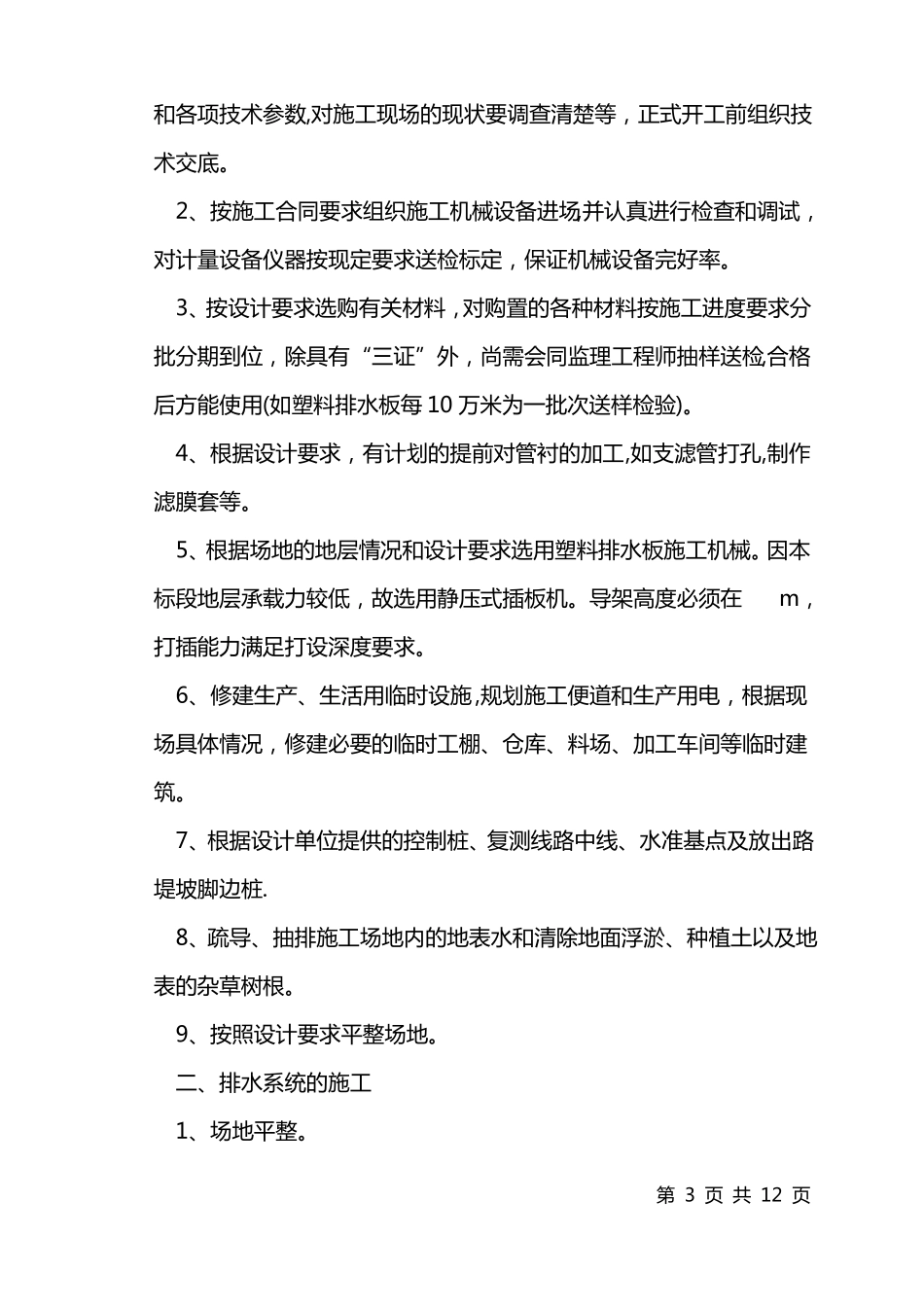

2、按施工合同要求组织施工机械设备进场,并认真进行检查和调试,对计量设备仪器按现定要求送检标定,保证
