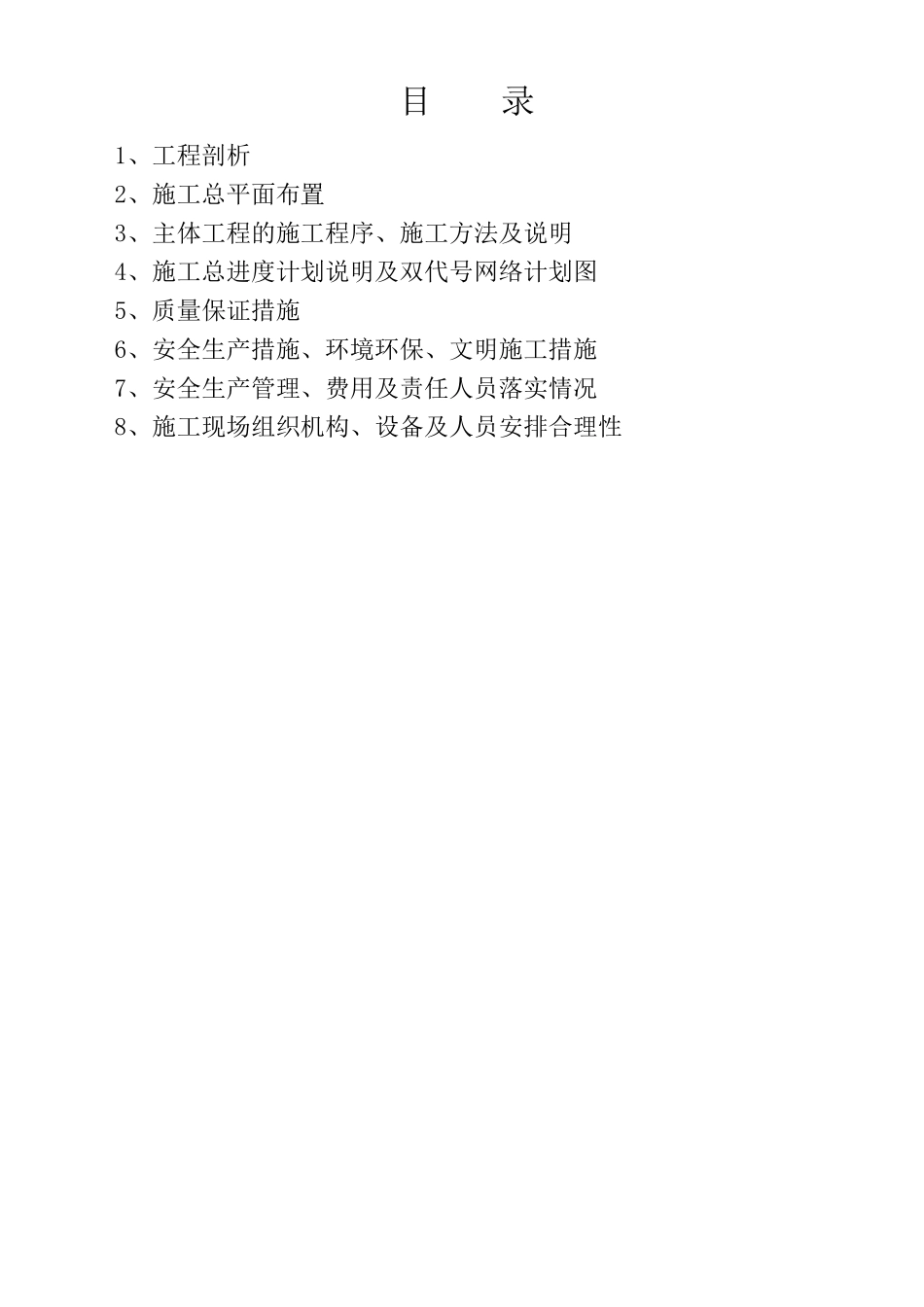

目录1、工程剖析2、施工总平面布置3、主体工程的施工程序、施工方法及说明4、施工总进度计划说明及双代号网络计划图5、质量保证措施6、安全生产措施、环境环保、文明施工措施7、安全生产管理、费用及责任人员落实情况8、施工现场组织机构、设备及人员安排合理性1、工程剖析1

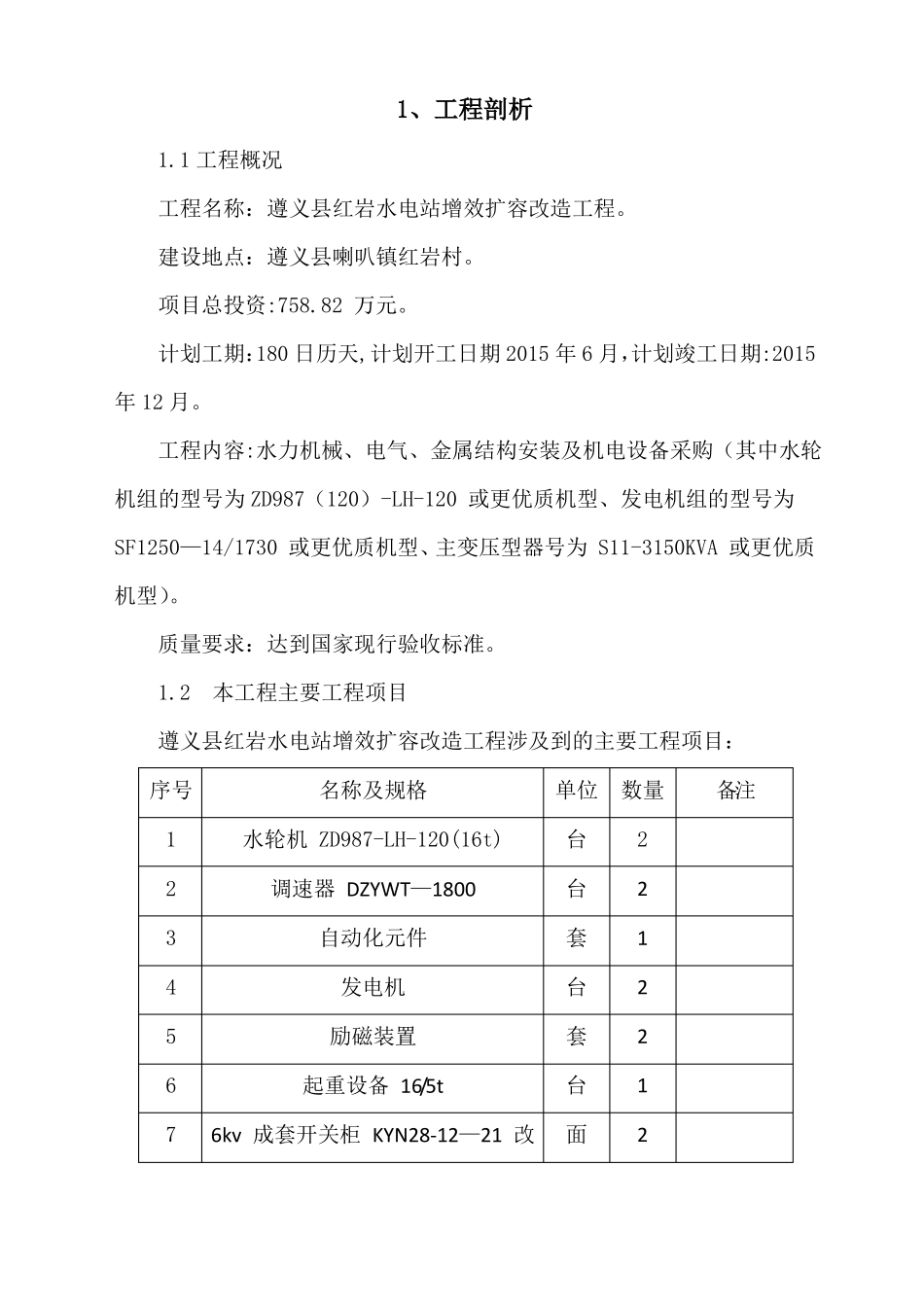

1工程概况工程名称:遵义县红岩水电站增效扩容改造工程
建设地点:遵义县喇叭镇红岩村
项目总投资:758
计划工期:180日历天,计划开工日期2015年6月,计划竣工日期:2015年12月
工程内容:水力机械、电气、金属结构安装及机电设备采购(其中水轮机组的型号为ZD987(120)-LH-120或更优质机型、发电机组的型号为SF1250—14/1730或更优质机型、主变压型器号为S11-3150KVA或更优质机型)
质量要求:达到国家现行验收标准

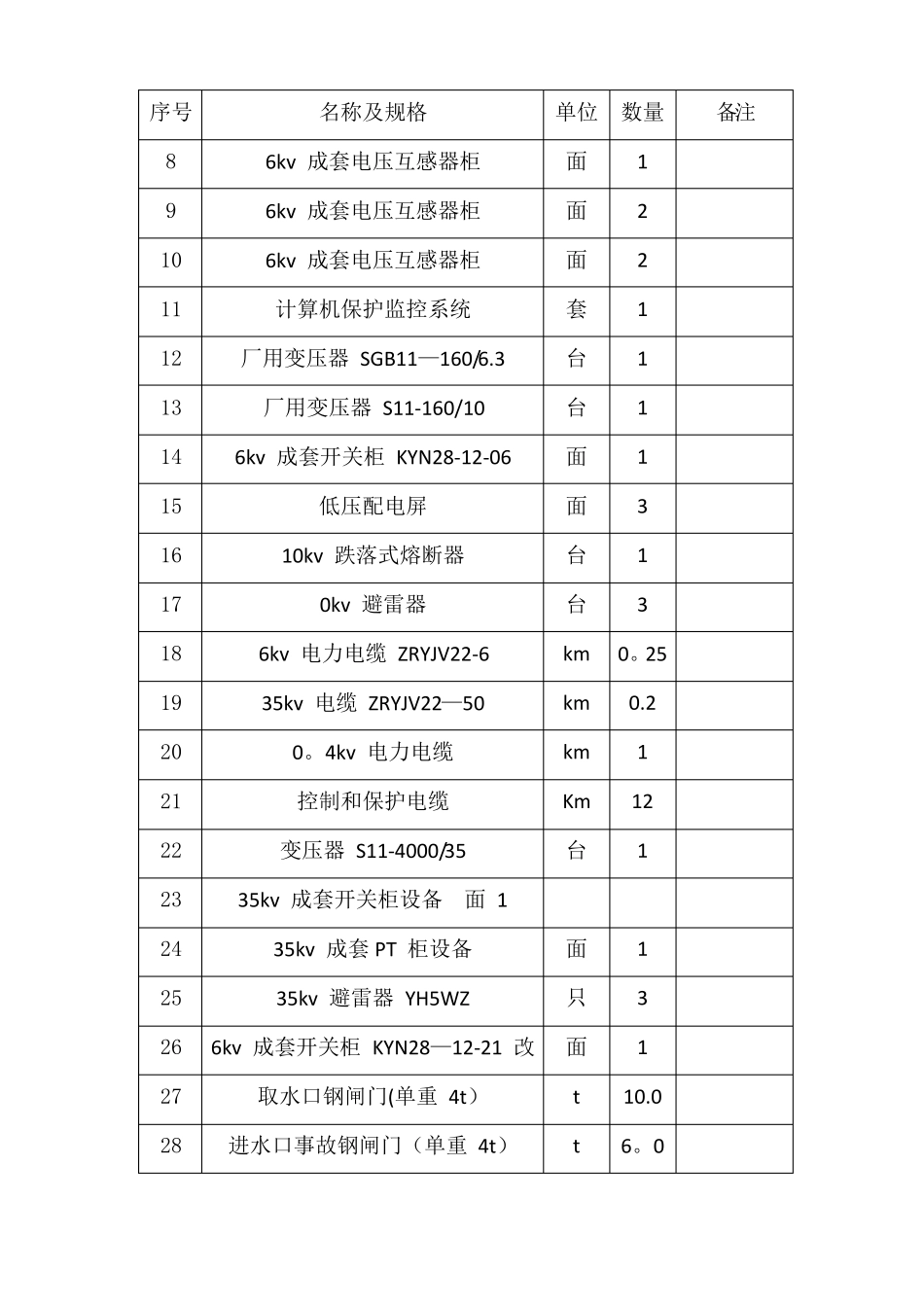

2本工程主要工程项目遵义县红岩水电站增效扩容改造工程涉及到的主要工程项目:序号1234567名称及规格水轮机ZD987-LH-120(16t)调速器DZYWT—1800自动化元件发电机励磁装置起重设备16/5t6kv成套开关柜KYN28-12—21改单位数量台台套台套台面2212212备注序号8910111213141516171819202122232425名称及规格6kv成套电压互感器柜6kv成套电压互感器柜6kv成套电压互感器柜计算机保护监控系统厂用变压器SGB11—160/6
3厂用变压器S11-160/106kv成套开关柜KYN28-12-06低压配电屏10kv跌落式熔断器0kv避雷器6kv电力电缆ZRYJV22-635kv电缆ZRYJV22—500
4kv电力电缆控制和保护电缆变压器S11-4000/3535kv成套开关柜设备面135kv成套PT柜设备35kv避雷器YH5WZ单位数量面面面套台台面面台台kmkmkmKm台面只面tt1221111
