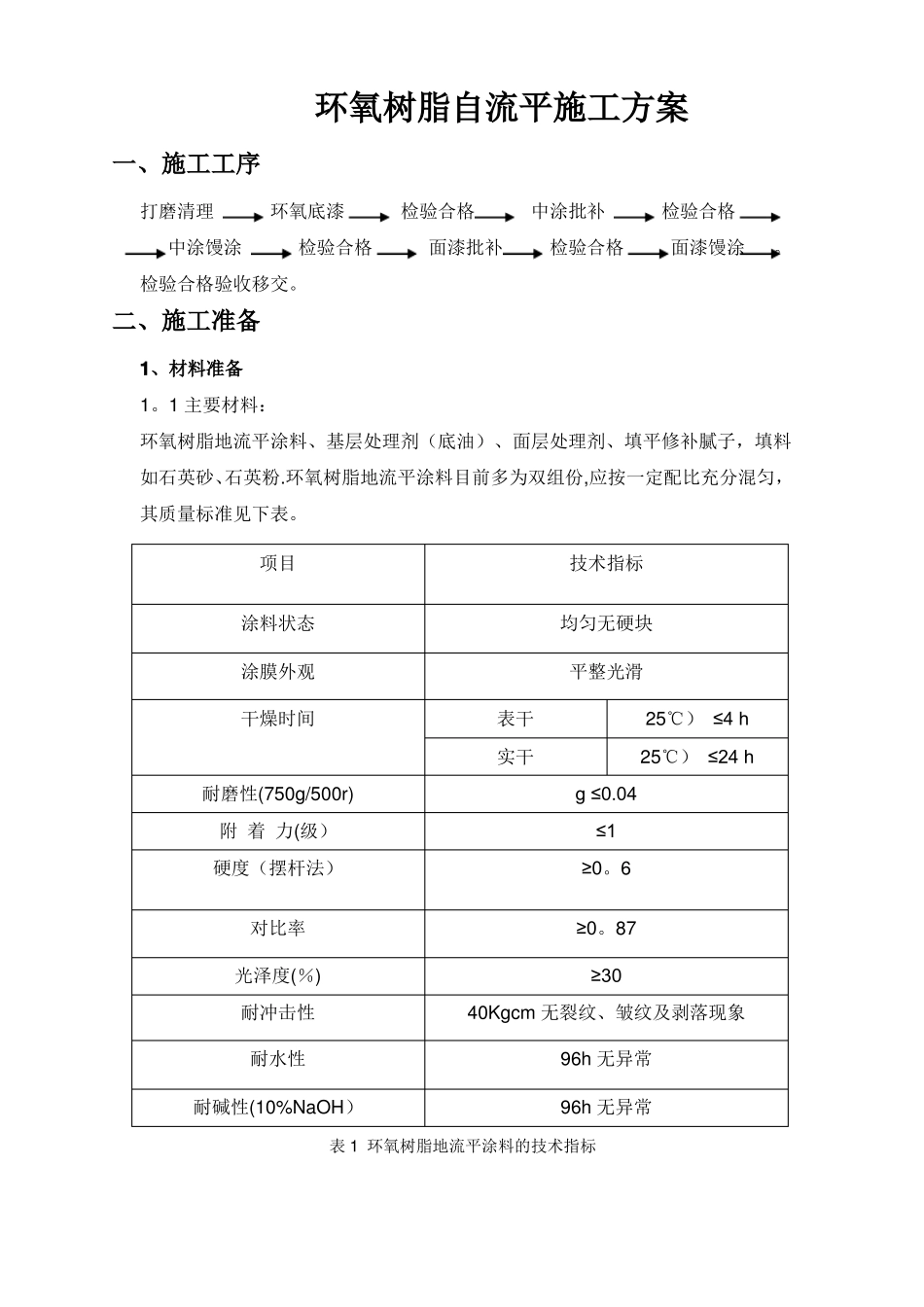

环氧树脂自流平施工方案一、施工工序打磨清理环氧底漆检验合格中涂批补检验合格面漆馒涂
中涂馒涂检验合格面漆批补检验合格检验合格验收移交
二、施工准备1、材料准备1
1主要材料:环氧树脂地流平涂料、基层处理剂(底油)、面层处理剂、填平修补腻子,填料如石英砂、石英粉
环氧树脂地流平涂料目前多为双组份,应按一定配比充分混匀,其质量标准见下表
项目涂料状态涂膜外观干燥时间表干实干耐磨性(750g/500r)附着力(级)硬度(摆杆法)对比率光泽度(%)耐冲击性耐水性耐碱性(10%NaOH)技术指标均匀无硬块平整光滑25℃)≤4h25℃)≤24hg≤0
04≤1≥0
87≥3040Kgcm无裂纹、皱纹及剥落现象96h无异常96h无异常表1环氧树脂地流平涂料的技术指标1
2储运与贮存:密闭储运,避免包装破损和雨淋
置于干燥通风处,避免高温,严禁阳光下曝晒及冷冻
在5—40℃时贮存期为6~12个月
2、机具准备:2
1漆刷或滚筒、盛水桶、低转速搅拌器(400转/分钟)或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒
2施工机具在使用前需清洗干净
用完后的工具要在干固时间内用水清理,以免影响下次使用
三、施工技术标准和质量保证要求1、基层处理:1
1施工基层应平整、粗糙,清除浮尘、旧涂层等,达到C25以上强度,并作断水处理,不得有积水,干净、密实
不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着
新浇混凝土不得少于4周,起壳处需修补平整,密实基面需机械方法打磨,并用水洗及吸尘器吸净表面疏松颗粒,待其干燥
有坑洞或凹槽处应与1天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节省用料,并提升施工质量
自流平砂浆浇刚性,因而须留伸缩缝,可降低收缩影响
2特殊区域的处理1

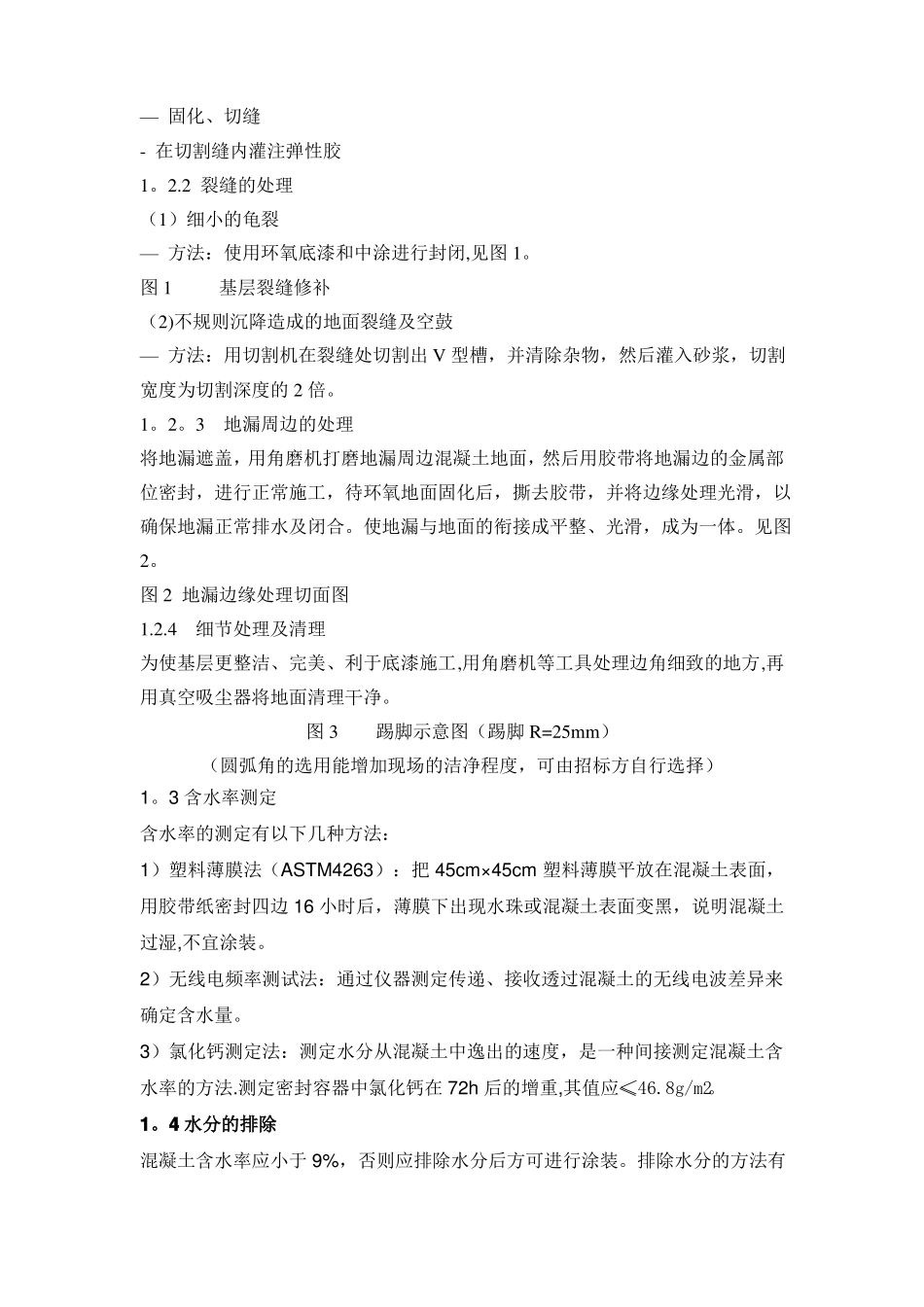

1伸缩缝的处理
