仿金属效果施工简明工艺-外墙涂料真石漆金属色弹性氟树脂幕墙(银浆)效果施工工艺----——--(新型防龟裂)一:切缝(由甲方或乙方施工依合同规定执行)1-1:缝线的宽度一般为1
5~2cm,深度一般为1
5cm(或依甲方设计);1-2:缝线的位置依甲方设计要求确定;1-3:弹线确定缝线的两条边线的位置;1—4:用切割机沿弹线位置切出1
5cm深的缝线;1—5:将缝的两条边线之间的水泥敲掉;1—6:将缝的底部修理平整;1-7:检查缝线是否平直,如不平直,需重新弹线切割;1-8:将缝中的残渣清理干净
1-9:注意事项:切缝施工的过程中会产生大量粉尘,这些粉尘会粘附在墙上及缝中,须用水冲洗或用毛刷清理干净,否则会影响涂层的整体附着力
二:基面处理:2—1:平整度检查:用2m靠尺仔细检查墙面的平度,将明显凹陷或突起的部分用彩笔标出
2—2:孔洞或明显的凹陷预先用水泥砂浆进行点补
2—3:砂磨2-3-1:用砂轮机将明显影响平整度的突出部分打磨至符合平整度要求(
2—3-2:用砂轮机或砂纸将已进行点补的部分砂磨至符合平整度要求(
2—4:清除颗粒杂物:用棕毛刷、铲刀和砂纸清除墙面浮松的水泥层或粘附的颗粒或杂物
如果这些颗粒不清除干净,腻子消耗量将大幅增加
2—5:再次用靠尺检查墙面的平整度,当平整度达不到小于2mm要求时,不得进入下道工序
2-6:施工要求:2—6—1:平整度
2mm2-6—2:基面无浮尘,无粘附颗粒物

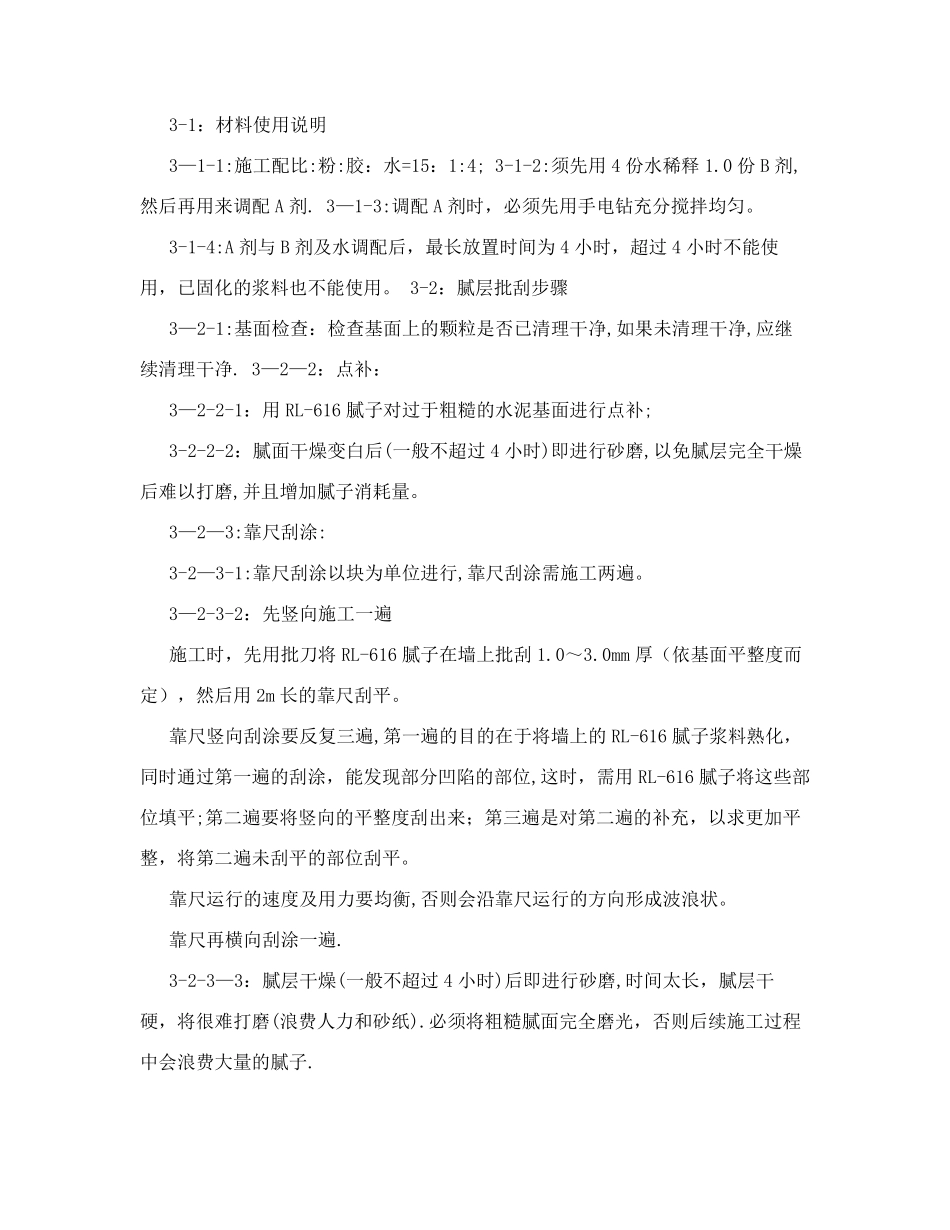

三:RL-616和RL-818腻子施工:3-1:材料使用说明3—1-1:施工配比:粉:胶:水=15:1:4;3-1-2:须先用4份水稀释1
0份B剂,然后再用来调配A剂
3—1-3:调配A剂时,必须先用手电钻充分搅拌均匀
3-1-4:A剂与B剂及水调配后,最长放置时间为4小时,超过4小时不能使用,已固化的浆料也不能使用

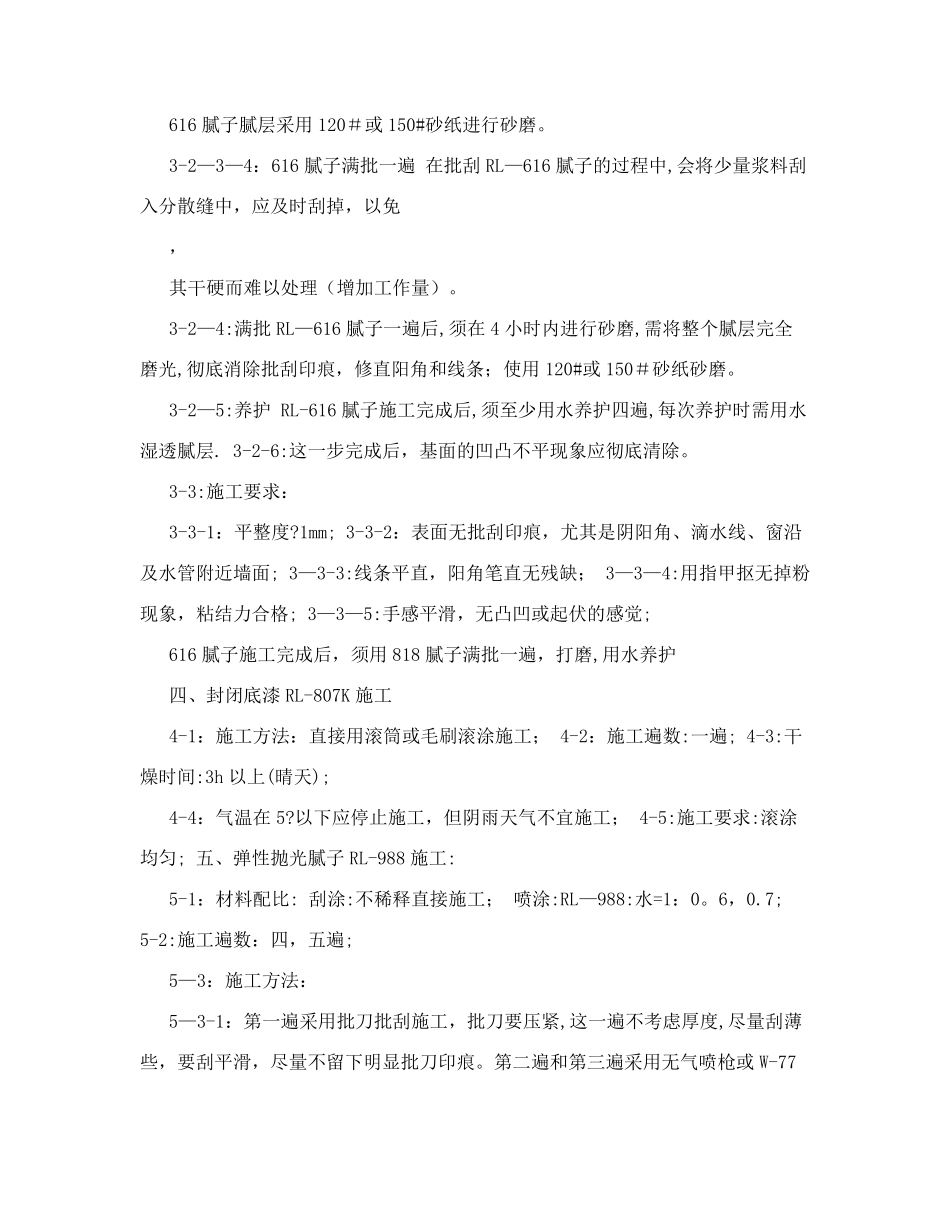

3-2:腻层批
