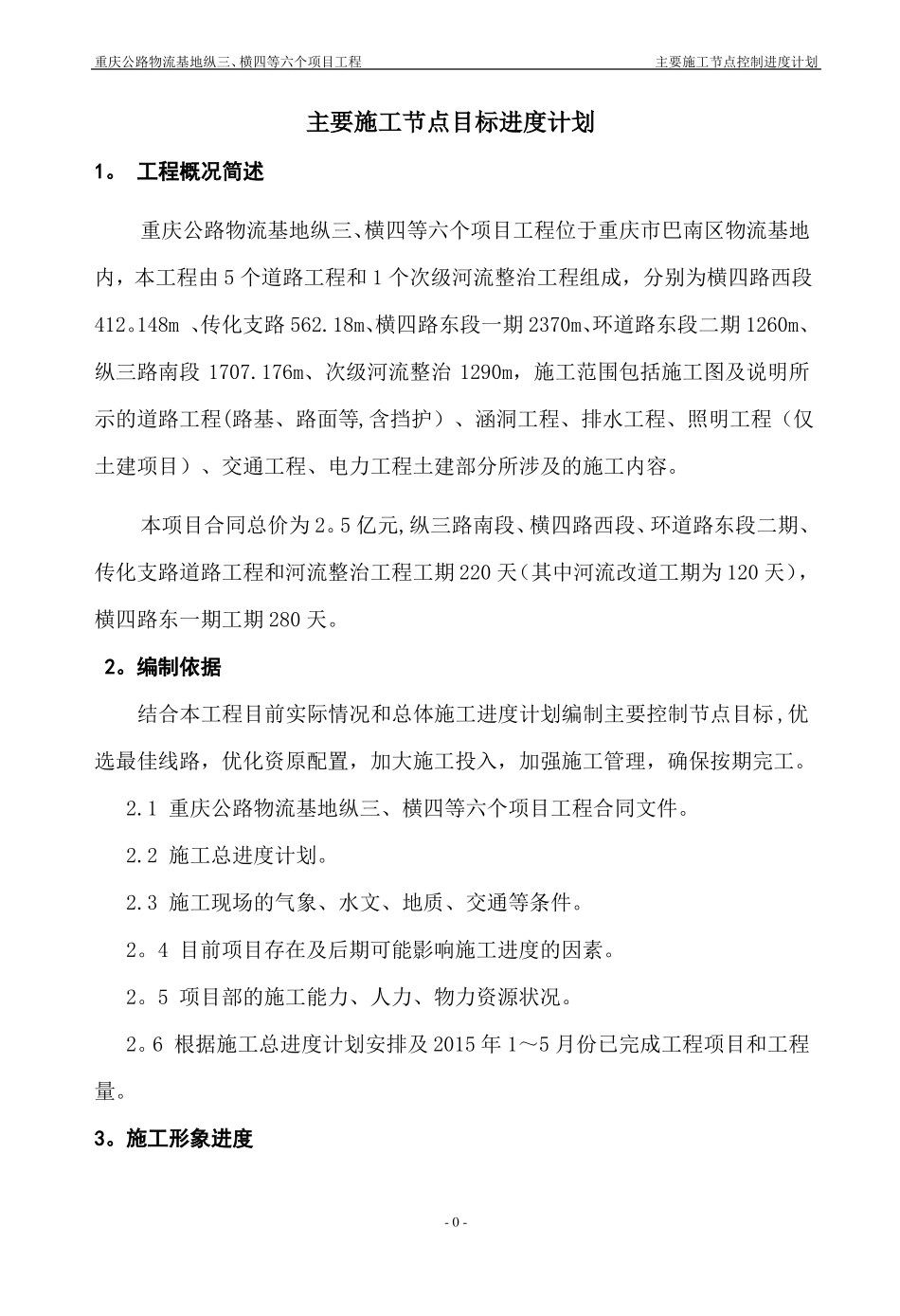

重庆公路物流基地纵三、横四等六个项目工程主要施工节点控制进度计划主要施工节点目标进度计划1
工程概况简述重庆公路物流基地纵三、横四等六个项目工程位于重庆市巴南区物流基地内,本工程由5个道路工程和1个次级河流整治工程组成,分别为横四路西段412
148m、传化支路562
18m、横四路东段一期2370m、环道路东段二期1260m、纵三路南段1707
176m、次级河流整治1290m,施工范围包括施工图及说明所示的道路工程(路基、路面等,含挡护)、涵洞工程、排水工程、照明工程(仅土建项目)、交通工程、电力工程土建部分所涉及的施工内容
本项目合同总价为2
5亿元,纵三路南段、横四路西段、环道路东段二期、传化支路道路工程和河流整治工程工期220天(其中河流改道工期为120天),横四路东一期工期280天
编制依据结合本工程目前实际情况和总体施工进度计划编制主要控制节点目标,优选最佳线路,优化资原配置,加大施工投入,加强施工管理,确保按期完工
1重庆公路物流基地纵三、横四等六个项目工程合同文件
2施工总进度计划
3施工现场的气象、水文、地质、交通等条件
4目前项目存在及后期可能影响施工进度的因素
5项目部的施工能力、人力、物力资源状况
6根据施工总进度计划安排及2015年1~5月份已完成工程项目和工程量

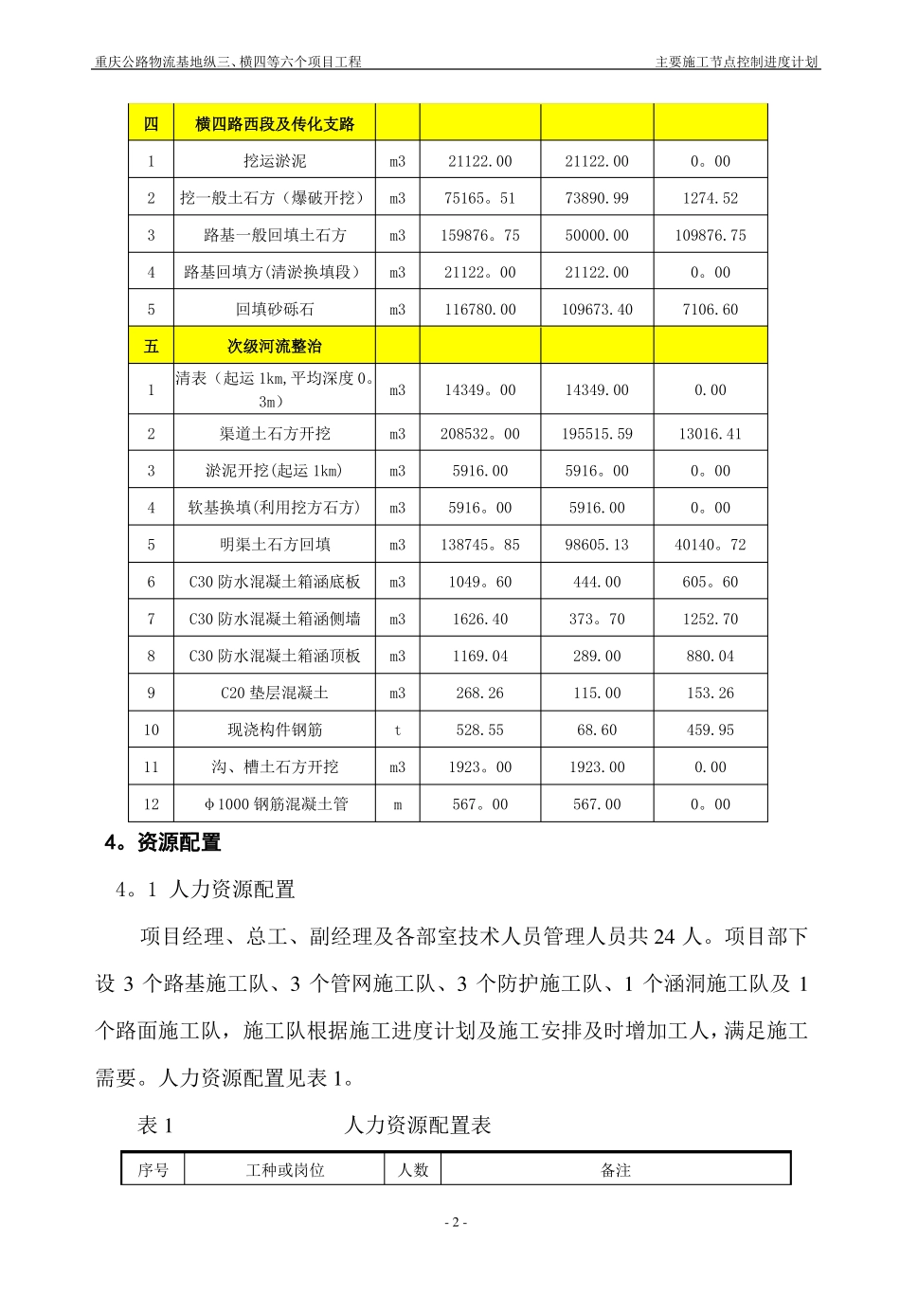

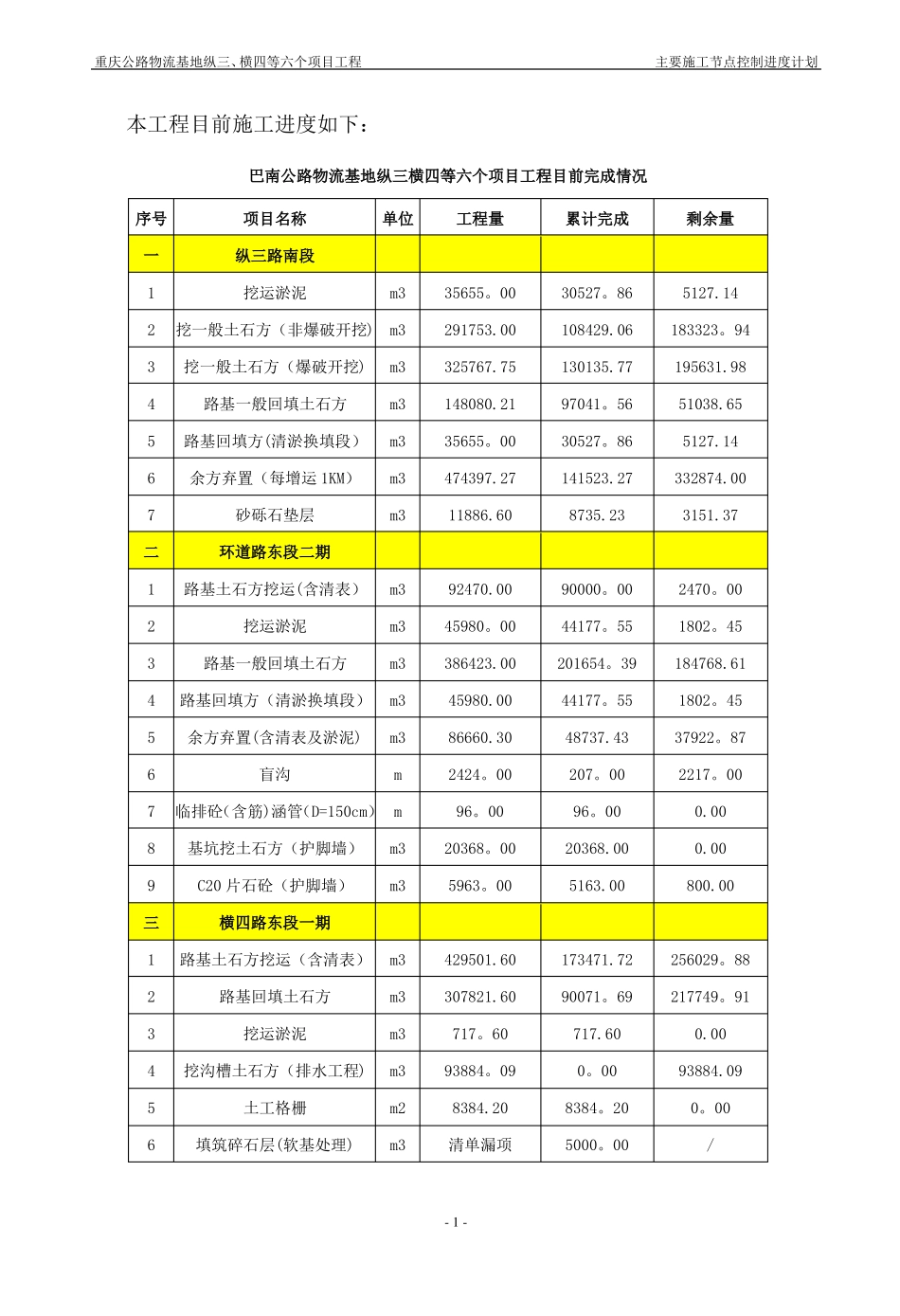

施工形象进度-0-重庆公路物流基地纵三、横四等六个项目工程主要施工节点控制进度计划本工程目前施工进度如下:巴南公路物流基地纵三横四等六个项目工程目前完成情况序号一1项目名称纵三路南段挖运淤泥单位m3工程量35655
00291753
00325767
75148080
2135655
00474397
2711886
6092470
0045980
00386423
0045980
0086660
302424
0020368
005963
