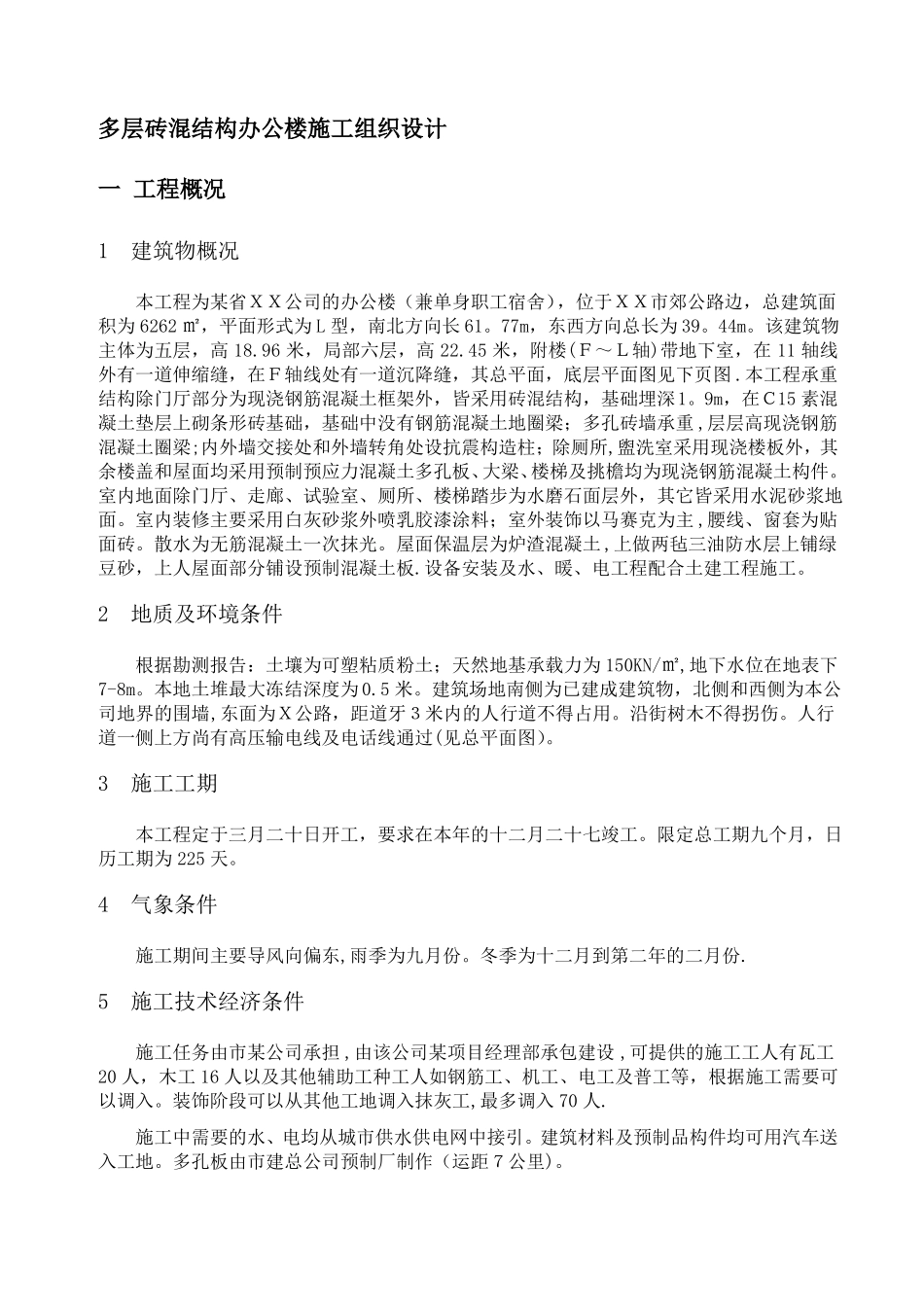

多层砖混结构办公楼施工组织设计一工程概况1建筑物概况本工程为某省XX公司的办公楼(兼单身职工宿舍),位于XX市郊公路边,总建筑面积为6262㎡,平面形式为L型,南北方向长61
77m,东西方向总长为39
该建筑物主体为五层,高18
96米,局部六层,高22
45米,附楼(F~L轴)带地下室,在11轴线外有一道伸缩缝,在F轴线处有一道沉降缝,其总平面,底层平面图见下页图
本工程承重结构除门厅部分为现浇钢筋混凝土框架外,皆采用砖混结构,基础埋深1
9m,在C15素混凝土垫层上砌条形砖基础,基础中没有钢筋混凝土地圈梁;多孔砖墙承重,层层高现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所,盥洗室采用现浇楼板外,其余楼盖和屋面均采用预制预应力混凝土多孔板、大梁、楼梯及挑檐均为现浇钢筋混凝土构件
室内地面除门厅、走廊、试验室、厕所、楼梯踏步为水磨石面层外,其它皆采用水泥砂浆地面
室内装修主要采用白灰砂浆外喷乳胶漆涂料;室外装饰以马赛克为主,腰线、窗套为贴面砖
散水为无筋混凝土一次抹光
屋面保温层为炉渣混凝土,上做两毡三油防水层上铺绿豆砂,上人屋面部分铺设预制混凝土板
设备安装及水、暖、电工程配合土建工程施工
2地质及环境条件根据勘测报告:土壤为可塑粘质粉土;天然地基承载力为150KN/㎡,地下水位在地表下7-8m
本地土堆最大冻结深度为0
建筑场地南侧为已建成建筑物,北侧和西侧为本公司地界的围墙,东面为X公路,距道牙3米内的人行道不得占用
沿街树木不得拐伤
人行道一侧上方尚有高压输电线及电话线通过(见总平面图)
3施工工期本工程定于三月二十日开工,要求在本年的十二月二十七竣工
限定总工期九个月,日历工期为225天
4气象条件施工期间主要导风向偏东,雨季为九月份
冬季为十二月到第二年的二月份
5施工技术经济条件施工任务由市某公司承担,由该公司某项目经理部承包
