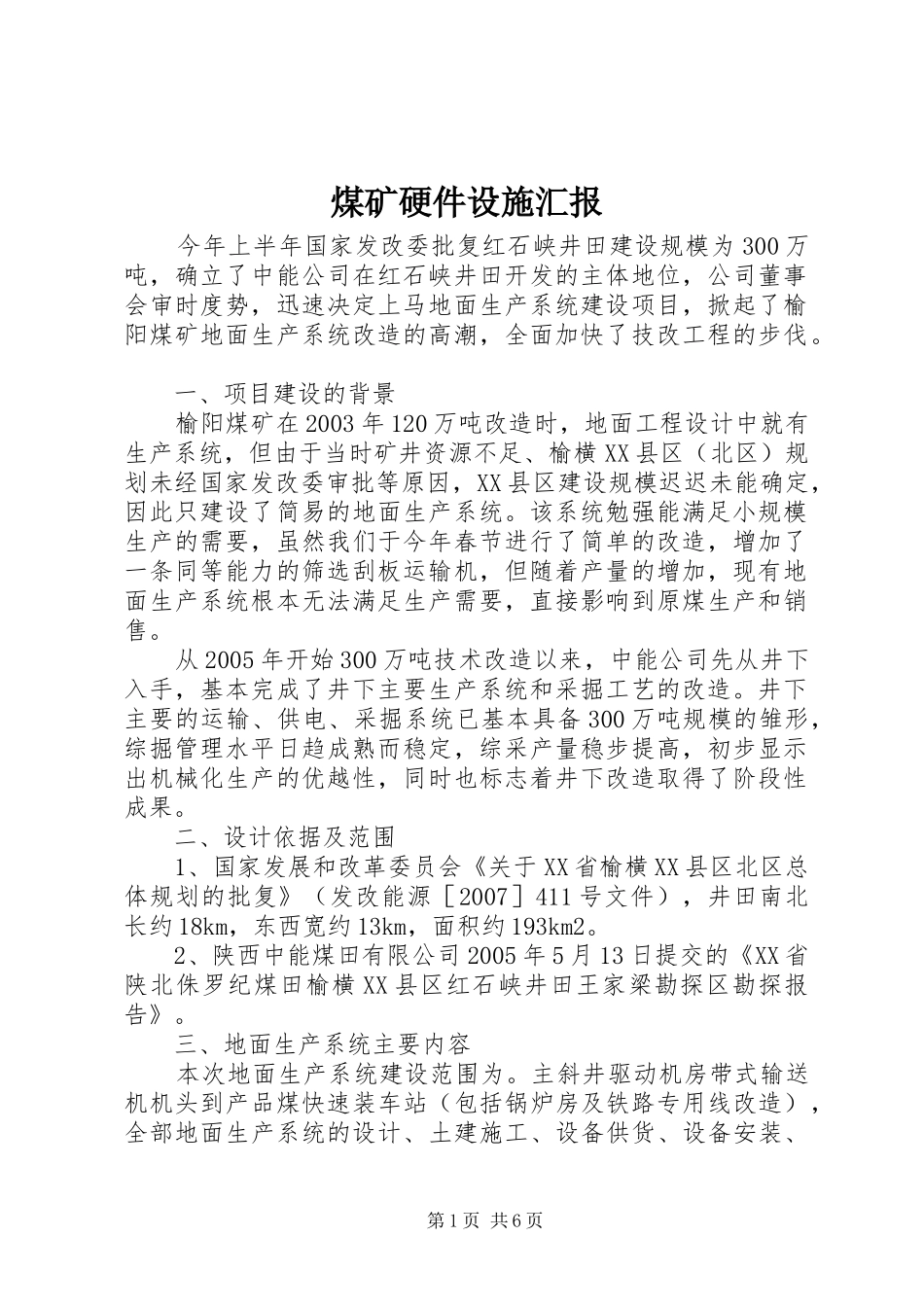

煤矿硬件设施汇报今年上半年国家发改委批复红石峡井田建设规模为300万吨,确立了中能公司在红石峡井田开发的主体地位,公司董事会审时度势,迅速决定上马地面生产系统建设项目,掀起了榆阳煤矿地面生产系统改造的高潮,全面加快了技改工程的步伐
一、项目建设的背景榆阳煤矿在2003年120万吨改造时,地面工程设计中就有生产系统,但由于当时矿井资源不足、榆横XX县区(北区)规划未经国家发改委审批等原因,XX县区建设规模迟迟未能确定,因此只建设了简易的地面生产系统
该系统勉强能满足小规模生产的需要,虽然我们于今年春节进行了简单的改造,增加了一条同等能力的筛选刮板运输机,但随着产量的增加,现有地面生产系统根本无法满足生产需要,直接影响到原煤生产和销售
从2005年开始300万吨技术改造以来,中能公司先从井下入手,基本完成了井下主要生产系统和采掘工艺的改造
井下主要的运输、供电、采掘系统已基本具备300万吨规模的雏形,综掘管理水平日趋成熟而稳定,综采产量稳步提高,初步显示出机械化生产的优越性,同时也标志着井下改造取得了阶段性成果
二、设计依据及范围1、国家发展和改革委员会《关于XX省榆横XX县区北区总体规划的批复》(发改能源[2007]411号文件),井田南北长约18km,东西宽约13km,面积约193km2
2、陕西中能煤田有限公司2005年5月13日提交的《XX省陕北侏罗纪煤田榆横XX县区红石峡井田王家梁勘探区勘探报告》
三、地面生产系统主要内容本次地面生产系统建设范围为
主斜井驱动机房带式输送机机头到产品煤快速装车站(包括锅炉房及铁路专用线改造),全部地面生产系统的设计、土建施工、设备供货、设备安装、第1页共6页供配电、通讯、集中控制及监控、给排水、采暖、安全消防设施、系统调试、技术服务和培训以及地面生产系统工业广场场地平整、硬化,道路施工、照明设施安装的全部工程

主要系统或设施技术参数和
