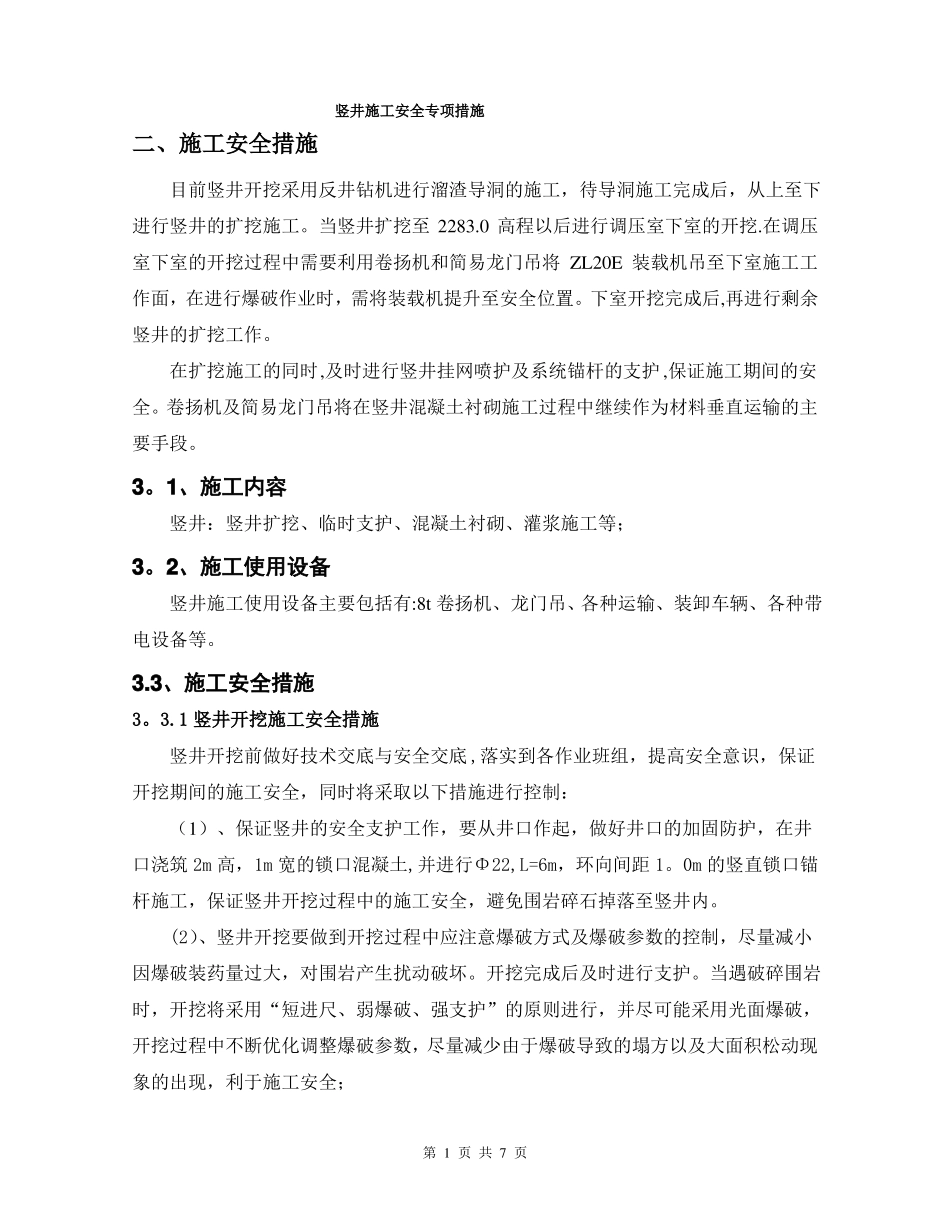

竖井施工安全专项措施二、施工安全措施目前竖井开挖采用反井钻机进行溜渣导洞的施工,待导洞施工完成后,从上至下进行竖井的扩挖施工
当竖井扩挖至2283
0高程以后进行调压室下室的开挖
在调压室下室的开挖过程中需要利用卷扬机和简易龙门吊将ZL20E装载机吊至下室施工工作面,在进行爆破作业时,需将装载机提升至安全位置
下室开挖完成后,再进行剩余竖井的扩挖工作
在扩挖施工的同时,及时进行竖井挂网喷护及系统锚杆的支护,保证施工期间的安全
卷扬机及简易龙门吊将在竖井混凝土衬砌施工过程中继续作为材料垂直运输的主要手段
1、施工内容竖井:竖井扩挖、临时支护、混凝土衬砌、灌浆施工等;3
2、施工使用设备竖井施工使用设备主要包括有:8t卷扬机、龙门吊、各种运输、装卸车辆、各种带电设备等
3、施工安全措施3
1竖井开挖施工安全措施竖井开挖前做好技术交底与安全交底,落实到各作业班组,提高安全意识,保证开挖期间的施工安全,同时将采取以下措施进行控制:(1)、保证竖井的安全支护工作,要从井口作起,做好井口的加固防护,在井口浇筑2m高,1m宽的锁口混凝土,并进行Φ22,L=6m,环向间距1
0m的竖直锁口锚杆施工,保证竖井开挖过程中的施工安全,避免围岩碎石掉落至竖井内
(2)、竖井开挖要做到开挖过程中应注意爆破方式及爆破参数的控制,尽量减小因爆破装药量过大,对围岩产生扰动破坏
开挖完成后及时进行支护
当遇破碎围岩时,开挖将采用“短进尺、弱爆破、强支护”的原则进行,并尽可能采用光面爆破,开挖过程中不断优化调整爆破参数,尽量减少由于爆破导致的塌方以及大面积松动现象的出现,利于施工安全;第1页共7页(3)、爆破后必须进行施工排险,将松动岩石用钢钎等工具撬落,避免施工过程中掉落伤人;(4)、每隔15~20m设置一个宽2m的休息平台,用于出渣、爆破后排险过程中施工人员休息或临时堆放工具等物件;(5)、施
