5室内分布系统施工重点1)无源器件安装(无源器件主要包括合路器、功分器、耦合器等器件)安装位置、设备型号必须符合工程设计要求
安装时应用相应的安装件进行固定,并且垂直、牢固,不允许悬空放置,不应放置室外(如特殊情况需室外放置,必须做好防水(建议防水制作方法采用1332防水施工制作规范,即里面缠1层窄防水胶带,再缠3层防水胶泥,外面缠3层宽防水胶带,外面再缠2层窄防水胶带,两端用黑色扎带绑扎,扎带头余0
在线槽布放的无源器件应用扎带固定牢固
无源器件应有清晰明确的标识
(详见标签规范)接头牢固可靠,电气性能良好,两端应固定牢固
设备严禁接触液体,并防止端口进入灰尘
设备空置端口必须接匹配负载

2)有源器件安装(有源器件主要是指干线放大器、光纤分布系统的主机单元、远端单元等器件)有源器件的安装应满足下列要求:➢有源器件的安装位置符合设计要求➢安装位置确保无强电、强磁和强腐蚀性设备的干扰
➢有源设备不允许空载加电
➢信号分布系统有源设备(直放站、干放)应当具备简单网管功能,已建有室分系统网管的,验收时室分系统应接入室分网管;未建室分系统网管的,要检查干放预留网管接口
➢施工完成后,所有的设备和器件要做好清洁,保持干净
严格按照说明书的介绍进行,使用合理的工具,安装牢固平整,有源器件上应有清晰明确的标识
安装时应用相应的安装件进行固定
要求主机内所有的设备单元安装正确、牢固、无损伤、掉漆的现象
有源器件的电源插板至少有两芯及三芯插座各一个,工作状态时放置于不易触摸到的安全位置
有源器件应有良好接地,并应用16平方毫米的接地线与建筑物的主地线连接信源设备在室分基站的安装需要参照无线网基站安装规范进行,设备安装位置符合设计要求,馈线、电源线、接地线等缆线布放,应当符合规范要求

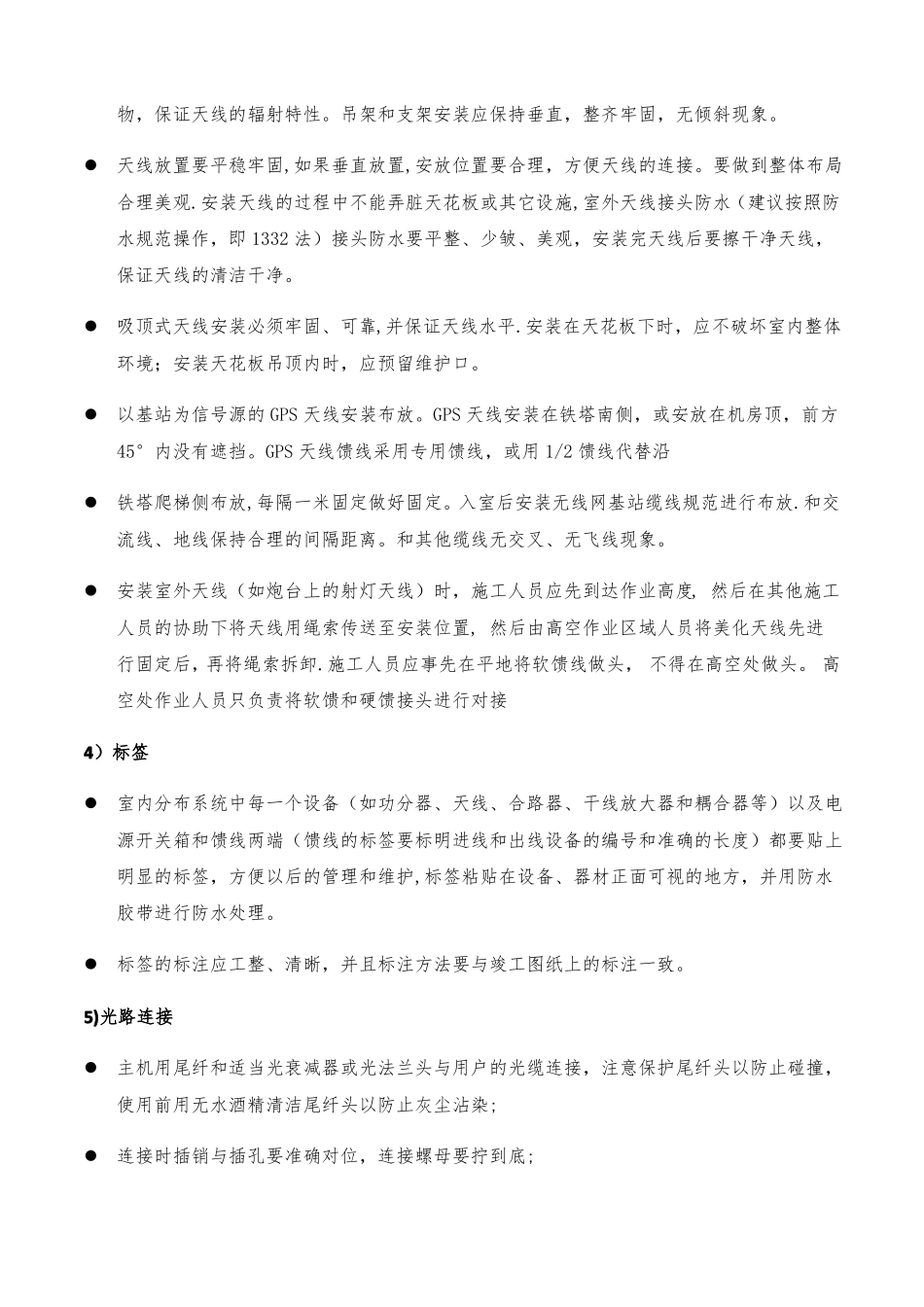

3)天线安装(无线网室内分布系统工程通常的天线类型包括全向吸顶天
