39#科研实验楼改造工程拆除施工方案编制人—---——-—审核人—————-——xx建设工程有限公司2014年7月26日第一章工程概况…………………………………………………………………1第二章施工部署…………………………………………………………………1第三章主施工工艺………………………………………………………………5第四章拆除技术措施……………………………………………………………10第五章拆除安全措施……………………………………………………………10第六章施工中相关控制…………………………………………………………11第七章安全管理…………………………………………………………………12第八章监控措施…………………………………………………………………12一工程概况本工程位于xx,原建筑楼共为六层,一层原酒楼用途,二层原为网络游戏室,三层为洗浴中心休息厅,四层为洗浴中心,五六层为宾馆住宿处
由于现改造装饰成办公楼
所以必须对原建筑内隔墙、吊顶、地面及强弱电、给排水、消防、暖通、空调、外墙立面、卫生间、电梯、消防通道钢梯、屋面防水、门窗等一切原有装饰装修及局部结构进行拆除
因本工程为装修改造工程,拆除工程包括较多内容,故拆除工程是本工程中难点,也是施工部分的主要内容
二施工部署1目标部署主要施工范围:隔墙、吊顶、地面及强弱电、给排水、消防、暖通、空调、外墙立面、卫生间、电梯、消防通道钢梯、屋面防水、门窗等一切原有装饰装修及局部结构进行拆除等
1工期目标:本工程计划总工期24日历天
计划2014年7月28日开工,2014年8月20日工程竣工
2安全目标:无重大伤亡事故,轻伤事故频率控制在1‰以下
3施工现场管理目标:达到北京省绿色文明工地标准
2项目组织部署2

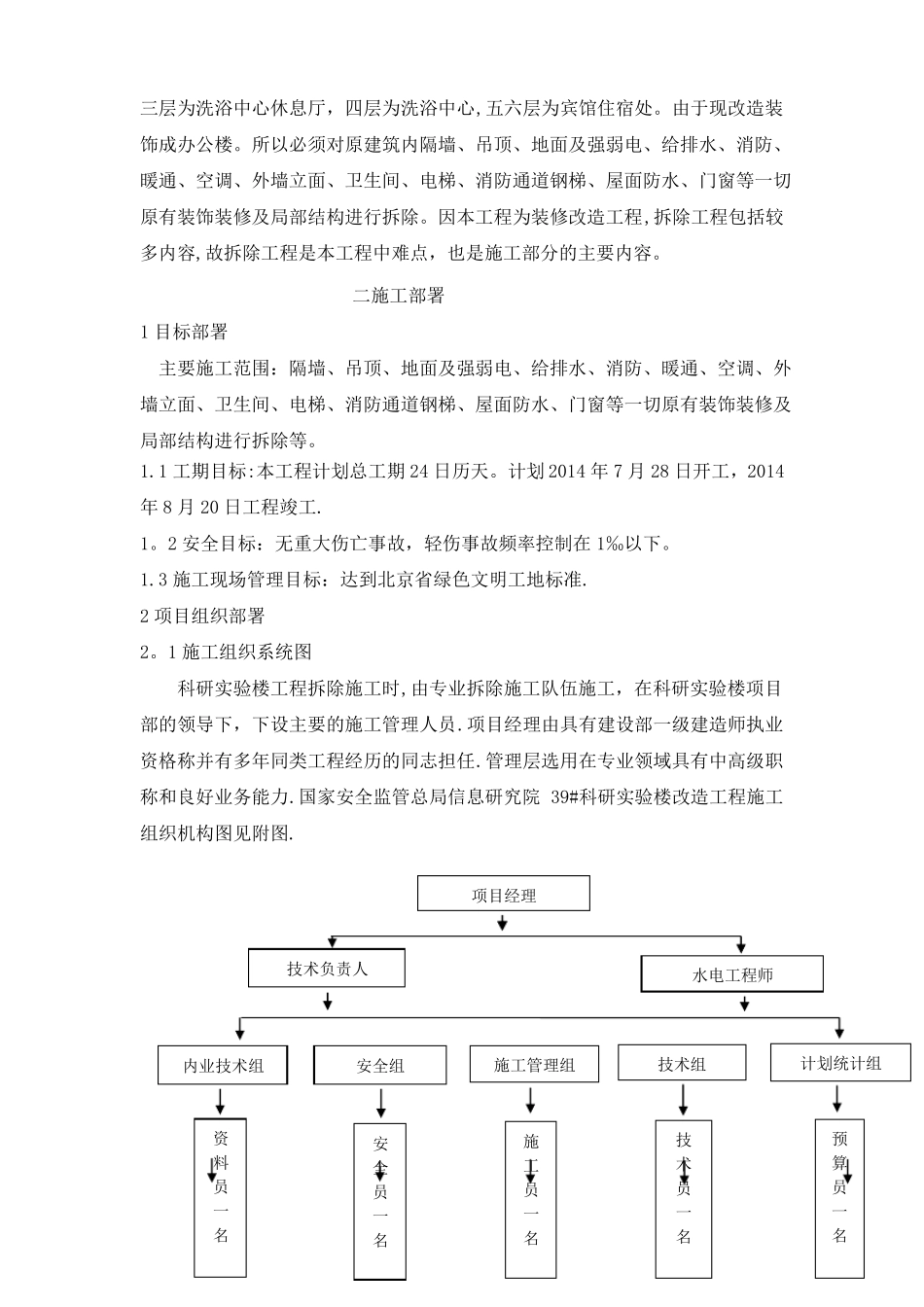

1施工组织系统图科研实验楼工程拆除施工时,由专业拆除施工队伍施工,在科研实验楼项目部的领导下,下设主要的施工管理
