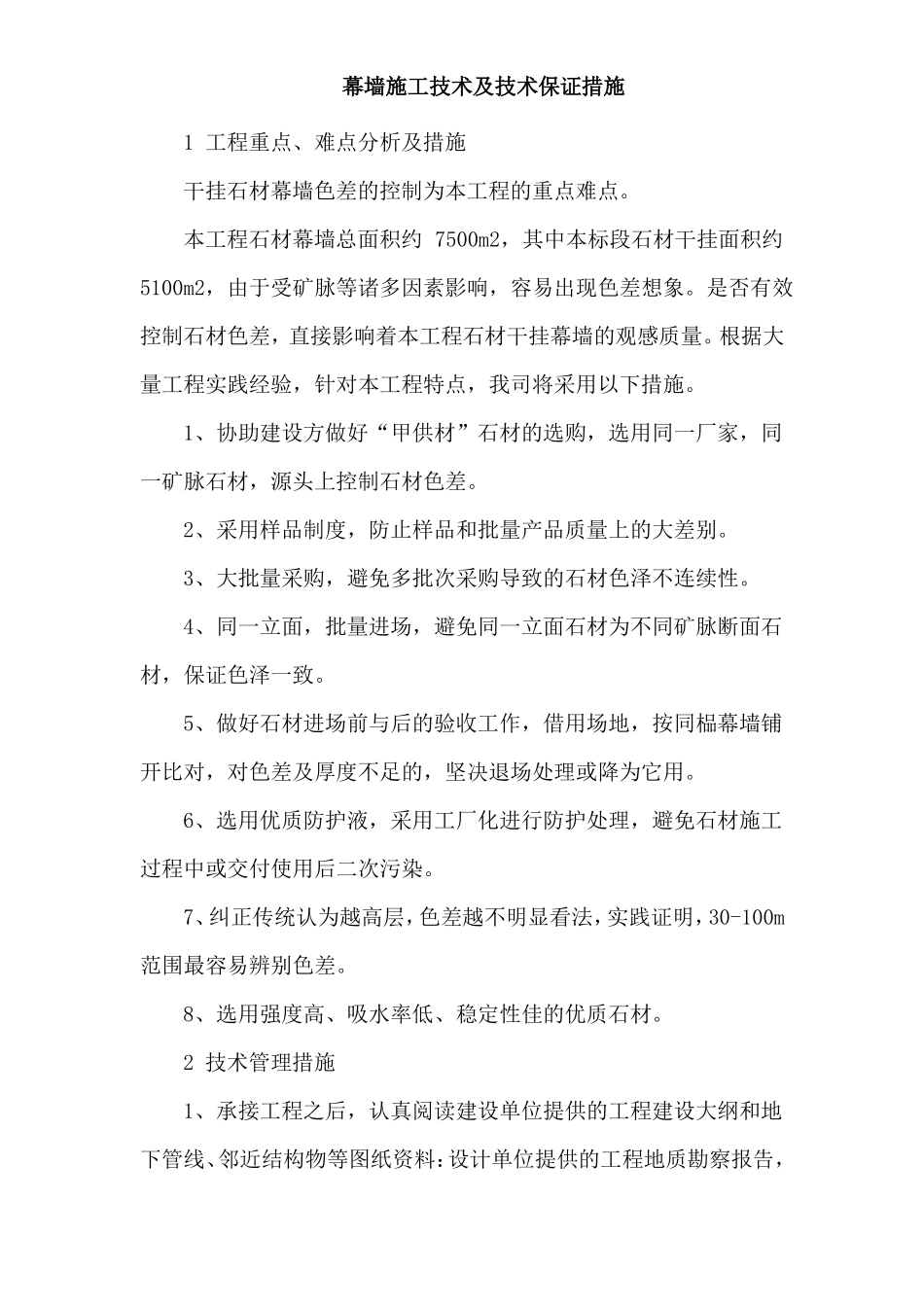

幕墙施工技术及技术保证措施1工程重点、难点分析及措施干挂石材幕墙色差的控制为本工程的重点难点
本工程石材幕墙总面积约7500m2,其中本标段石材干挂面积约5100m2,由于受矿脉等诸多因素影响,容易出现色差想象
是否有效控制石材色差,直接影响着本工程石材干挂幕墙的观感质量
根据大量工程实践经验,针对本工程特点,我司将采用以下措施
1、协助建设方做好“甲供材”石材的选购,选用同一厂家,同一矿脉石材,源头上控制石材色差
2、采用样品制度,防止样品和批量产品质量上的大差别
3、大批量采购,避免多批次采购导致的石材色泽不连续性
4、同一立面,批量进场,避免同一立面石材为不同矿脉断面石材,保证色泽一致
5、做好石材进场前与后的验收工作,借用场地,按同榀幕墙铺开比对,对色差及厚度不足的,坚决退场处理或降为它用
6、选用优质防护液,采用工厂化进行防护处理,避免石材施工过程中或交付使用后二次污染
7、纠正传统认为越高层,色差越不明显看法,实践证明,30-100m范围最容易辨别色差
8、选用强度高、吸水率低、稳定性佳的优质石材

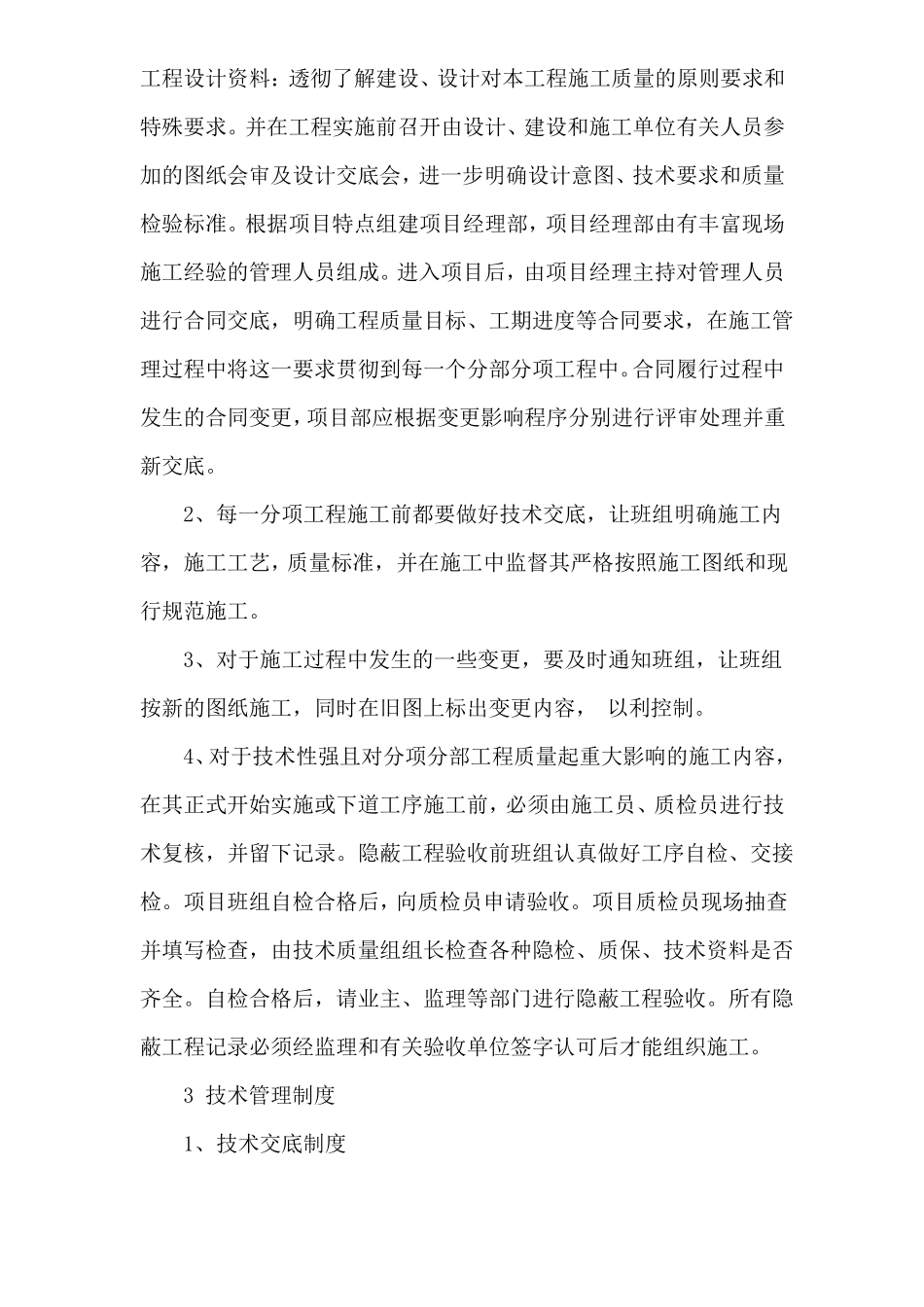

2技术管理措施1、承接工程之后,认真阅读建设单位提供的工程建设大纲和地下管线、邻近结构物等图纸资料:设计单位提供的工程地质勘察报告,工程设计资料:透彻了解建设、设计对本工程施工质量的原则要求和特殊要求
并在工程实施前召开由设计、建设和施工单位有关人员参加的图纸会审及设计交底会,进一步明确设计意图、技术要求和质量检验标准
根据项目特点组建项目经理部,项目经理部由有丰富现场施工经验的管理人员组成
进入项目后,由项目经理主持对管理人员进行合同交底,明确工程质量目标、工期进度等合同要求,在施工管理过程中将这一要求贯彻到每一个分部分项工程中
合同履行过程中发生的合同变更,项目部应根据变更影响程序分别进行评审处理并重新交底

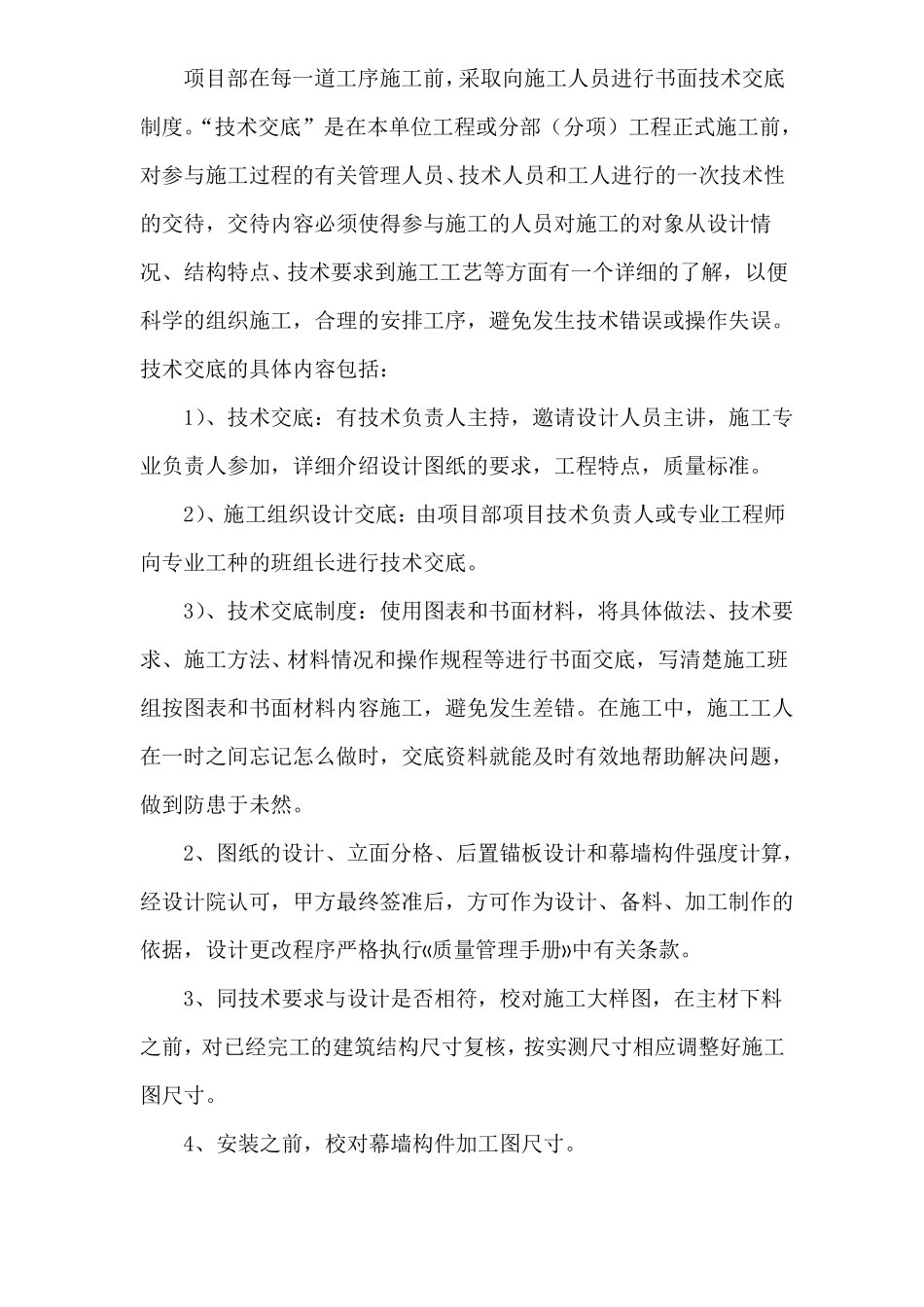

2、每一分项工程施工前都要做好技术交底,让班组明确施工内
