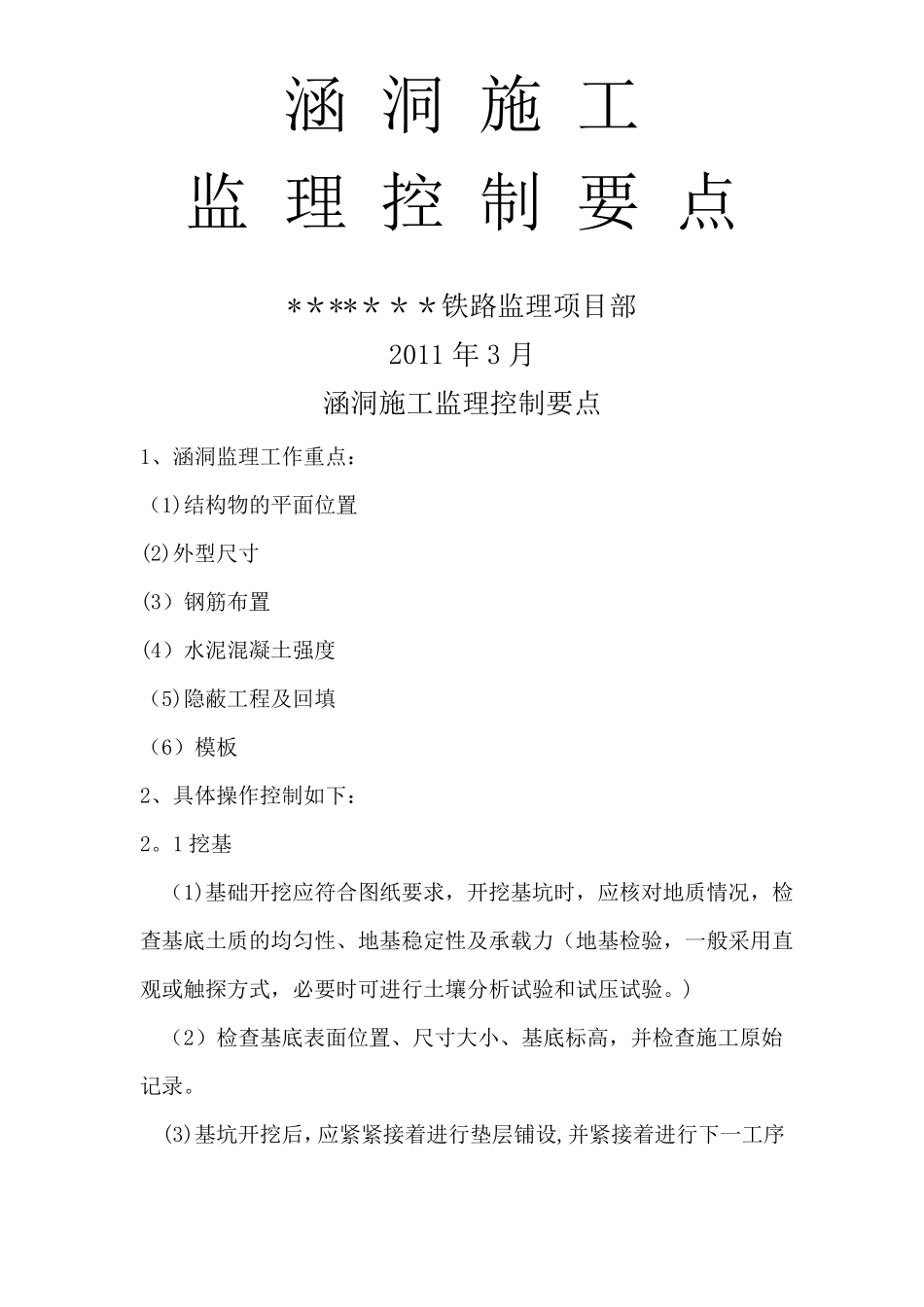

涵洞施工监理控制要点*******铁路监理项目部2011年3月涵洞施工监理控制要点1、涵洞监理工作重点:(1)结构物的平面位置(2)外型尺寸(3)钢筋布置(4)水泥混凝土强度(5)隐蔽工程及回填(6)模板2、具体操作控制如下:2
1挖基(1)基础开挖应符合图纸要求,开挖基坑时,应核对地质情况,检查基底土质的均匀性、地基稳定性及承载力(地基检验,一般采用直观或触探方式,必要时可进行土壤分析试验和试压试验
)(2)检查基底表面位置、尺寸大小、基底标高,并检查施工原始记录
(3)基坑开挖后,应紧紧接着进行垫层铺设,并紧接着进行下一工序的施工,承包商应采取措施,保护基层的暴露面不致于破坏
(4)砂垫层应为压实的连续材料层,应分层摊铺压实不得有离析现象,其压实度应在90%以上,混凝土基层浇筑时,应防止混凝土中的水份补基底吸时或积水渗入混凝土中而降低混凝土的强度,基座的强度,基座的尺寸应符合图纸要求,并按图纸要求设置沉降缝
2盖板涵施工(1)混凝土的涵台及基础分别浇筑时,基础顶面与涵台相接部分应拉毛,涵台或盖板可在图纸设置的沉降缝处分段修筑
(2)当设计有支撑梁时,应在安装或浇筑盖板之前完成,图纸有要求将钢筋混凝土盖板用锚栓与涵台锚固在一起时,应按图纸或监理工程师批准的其他方法固定锚栓
(3)盖板安装前,应检查成品及边墙尺寸,并检查涵台强度是否达到强度的70%以上,盖板安装时必须坐浆稳固
(4)盖板安装后,盖板上的吊装装置,应用砂浆填满,相邻板块间采用1:2水泥砂浆填塞密实
3箱涵现场浇筑(1)在浇筑底板以前,应清除基座上的杂物,然后按图纸立模板,绑扎钢筋,浇筑混凝土,(2)底板达到设计强度后,方可在底板上绑扎钢筋,立模浇筑侧板及顶板

(3)为保证搭板与箱体的连接,在浇筑侧板上的牛腿时,应按图纸预埋锚固筋,(4)严格按图纸所示的标高、纵坡和预拱度设置垫层,基座以及立模和浇筑混凝
