安装施工日志鲁MQ—0070392015年4月1日天气:多云温度3-16℃北风风力2-3级施工部位:石材幕墙24#楼西北一至三层墙面施工人员:幕墙班组工人:5人项目部管理人员:2人施工情况:熟悉施工现场,并对幕墙班组作现场石材幕墙技术(安全)交底
依据施工图纸,以室内一层+0
500m为基准点精准仪放线
安装固定室外总配电箱一个,楼内一层分配电箱三个、架线杆架设10套
临时设施(办公室、仓库)的搭建
内检查情况:容现场总体情况良好,电缆线架设及配电箱的安装固定符合设计和规范要求存在问题:土建方提供±0
000m基准点不准确处理意见:与土建技术负责人协商,经甲方、监理同意,将基准点定为室内+0

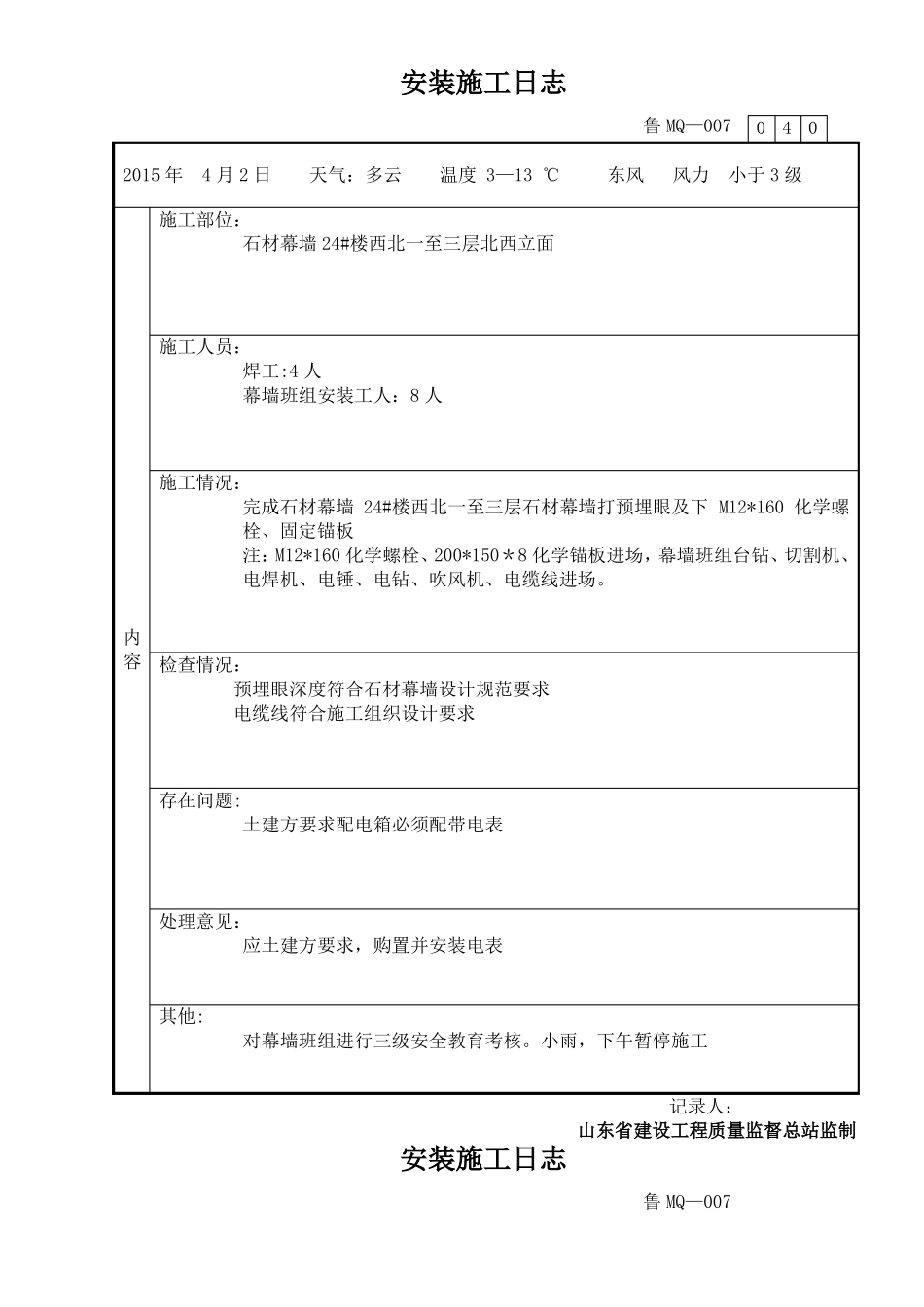

500m其他:电缆线进场记录人:山东省建设工程质量监督总站监制安装施工日志鲁MQ—0070402015年4月2日天气:多云温度3—13℃东风风力小于3级施工部位:石材幕墙24#楼西北一至三层北西立面施工人员:焊工:4人幕墙班组安装工人:8人施工情况:完成石材幕墙24#楼西北一至三层石材幕墙打预埋眼及下M12*160化学螺栓、固定锚板注:M12*160化学螺栓、200*150*8化学锚板进场,幕墙班组台钻、切割机、电焊机、电锤、电钻、吹风机、电缆线进场
内容检查情况:预埋眼深度符合石材幕墙设计规范要求电缆线符合施工组织设计要求存在问题:土建方要求配电箱必须配带电表处理意见:应土建方要求,购置并安装电表其他:对幕墙班组进行三级安全教育考核

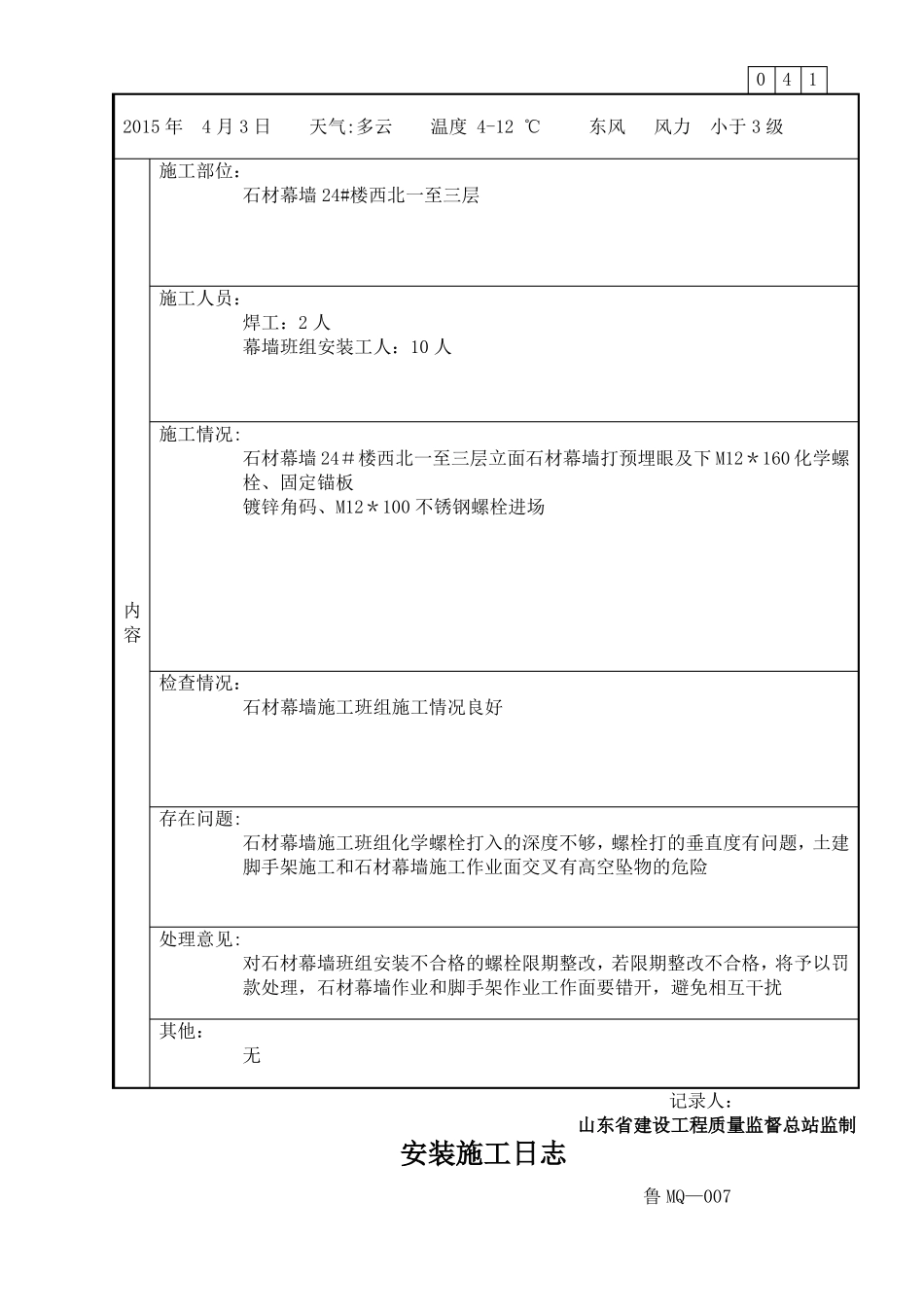

小雨,下午暂停施工记录人:山东省建设工程质量监督总站监制安装施工日志鲁MQ—0070412015年4月3日天气:多云温度4-12℃东风风力小于3级施工部位:石材幕墙24#楼西北一至三层施工人员:焊工:2人幕墙班组安装工人:10人施工情况:石材幕墙24#楼西北一至三层立面石材幕墙打预埋眼及下M12*160化学螺栓、固定锚板镀锌角码、M12*100不锈钢螺栓
