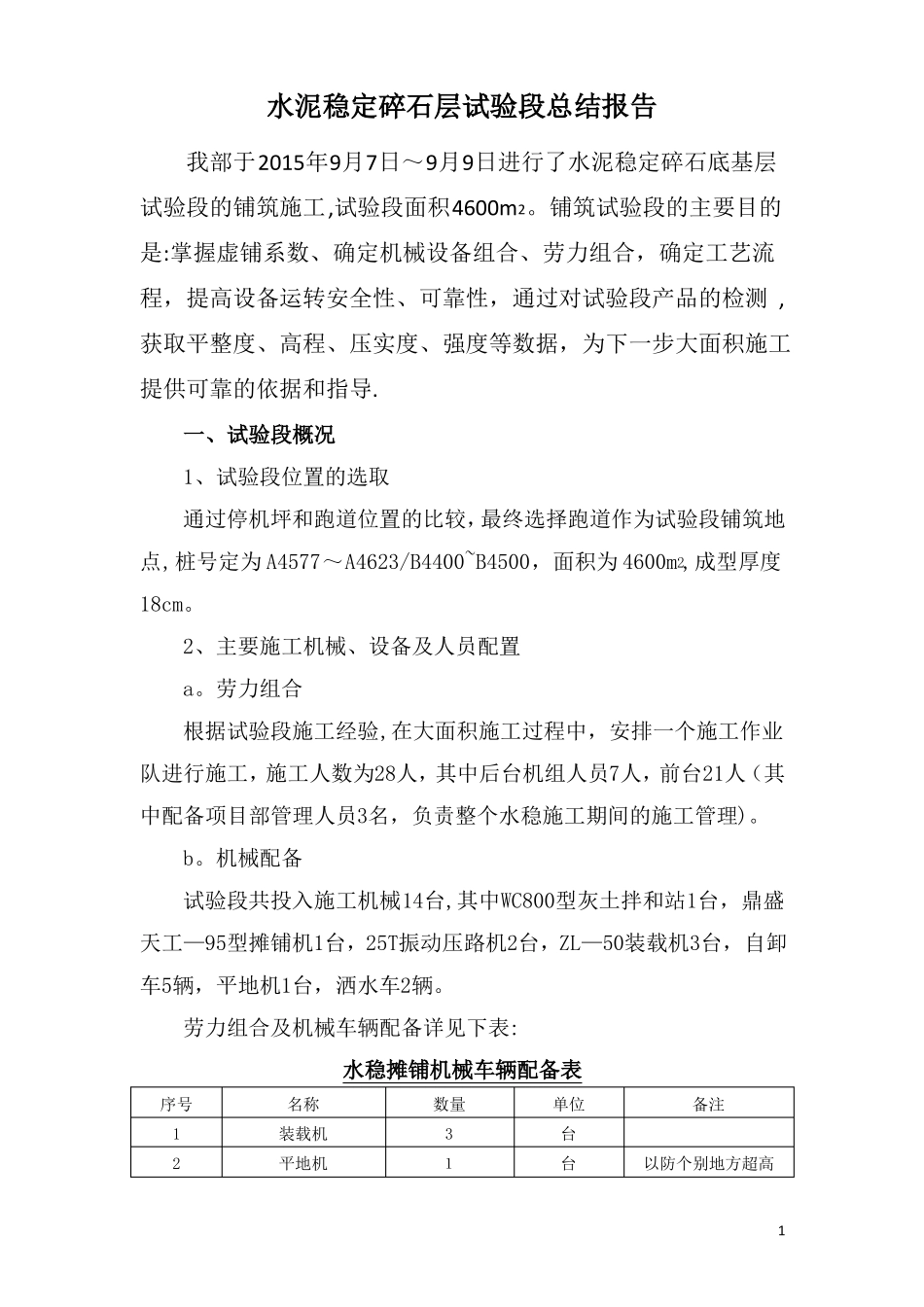

水泥稳定碎石试验段总结报告施工单位:中国航空港建设第十工程总队承德机场项目部2015年09月16日水泥稳定碎石层试验段总结报告我部于2015年9月7日~9月9日进行了水泥稳定碎石底基层试验段的铺筑施工,试验段面积4600m2
铺筑试验段的主要目的是:掌握虚铺系数、确定机械设备组合、劳力组合,确定工艺流程,提高设备运转安全性、可靠性,通过对试验段产品的检测,获取平整度、高程、压实度、强度等数据,为下一步大面积施工提供可靠的依据和指导
一、试验段概况1、试验段位置的选取通过停机坪和跑道位置的比较,最终选择跑道作为试验段铺筑地点,桩号定为A4577~A4623/B4400~B4500,面积为4600m2,成型厚度18cm
2、主要施工机械、设备及人员配置a
劳力组合根据试验段施工经验,在大面积施工过程中,安排一个施工作业队进行施工,施工人数为28人,其中后台机组人员7人,前台21人(其中配备项目部管理人员3名,负责整个水稳施工期间的施工管理)
机械配备试验段共投入施工机械14台,其中WC800型灰土拌和站1台,鼎盛天工—95型摊铺机1台,25T振动压路机2台,ZL—50装载机3台,自卸车5辆,平地机1台,洒水车2辆

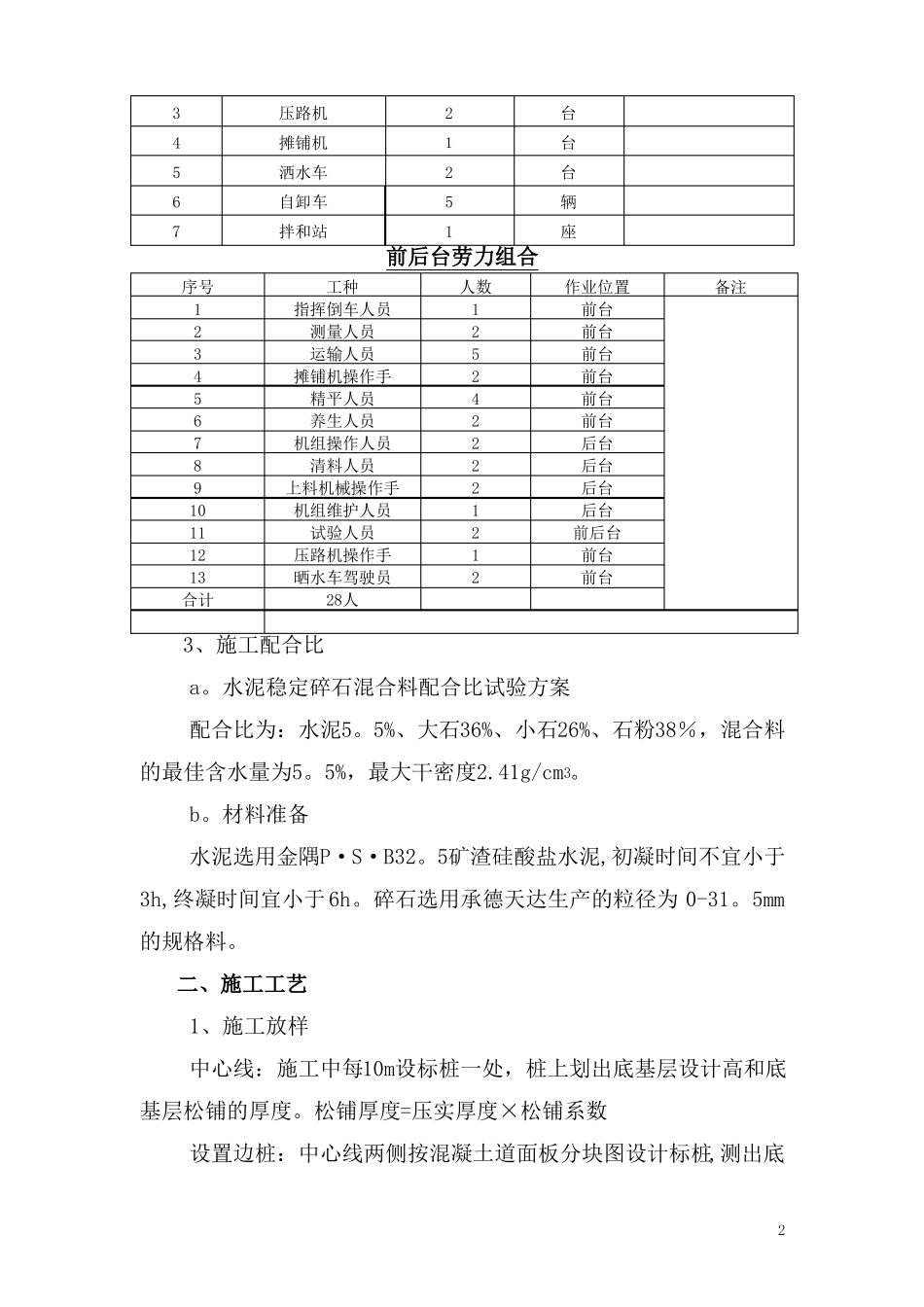

劳力组合及机械车辆配备详见下表:水稳摊铺机械车辆配备表序号12名称装载机平地机数量31单位台台备注以防个别地方超高134567序号12345678910111213合计压路机摊铺机洒水车自卸车拌和站工种指挥倒车人员测量人员运输人员摊铺机操作手精平人员养生人员机组操作人员清料人员上料机械操作手机组维护人员试验人员压路机操作手晒水车驾驶员28人21251台台台辆座作业位置前台前台前台前台前台前台后台后台后台后台前后台前台前台备注前后台劳力组合人数12524222212123、施工配合比a
水泥稳定碎石混合料配合比试验方案配合比为:水泥5
5%、大石36%、小石26%、
