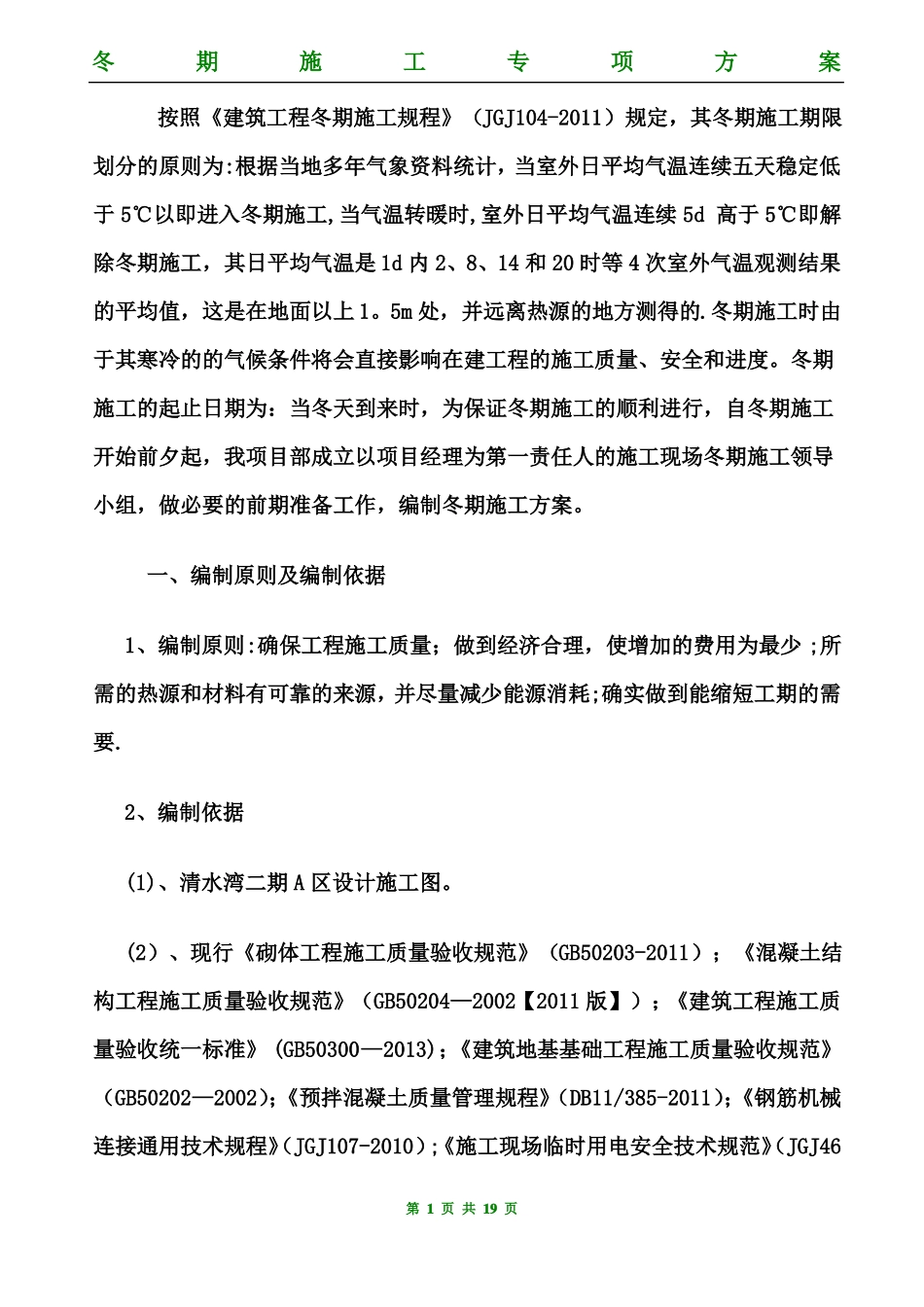

冬期施工专项方案按照《建筑工程冬期施工规程》(JGJ104-2011)规定,其冬期施工期限划分的原则为:根据当地多年气象资料统计,当室外日平均气温连续五天稳定低于5℃以即进入冬期施工,当气温转暖时,室外日平均气温连续5d•高于5℃即解除冬期施工,其日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1
5m处,并远离热源的地方测得的
冬期施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度
冬期施工的起止日期为:当冬天到来时,为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,做必要的前期准备工作,编制冬期施工方案

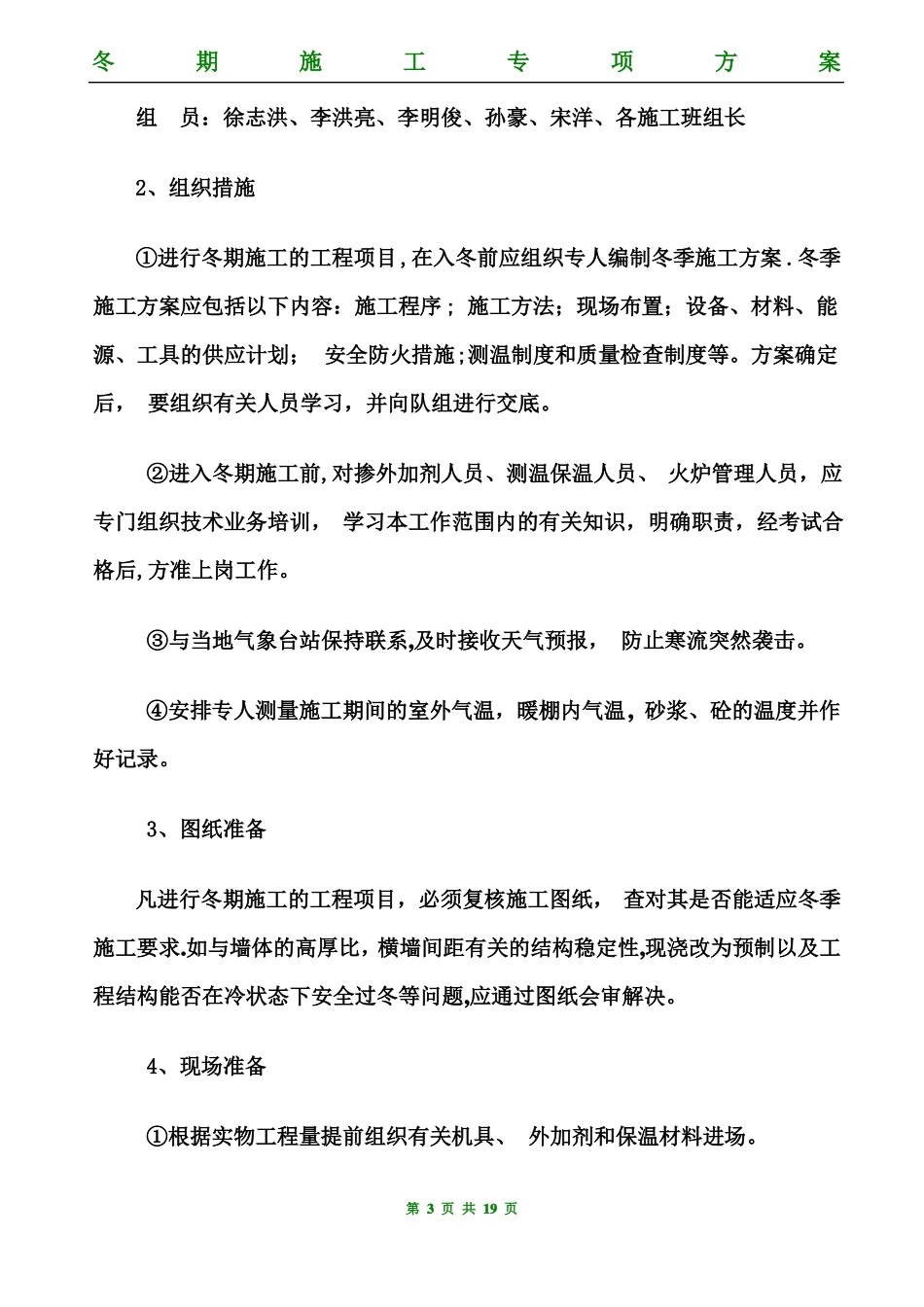

一、编制原则及编制依据1、编制原则:确保工程施工质量;做到经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实做到能缩短工期的需要
2、编制依据(1)、清水湾二期A区设计施工图
(2)、现行《砌体工程施工质量验收规范》(GB50203-2011);《混凝土结构工程施工质量验收规范》(GB50204—2002【2011版】);《建筑工程施工质量验收统一标准》(GB50300—2013);《建筑地基基础工程施工质量验收规范》(GB50202—2002);《预拌混凝土质量管理规程》(DB11/385-2011);《钢筋机械连接通用技术规程》(JGJ107-2010);《施工现场临时用电安全技术规范》(JGJ46第1页共19页冬期施工专项方案—2005)

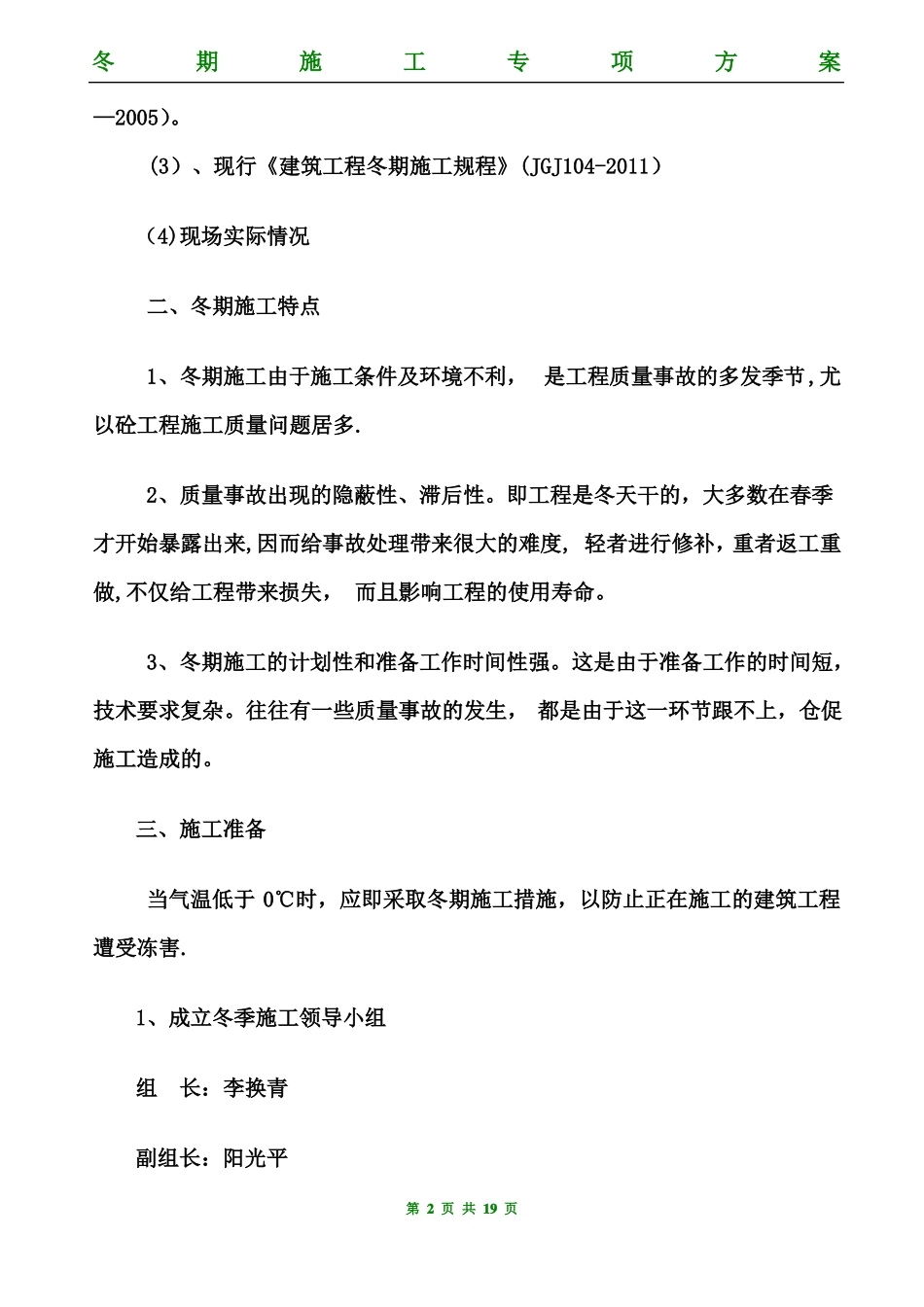

(3)、现行《建筑工程冬期施工规程》(JGJ104-2011)(4)现场实际情况二、冬期施工特点1、冬期施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程施工质量问题居多
2、质量事故出现的隐蔽性、滞后性
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理
