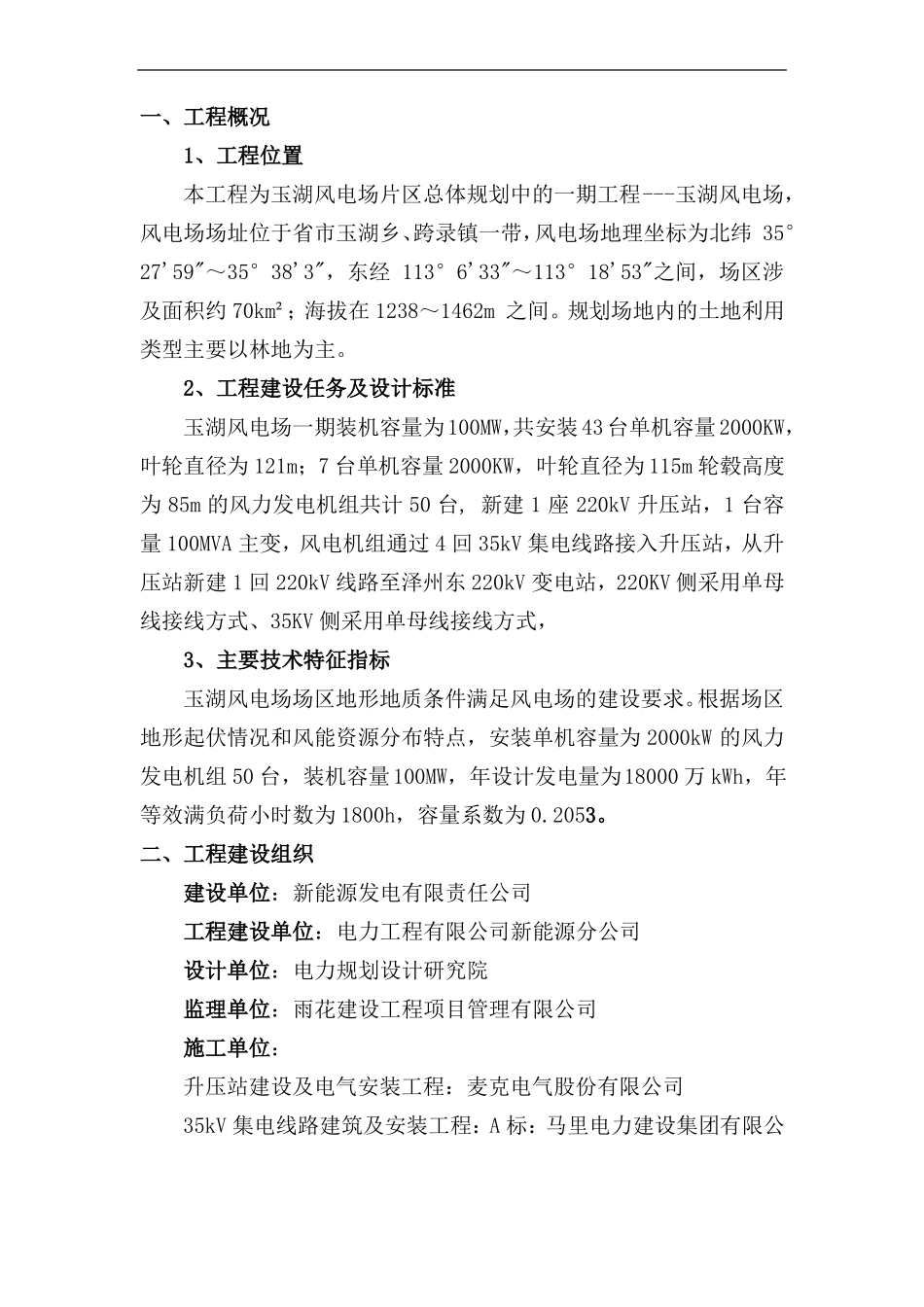

玉湖风电场移交生产准备总结报告目录一、工程概况二、风电场工程建设组织及工程节点三、玉湖风电场机构设置及人员配备情况四、建章立制工作完成情况五、生产运维人员培训取证情况六、生产准备工作完成情况七、安全管理工作情况八、风电场移交接收条件九、玉湖风场生产移交后相关后续消缺事宜及建议一、工程概况1、工程位置本工程为玉湖风电场片区总体规划中的一期工程---玉湖风电场,风电场场址位于省市玉湖乡、跨录镇一带,风电场地理坐标为北纬35°27'59"~35°38'3",东经113°6'33"~113°18'53"之间,场区涉及面积约70km²;海拔在1238~1462m之间
规划场地内的土地利用类型主要以林地为主
2、工程建设任务及设计标准玉湖风电场一期装机容量为100MW,共安装43台单机容量2000KW,叶轮直径为121m;7台单机容量2000KW,叶轮直径为115m轮毂高度为85m的风力发电机组共计50台,新建1座220kV升压站,1台容量100MVA主变,风电机组通过4回35kV集电线路接入升压站,从升压站新建1回220kV线路至泽州东220kV变电站,220KV侧采用单母线接线方式、35KV侧采用单母线接线方式,3、主要技术特征指标玉湖风电场场区地形地质条件满足风电场的建设要求
根据场区地形起伏情况和风能资源分布特点,安装单机容量为2000kW的风力发电机组50台,装机容量100MW,年设计发电量为18000万kWh,年等效满负荷小时数为1800h,容量系数为0

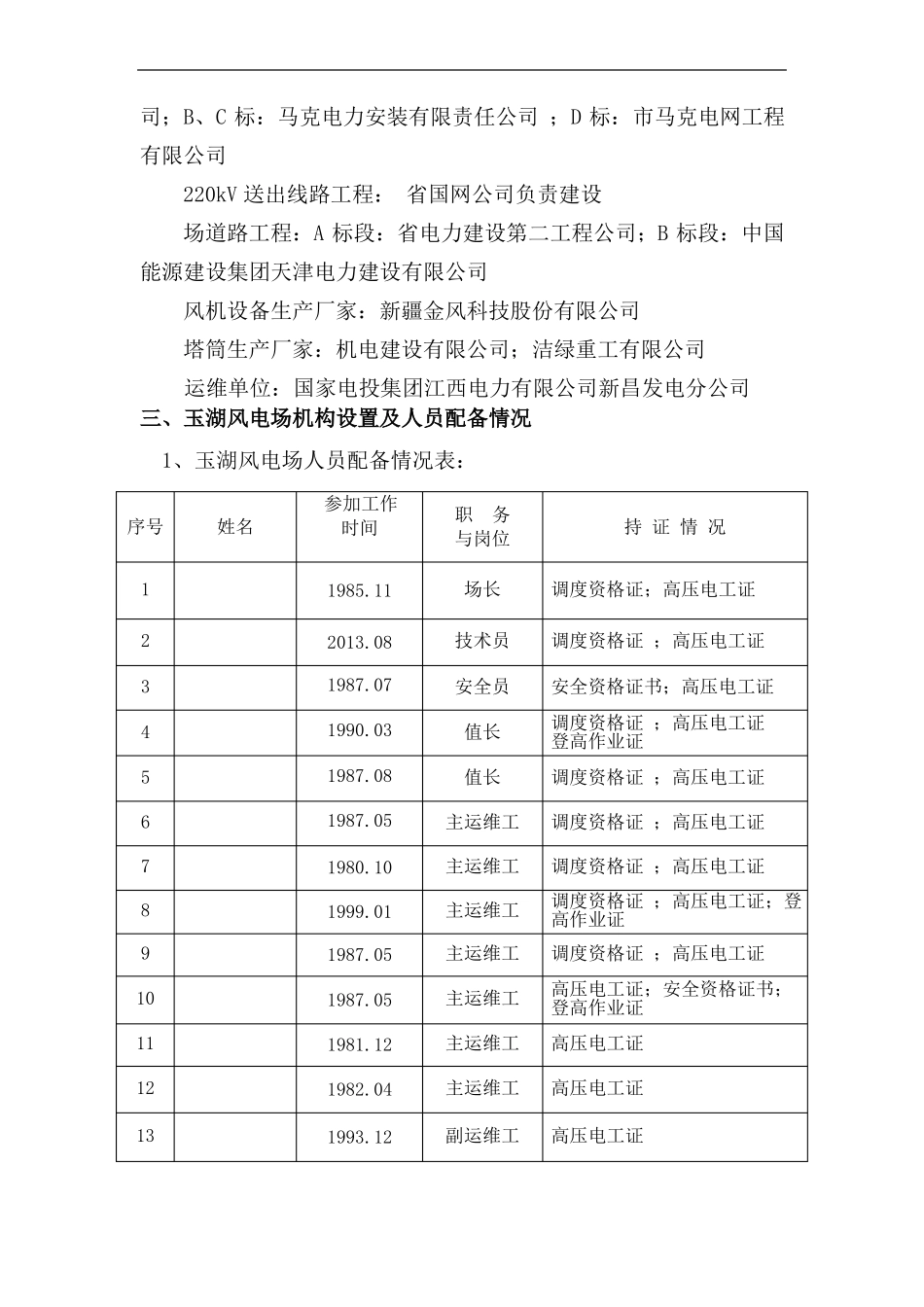

二、工程建设组织建设单位:新能源发电有限责任公司工程建设单位:电力工程有限公司新能源分公司设计单位:电力规划设计研究院监理单位:雨花建设工程项目管理有限公司施工单位:升压站建设及电气安装工程:麦克电气股份有限公司35kV集电线路建筑及安装工程:A标:马里电力建设集团有限公司
