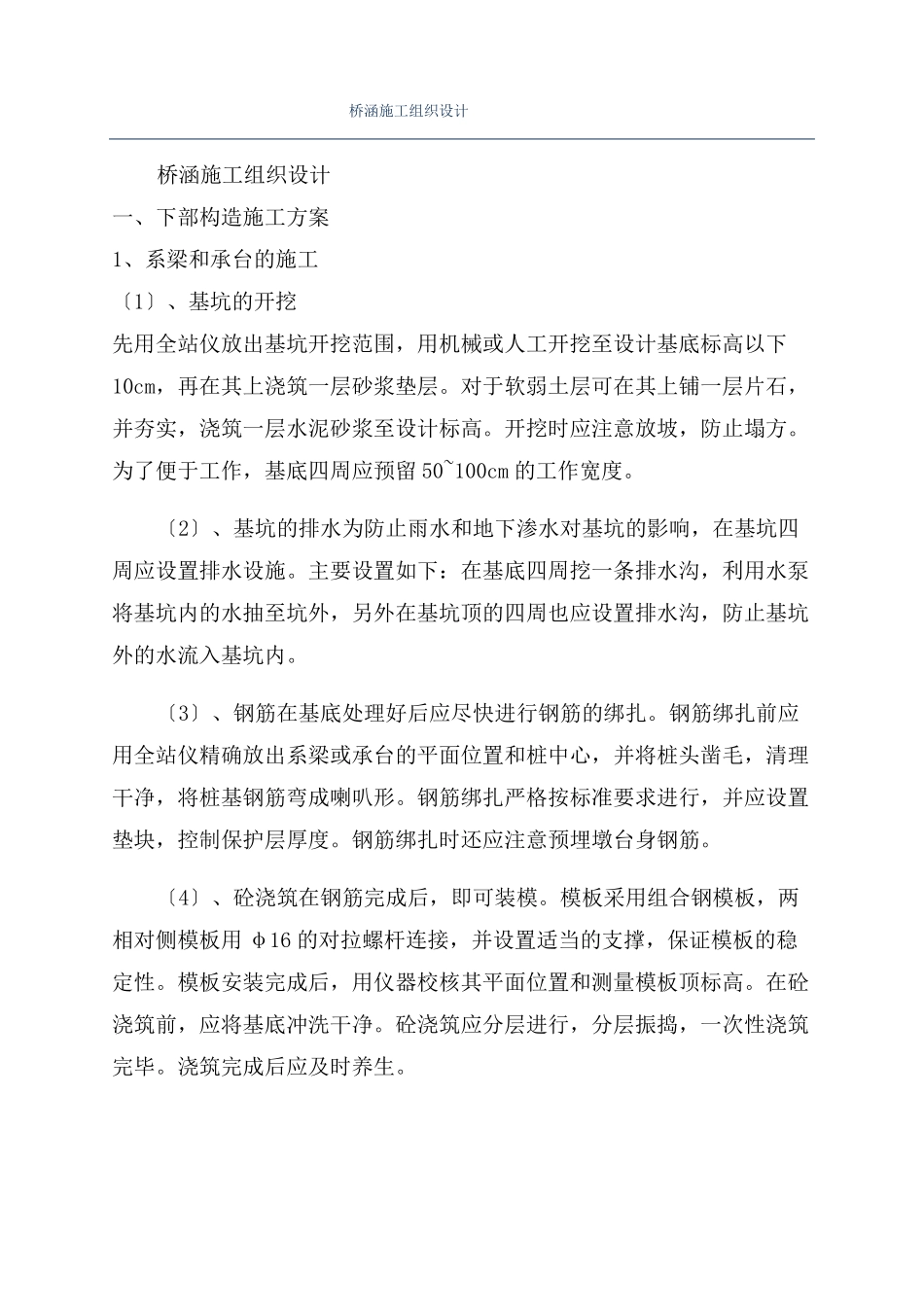

桥涵施工组织设计桥涵施工组织设计一、下部构造施工方案1、系梁和承台的施工〔1〕、基坑的开挖先用全站仪放出基坑开挖范围,用机械或人工开挖至设计基底标高以下10cm,再在其上浇筑一层砂浆垫层
对于软弱土层可在其上铺一层片石,并夯实,浇筑一层水泥砂浆至设计标高
开挖时应注意放坡,防止塌方
为了便于工作,基底四周应预留50~100cm的工作宽度
〔2〕、基坑的排水为防止雨水和地下渗水对基坑的影响,在基坑四周应设置排水设施
主要设置如下:在基底四周挖一条排水沟,利用水泵将基坑内的水抽至坑外,另外在基坑顶的四周也应设置排水沟,防止基坑外的水流入基坑内

〔3〕、钢筋在基底处理好后应尽快进行钢筋的绑扎
钢筋绑扎前应用全站仪精确放出系梁或承台的平面位置和桩中心,并将桩头凿毛,清理干净,将桩基钢筋弯成喇叭形
钢筋绑扎严格按标准要求进行,并应设置垫块,控制保护层厚度
钢筋绑扎时还应注意预埋墩台身钢筋
〔4〕、砼浇筑在钢筋完成后,即可装模
模板采用组合钢模板,两相对侧模板用φ16的对拉螺杆连接,并设置适当的支撑,保证模板的稳定性
模板安装完成后,用仪器校核其平面位置和测量模板顶标高
在砼浇筑前,应将基底冲洗干净
砼浇筑应分层进行,分层振捣,一次性浇筑完毕
浇筑完成后应及时养生

钢筋绑扎、焊接前应对立柱、台身与系梁、承台的接头处进行凿毛、清渣,以确保接头处砼质量
同时由测量队放出中心点,焊接绑扎钢筋时,应对其进行校正,并吊锤球检测其垂直度
完成上述工序后,请监理工程师验收,验收合格后,即可进行下一道工序
〔2〕、模板桥墩立柱钢模板分节制作,拼装时,其水平与竖直方向的接头处应用φ18螺杆连接
对桥台肋板模板我部采用组合钢模板拼装
在模板两侧用φ16的对拉螺杆拉紧,螺杆间距水平方向为80cm,竖直方向为100cm
施工时预埋PVC管,螺杆穿入PVC管中,拆模后拔掉螺杆并用同标号水泥砂浆堵眼,以保证其砼外
