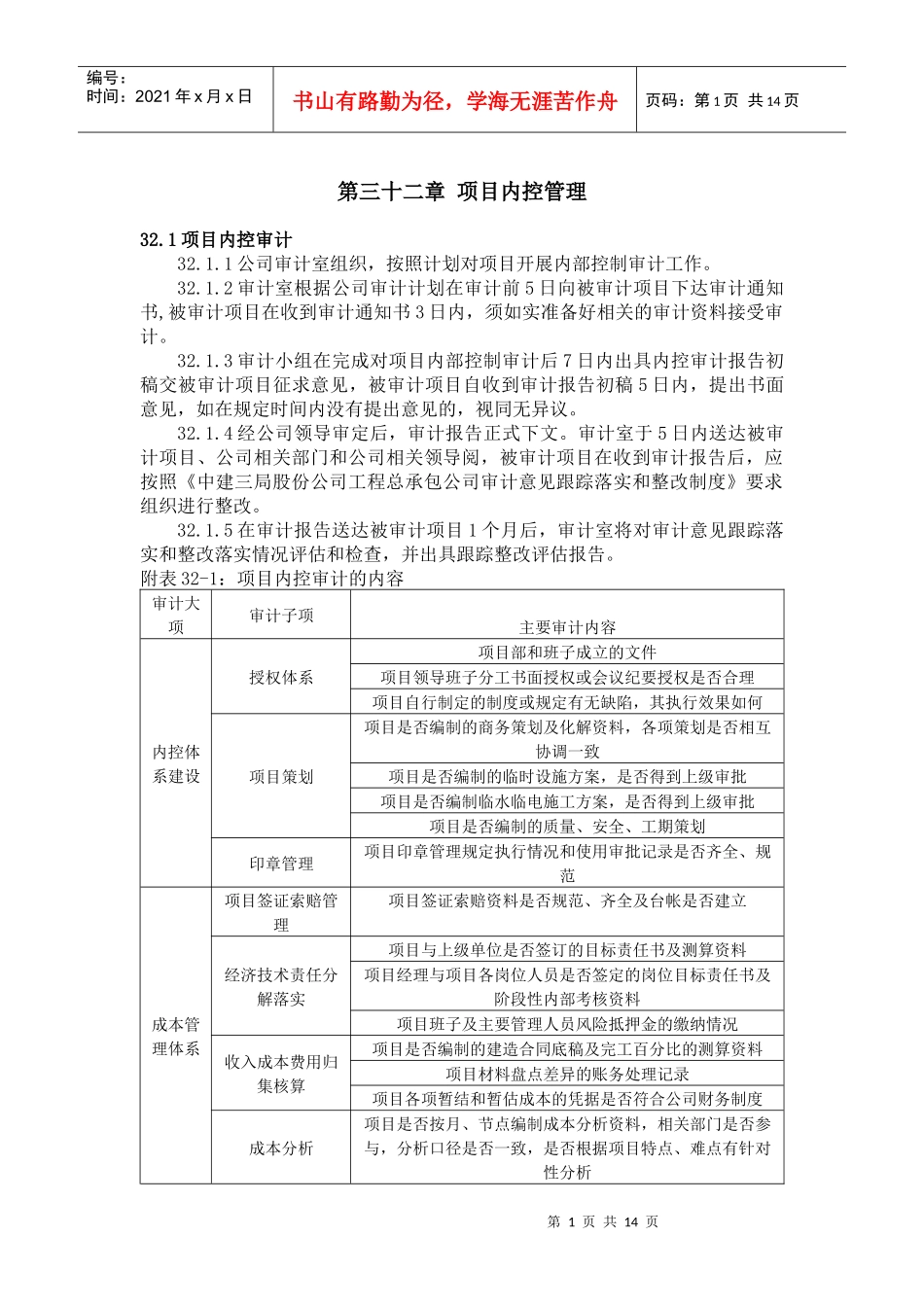

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页第三十二章项目内控管理32
1项目内控审计32
1公司审计室组织,按照计划对项目开展内部控制审计工作
2审计室根据公司审计计划在审计前5日向被审计项目下达审计通知书,被审计项目在收到审计通知书3日内,须如实准备好相关的审计资料接受审计
3审计小组在完成对项目内部控制审计后7日内出具内控审计报告初稿交被审计项目征求意见,被审计项目自收到审计报告初稿5日内,提出书面意见,如在规定时间内没有提出意见的,视同无异议
4经公司领导审定后,审计报告正式下文
审计室于5日内送达被审计项目、公司相关部门和公司相关领导阅,被审计项目在收到审计报告后,应按照《中建三局股份公司工程总承包公司审计意见跟踪落实和整改制度》要求组织进行整改
5在审计报告送达被审计项目1个月后,审计室将对审计意见跟踪落实和整改落实情况评估和检查,并出具跟踪整改评估报告

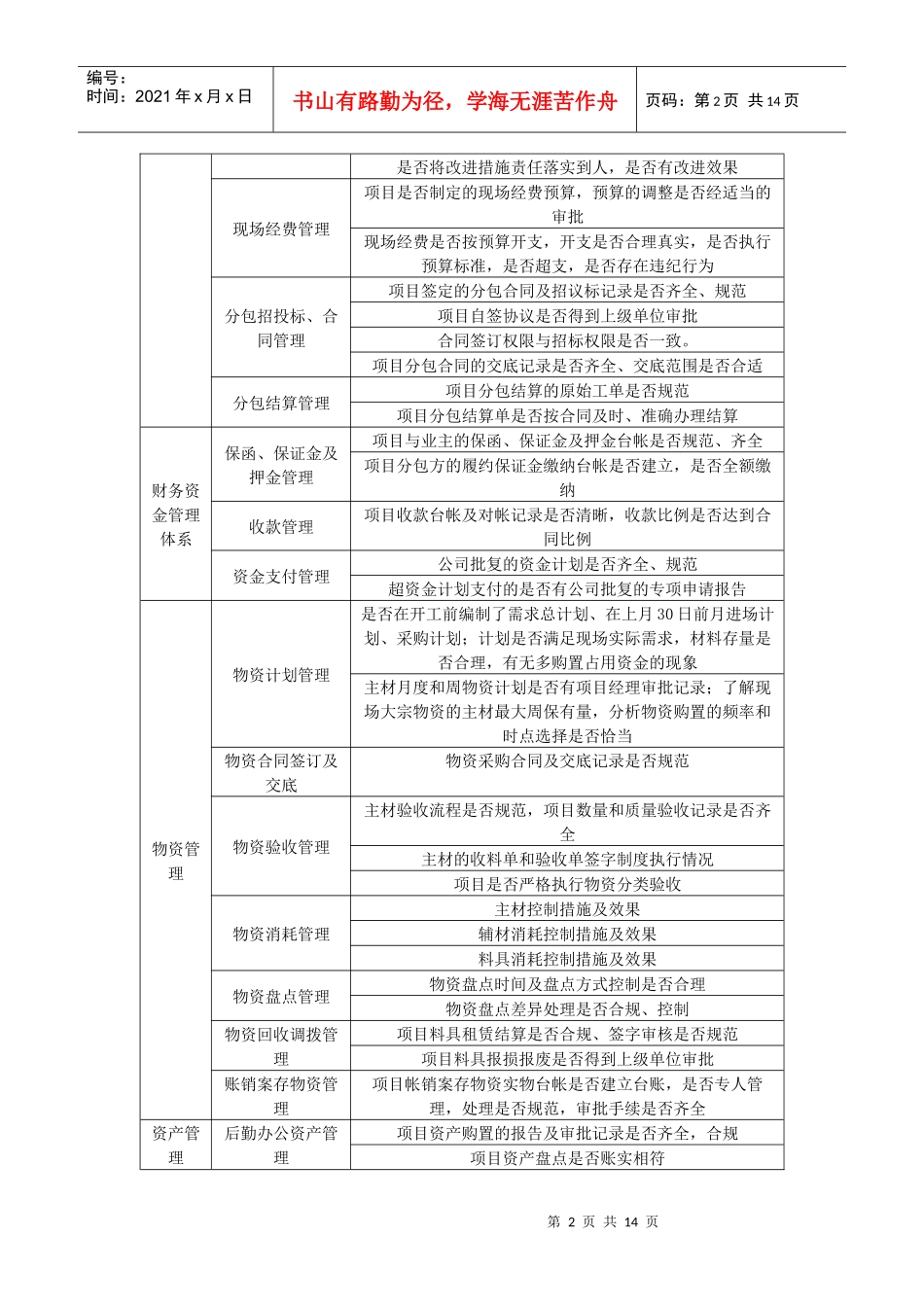

附表32-1:项目内控审计的内容审计大项审计子项主要审计内容内控体系建设授权体系项目部和班子成立的文件项目领导班子分工书面授权或会议纪要授权是否合理项目自行制定的制度或规定有无缺陷,其执行效果如何项目策划项目是否编制的商务策划及化解资料,各项策划是否相互协调一致项目是否编制的临时设施方案,是否得到上级审批项目是否编制临水临电施工方案,是否得到上级审批项目是否编制的质量、安全、工期策划印章管理项目印章管理规定执行情况和使用审批记录是否齐全、规范成本管理体系项目签证索赔管理项目签证索赔资料是否规范、齐全及台帐是否建立经济技术责任分解落实项目与上级单位是否签订的目标责任书及测算资料项目经理与项目各岗位人员是否签定的岗位目标责任书及阶段性内部考核资料项目班子及主要管理人员风险抵押金的缴纳情况收入成本费用归集核算项目是否编制的建
