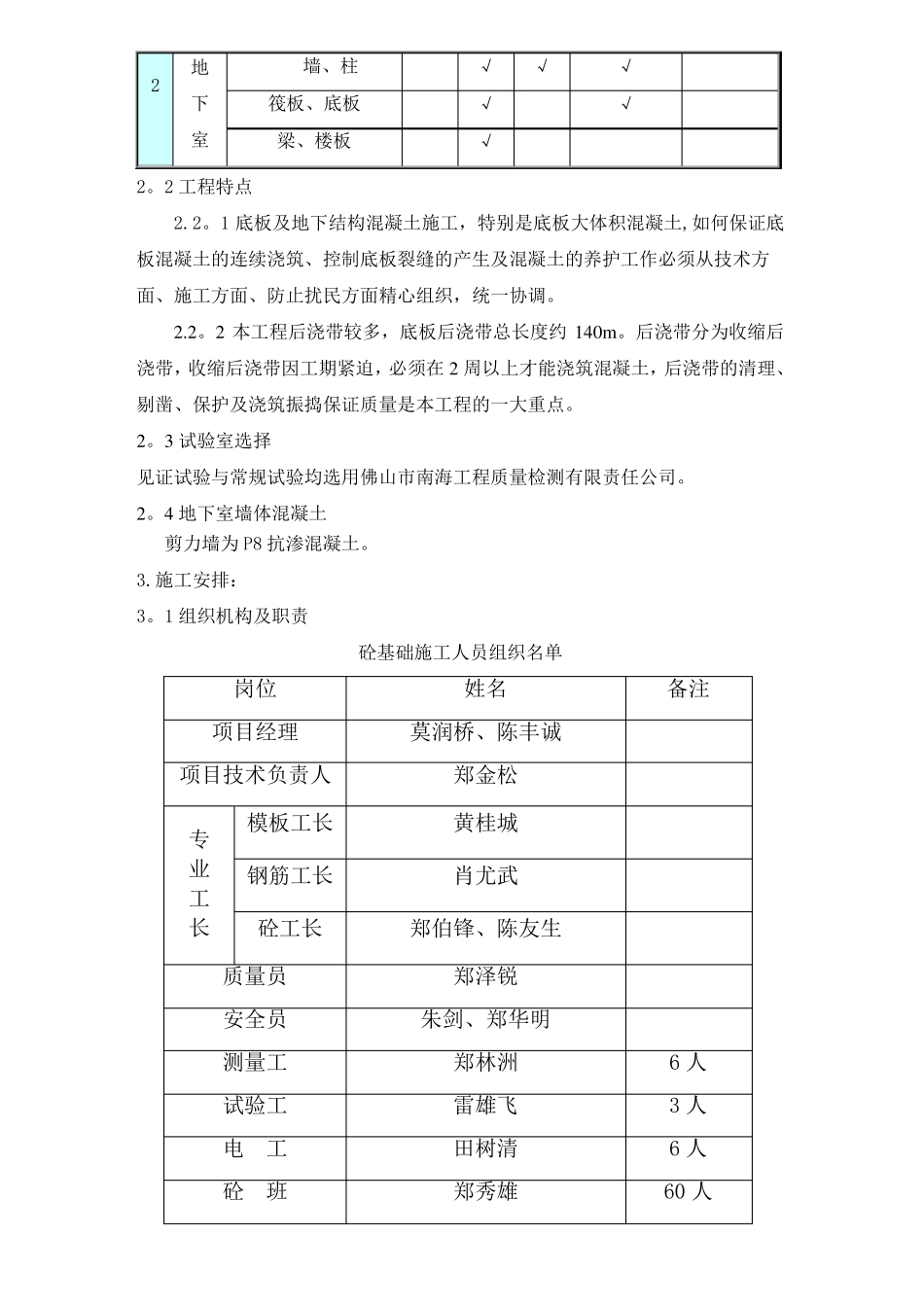

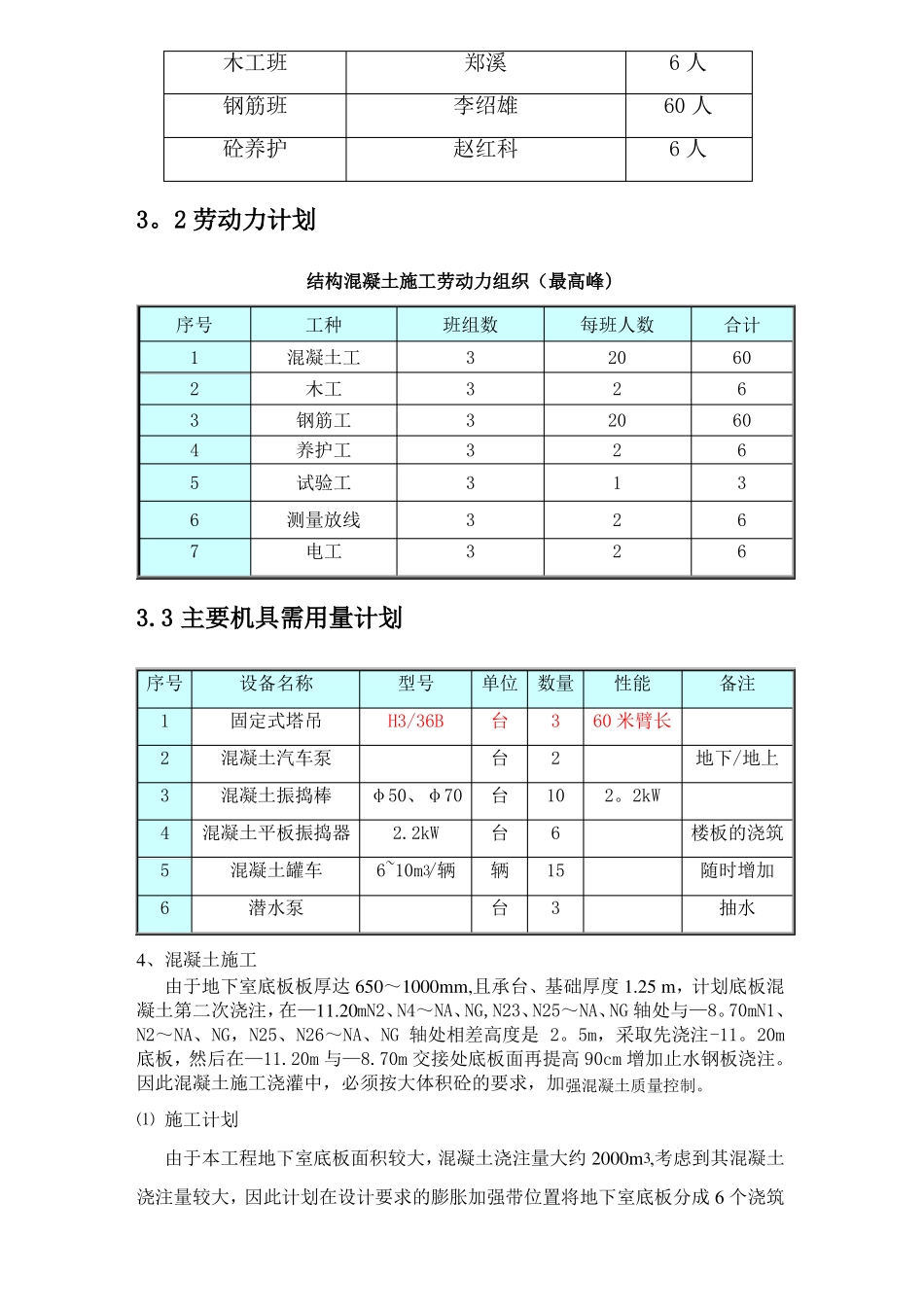

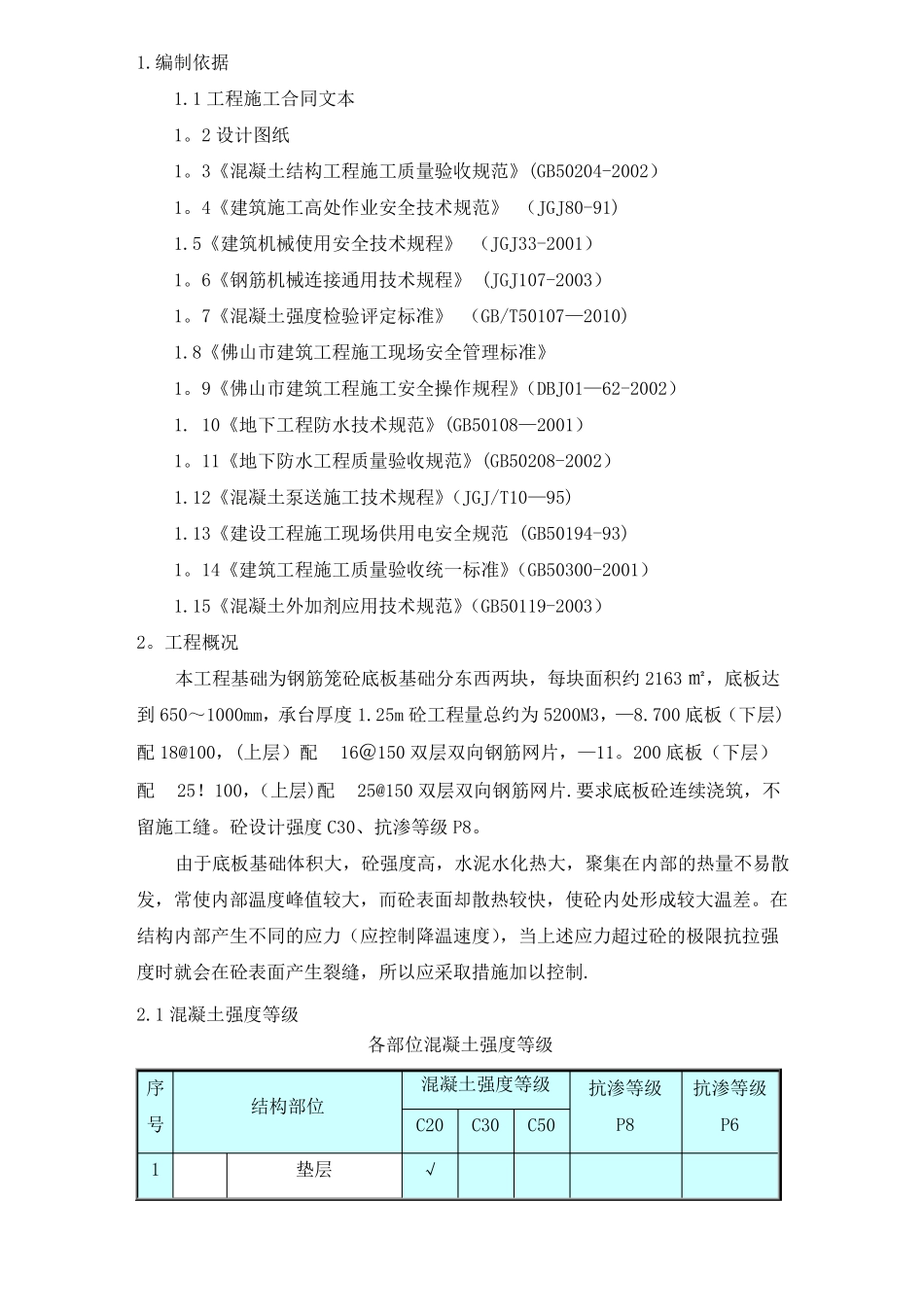

1.编制依据1.1工程施工合同文本1。2设计图纸1。3《混凝土结构工程施工质量验收规范》(GB50204-2002)1。4《建筑施工高处作业安全技术规范》(JGJ80-91)1.5《建筑机械使用安全技术规程》(JGJ33-2001)1。6《钢筋机械连接通用技术规程》(JGJ107-2003)1。7《混凝土强度检验评定标准》(GB/T50107—2010)1.8《佛山市建筑工程施工现场安全管理标准》1。9《佛山市建筑工程施工安全操作规程》(DBJ01—62-2002)1.10《地下工程防水技术规范》(GB50108—2001)1。11《地下防水工程质量验收规范》(GB50208-2002)1.12《混凝土泵送施工技术规程》(JGJ/T10—95)1.13《建设工程施工现场供用电安全规范(GB50194-93)1。14《建筑工程施工质量验收统一标准》(GB50300-2001)1.15《混凝土外加剂应用技术规范》(GB50119-2003)2。工程概况本工程基础为钢筋笼砼底板基础分东西两块,每块面积约2163㎡,底板达到650~1000mm,承台厚度1.25m砼工程量总约为5200M3,—8.700底板(下层)配18@100,(上层)配配25!100,(上层)配16@150双层双向钢筋网片,—11。200底板(下层)25@150双层双向钢筋网片.要求底板砼连续浇筑,不留施工缝。砼设计强度C30、抗渗等级P8。由于底板基础体积大,砼强度高,水泥水化热大,聚集在内部的热量不易散发,常使内部温度峰值较大,而砼表面却散热较快,使砼内处形成较大温差。在结构内部产生不同的应力(应控制降温速度),当上述应力超过砼的极限抗拉强度时就会在砼表面产生裂缝,所以应采取措施加以控制.2.1混凝土强度等级各部位混凝土强度等级序号1混凝土强度等级结构部位C20C30垫层√C50抗渗等级P8抗渗等级P62地下室墙、柱筏板、底板梁、楼板√√√√√√2。2工程特点2.2。1底板及地下结构混凝土施工,特别是底板大体积混凝土,如何保证底板混凝土的连续浇筑、控制底板裂缝的产生及混凝土的养护工作必须从技术方面、施工方面、防止扰民方面精心组织,统一协调。2.2。2本工程后浇带较多,底板后浇带总长度约140m。后浇带分为收缩后浇带,收缩后浇带因工期紧迫,必须在2周以上才能浇筑混凝土,后浇带的清理、剔凿、保护及浇筑振捣保证质量是本工程的一大重点。2。3试验室选择见证试验与常规试验均选用佛山市南海工程质量检测有限责任公司。2。4地下室墙体混凝土剪力墙为P8抗渗混凝土。3.施工安排:3。1组织机构及职责砼基础施工人员组织名单岗位项目经理项目技术负责人专业工长模板工长钢筋工长砼工长质量员安全员测量工试验工电工砼班姓名莫润桥、陈丰诚郑金松黄桂城肖尤武郑伯锋、陈友生郑泽锐朱剑、郑华明郑林洲雷雄飞田树清郑秀雄备注6人3人6人60人木工班钢筋班砼养护郑溪李绍雄赵红科6人60人6人3。2劳动力计划结构混凝土施工劳动力组织(最高峰)序号1234567工种混凝土工木工钢筋工养护工试验工测量放线电工班组数3333333每班人数202202122合计6066063663.3主要机具需用量计划序号123456设备名称固定式塔吊混凝土汽车泵混凝土振捣棒混凝土平板振捣器混凝土罐车潜水泵型号H3/36Bφ50、φ702.2kW6~10m3/辆单位数量台台台台辆台32106153性能60米臂长2。2kW备注地下/地上楼板的浇筑随时增加抽水4、混凝土施工由于地下室底板板厚达650~1000mm,且承台、基础厚度1.25m,计划底板混凝土第二次浇注,在—11.20mN2、N4~NA、NG,N23、N25~NA、NG轴处与—8。70mN1、N2~NA、NG,N25、N26~NA、NG轴处相差高度是2。5m,采取先浇注-11。20m底板,然后在—11.20m与—8.70m交接处底板面再提高90cm增加止水钢板浇注。因此混凝土施工浇灌中,必须按大体积砼的要求,加强混凝土质量控制。⑴施工计划由于本工程地下室底板面积较大,混凝土浇注量大约2000m3,考虑到其混凝土浇注量较大,因此计划在设计要求的膨胀加强带位置将地下室底板分成6个浇筑区域组织施工,将底板混凝土一起进行浇筑.计划在建筑物南侧,各施工区的位置各布置2台输送能力为100m3/h汽车砼输送泵。分别由南向北开始浇注,一次连续浇筑完成。⑵施工准备底板砼采用商品砼,为保证底板砼的连续浇筑,计划组织20~25台砼运输车输送砼。商品砼坍落度要求140~160±20mm.商品砼在运输或停于工地时,要求运输车继续转动砼,...
