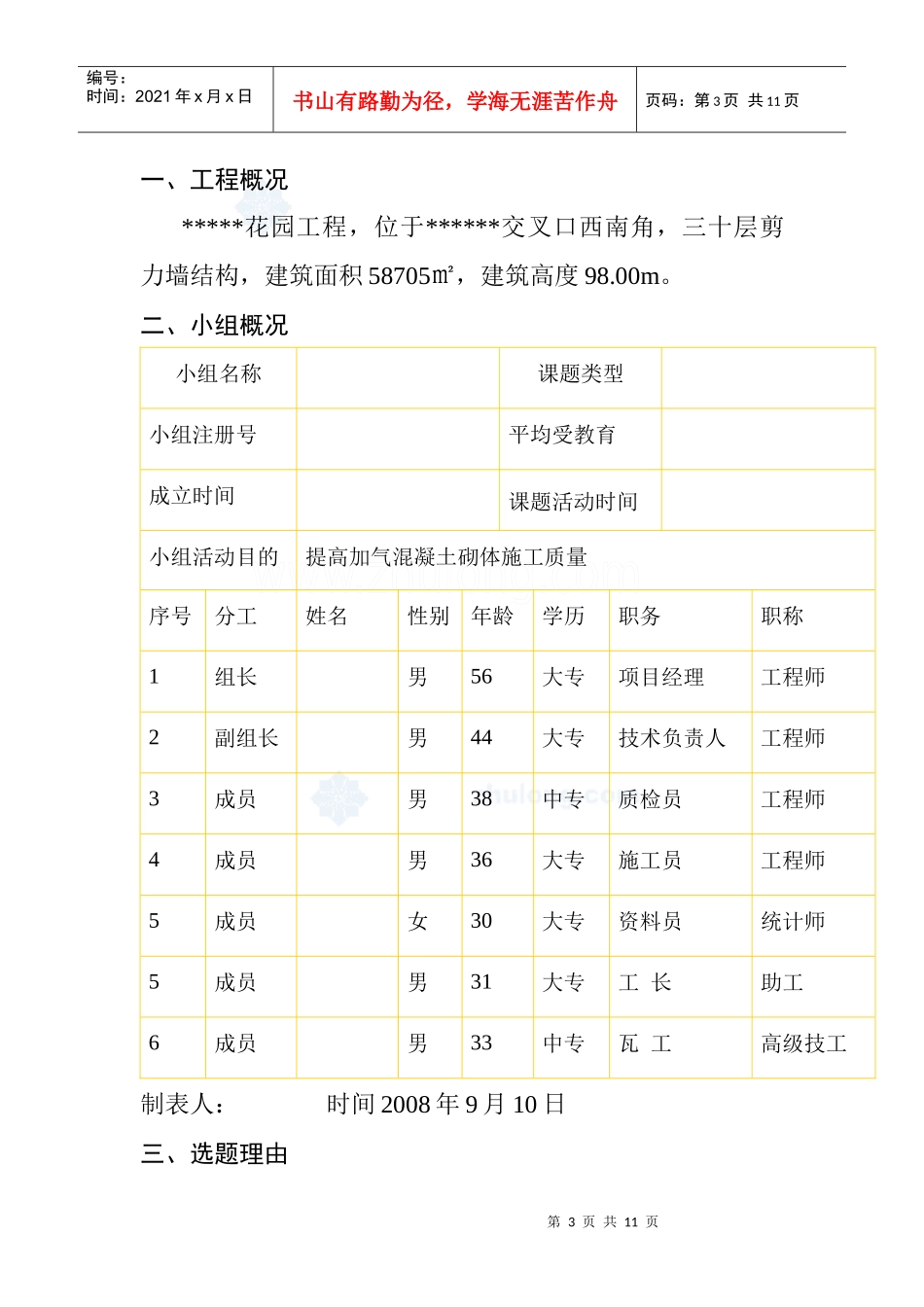

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页提高加气混凝土砌体施工质量小组名称:注册编号:课题登记号:发布人:单位名称:时间:二00九年三月二十日第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页目录一、工程概况二、小组概况三、选题理由四、活动目标五、目标论证六、原因分析七、要因确认八、制定对策九、对策实施十、效果检查十一、总结及今后打算第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页一、工程概况*****花园工程,位于******交叉口西南角,三十层剪力墙结构,建筑面积58705㎡,建筑高度98
二、小组概况小组名称课题类型小组注册号平均受教育成立时间课题活动时间小组活动目的提高加气混凝土砌体施工质量序号分工姓名性别年龄学历职务职称1组长男56大专项目经理工程师2副组长男44大专技术负责人工程师3成员男38中专质检员工程师4成员男36大专施工员工程师5成员女30大专资料员统计师5成员男31大专工长助工6成员男33中专瓦工高级技工制表人:时间2008年9月10日三、选题理由第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页1、*****花园工程为市区临街高层建筑,是市区及公司形象工程,工程主体质量目标是确保“市优质主体”;3、工程量大,工期紧、任务重,公司要以此工程作为公司样板,召开现场会,质量要求非常高
因此我们选择了“提高加气混凝土砌体施工质量”为研究课题
四、现状调查1、2008年9月11日,小组对已施工的一、二层加气混凝土砌体施工质量做了详细检查
共检查240点,不合格32点,合格率86
7%,不合格频率统计表如下:序号项目名称不合格频
