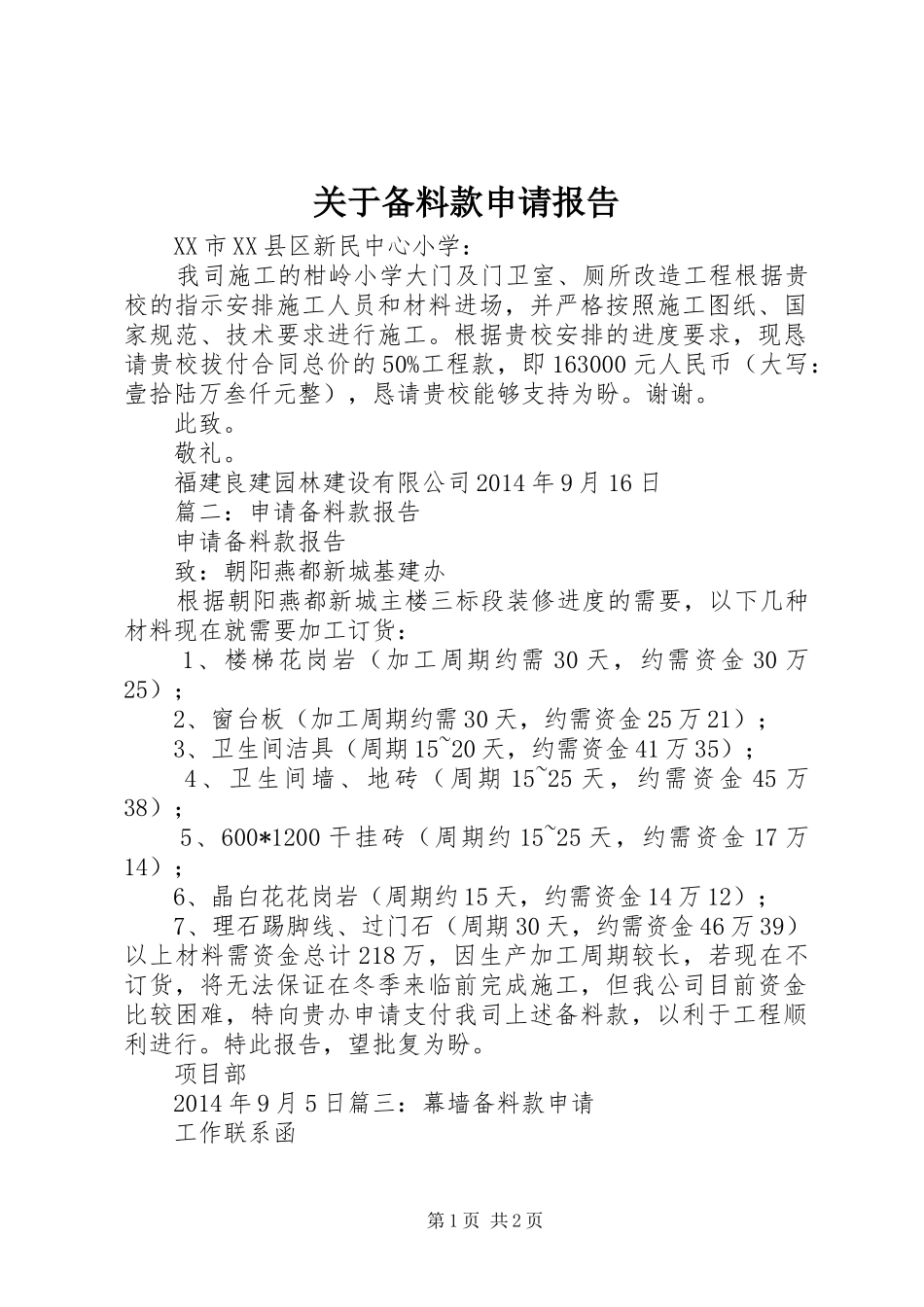

关于备料款申请报告XX市XX县区新民中心小学:我司施工的柑岭小学大门及门卫室、厕所改造工程根据贵校的指示安排施工人员和材料进场,并严格按照施工图纸、国家规范、技术要求进行施工
根据贵校安排的进度要求,现恳请贵校拔付合同总价的50%工程款,即163000元人民币(大写:壹拾陆万叁仟元整),恳请贵校能够支持为盼
福建良建园林建设有限公司2014年9月16日篇二:申请备料款报告申请备料款报告致:朝阳燕都新城基建办根据朝阳燕都新城主楼三标段装修进度的需要,以下几种材料现在就需要加工订货:1、楼梯花岗岩(加工周期约需30天,约需资金30万25);2、窗台板(加工周期约需30天,约需资金25万21);3、卫生间洁具(周期15~20天,约需资金41万35);4、卫生间墙、地砖(周期15~25天,约需资金45万38);5、600*1200干挂砖(周期约15~25天,约需资金17万14);6、晶白花花岗岩(周期约15天,约需资金14万12);7、理石踢脚线、过门石(周期30天,约需资金46万39)以上材料需资金总计218万,因生产加工周期较长,若现在不订货,将无法保证在冬季来临前完成施工,但我公司目前资金比较困难,特向贵办申请支付我司上述备料款,以利于工程顺利进行
特此报告,望批复为盼
项目部2014年9月5日篇三:幕墙备料款申请工作联系函第1页共2页致:编号:gm001时间:2014年11月5日页数:正文1页,附件0页事宜:关于xx项目幕墙工程备料款申请事宜缓急程度■特急□急件□普通我司在8月初接到国贸金融中心项目幕墙的中标通知书后,公司立即组织设计人员配合埋件图纸的深化及提料,现场安排人员配合预埋工作;于10月22日合同签订完成,现公司投入大量的设计人员进行塔楼及裙楼的深化设计工作
由于本项目要求时间较紧,计划裙楼6月底封闭,塔楼2015年12月底幕墙大面封闭完成,为满
