XXXX段软土路基施工方案XXX有限公司XXXX区项目经理部二O一四年十一月十二日编制:复核:审核:XXXX段软土路基施工方案一、工程概况XX位于XX新区国际文化教育园内,西起XXXX道,东至富XX,是XXX文化XX交通主要干道
道路总长度为XX米,规划红线宽度60米

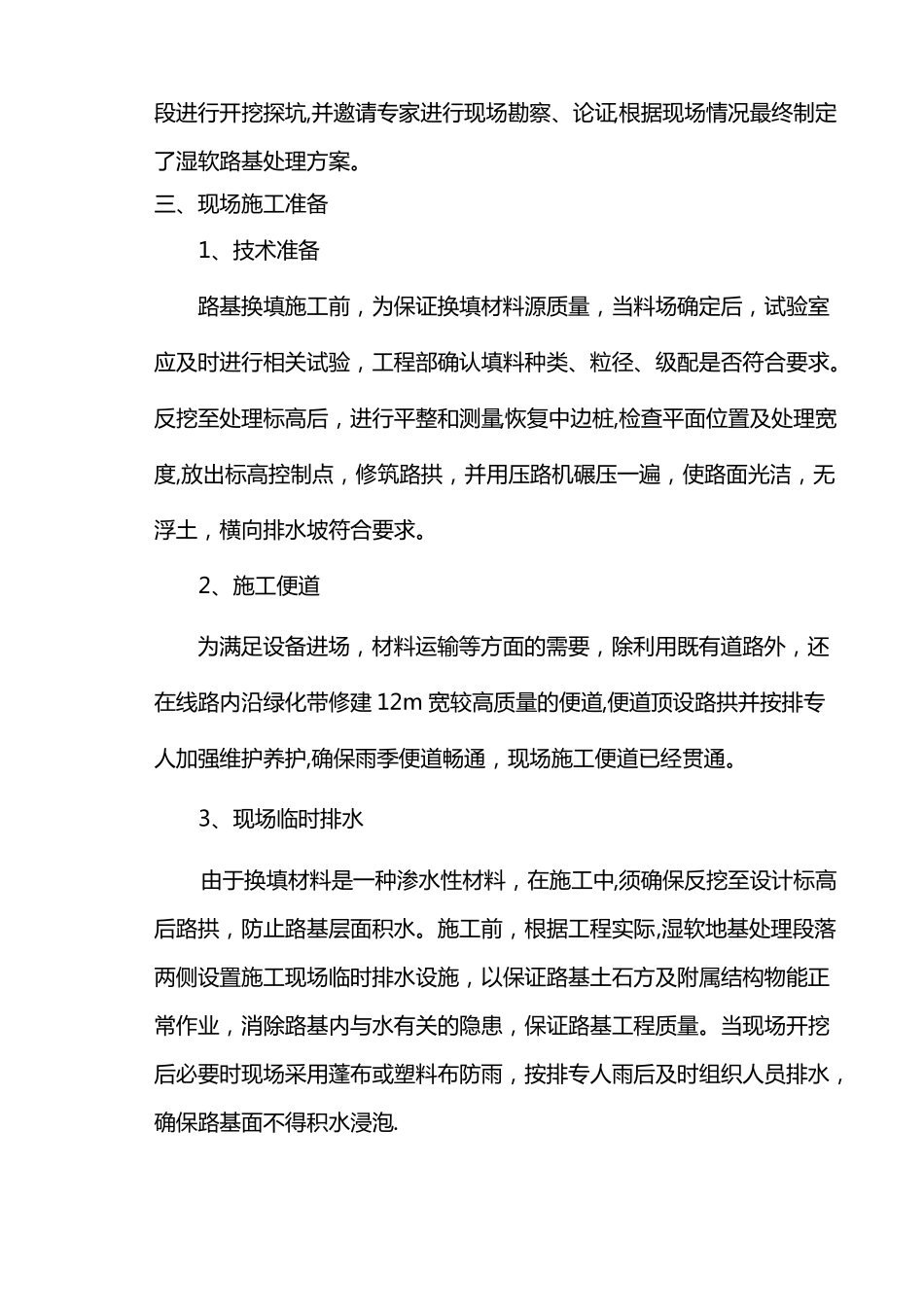

二、现场情况依照设计图纸,该路段XXXX路基原设计为路床下挖80cm后,若遇到砂层,无法保证路床顶面压实度、弯沉值时,机动车道路床顶面下30cm范围内砂层加入重量4%的水泥稳定
现场开挖至设计反挖标高后(路床底部),揭露地层均为粉质粘土,基底软弱、土层强度低、塑性指数大、渗透系数小、土层含水量23%~30%〉W0+11,经现场取样试验,土体最佳含水量为14
6%,最大干密度为1
83,塑性指数不符合设计规定范围10~15之内及含水量超出设计图中湿软地基处理W0+11,现场土体无法压实,无法按设计进行掺灰需另行处理,并且土体中树根及腐蚀物含量较多
经调查,该地段原来为沣河分洪渠老河床,现为村民种植树及蔬菜大棚地段
开挖至设计标高后采用25T压路机进行静压,出现大面积弹簧、反皮状,局部沉陷现象
地基的下沉问题突出,过大的沉降量影响稳定和平顺,无法满足设计要求
因现状土质参数、含水量、塑性指数均不符合设计要求,为确保道路工程质量,湿软路基填筑必须将施工后沉降量和沉降速率控制在允许范围内,现状土不符合路床回填材料要求,需外运处理并外购土方进行回填

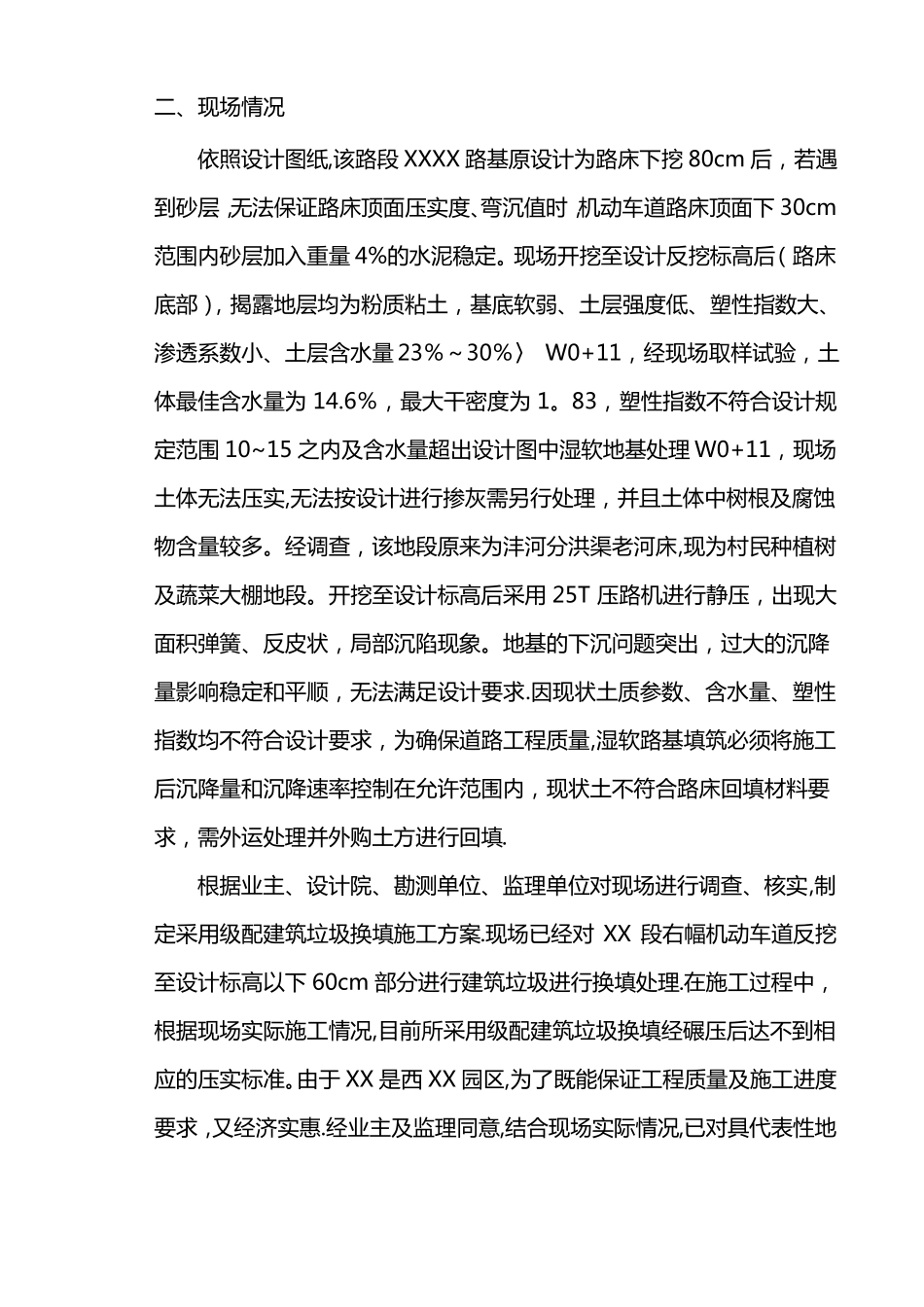

根据业主、设计院、勘测单位、监理单位对现场进行调查、核实,制定采用级配建筑垃圾换填施工方案
现场已经对XX段右幅机动车道反挖至设计标高以下60cm部分进行建筑垃圾进行换填处理
在施工过程中,根据现场实际施工情况,目前所采用级配建筑垃圾换填经碾压后达不到相应的压实标准
由于XX是西XX园区,为了既能保证工程质量及施工进度要求,又经济实惠
经业主及监理同意,结合现场实际情况,已
