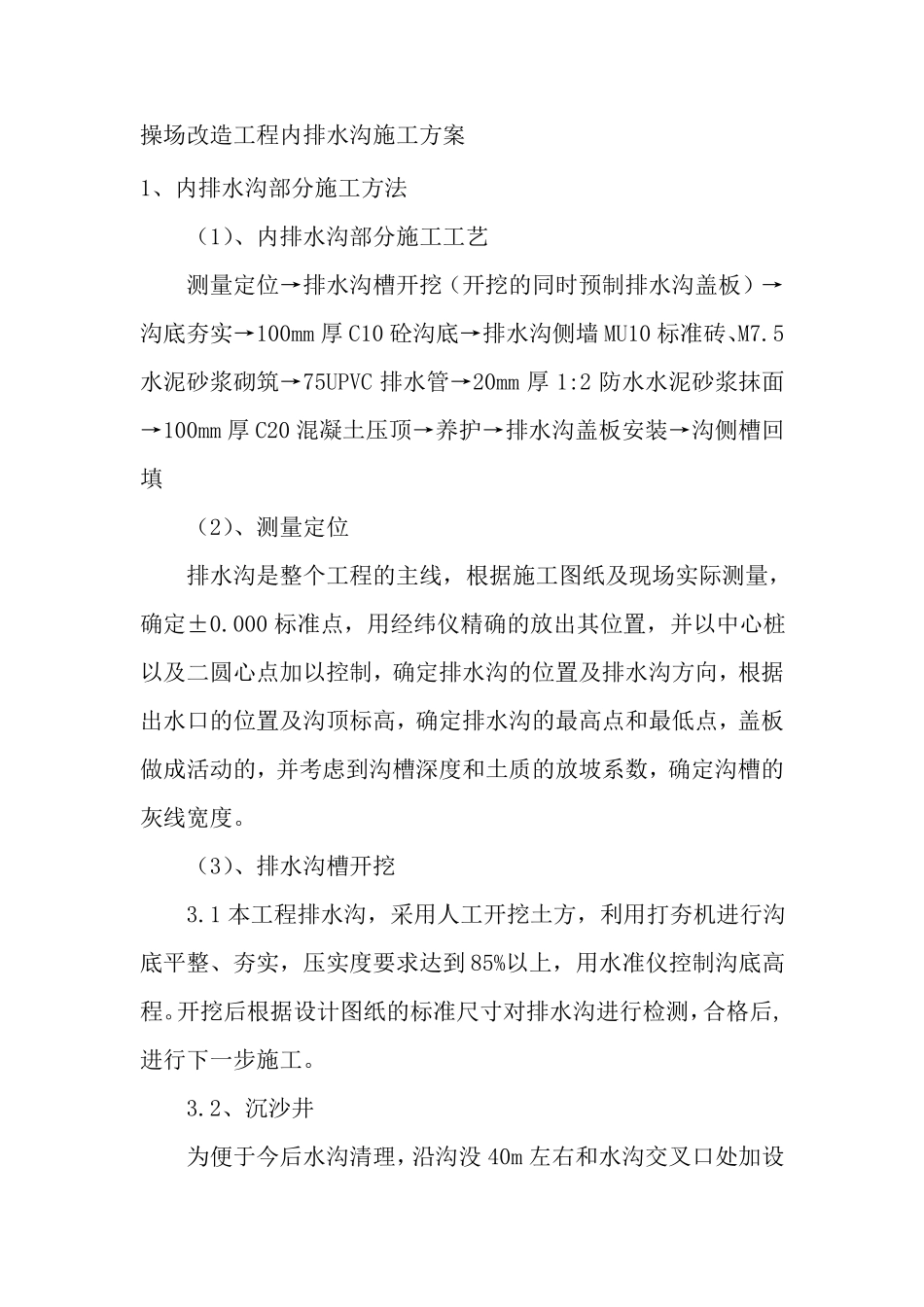

操场改造工程内排水沟施工方案1、内排水沟部分施工方法(1)、内排水沟部分施工工艺测量定位→排水沟槽开挖(开挖的同时预制排水沟盖板)→沟底夯实→100mm厚C10砼沟底→排水沟侧墙MU10标准砖、M7
5水泥砂浆砌筑→75UPVC排水管→20mm厚1:2防水水泥砂浆抹面→100mm厚C20混凝土压顶→养护→排水沟盖板安装→沟侧槽回填(2)、测量定位排水沟是整个工程的主线,根据施工图纸及现场实际测量,确定±0
000标准点,用经纬仪精确的放出其位置,并以中心桩以及二圆心点加以控制,确定排水沟的位置及排水沟方向,根据出水口的位置及沟顶标高,确定排水沟的最高点和最低点,盖板做成活动的,并考虑到沟槽深度和土质的放坡系数,确定沟槽的灰线宽度
(3)、排水沟槽开挖3
1本工程排水沟,采用人工开挖土方,利用打夯机进行沟底平整、夯实,压实度要求达到85%以上,用水准仪控制沟底高程
开挖后根据设计图纸的标准尺寸对排水沟进行检测,合格后,进行下一步施工

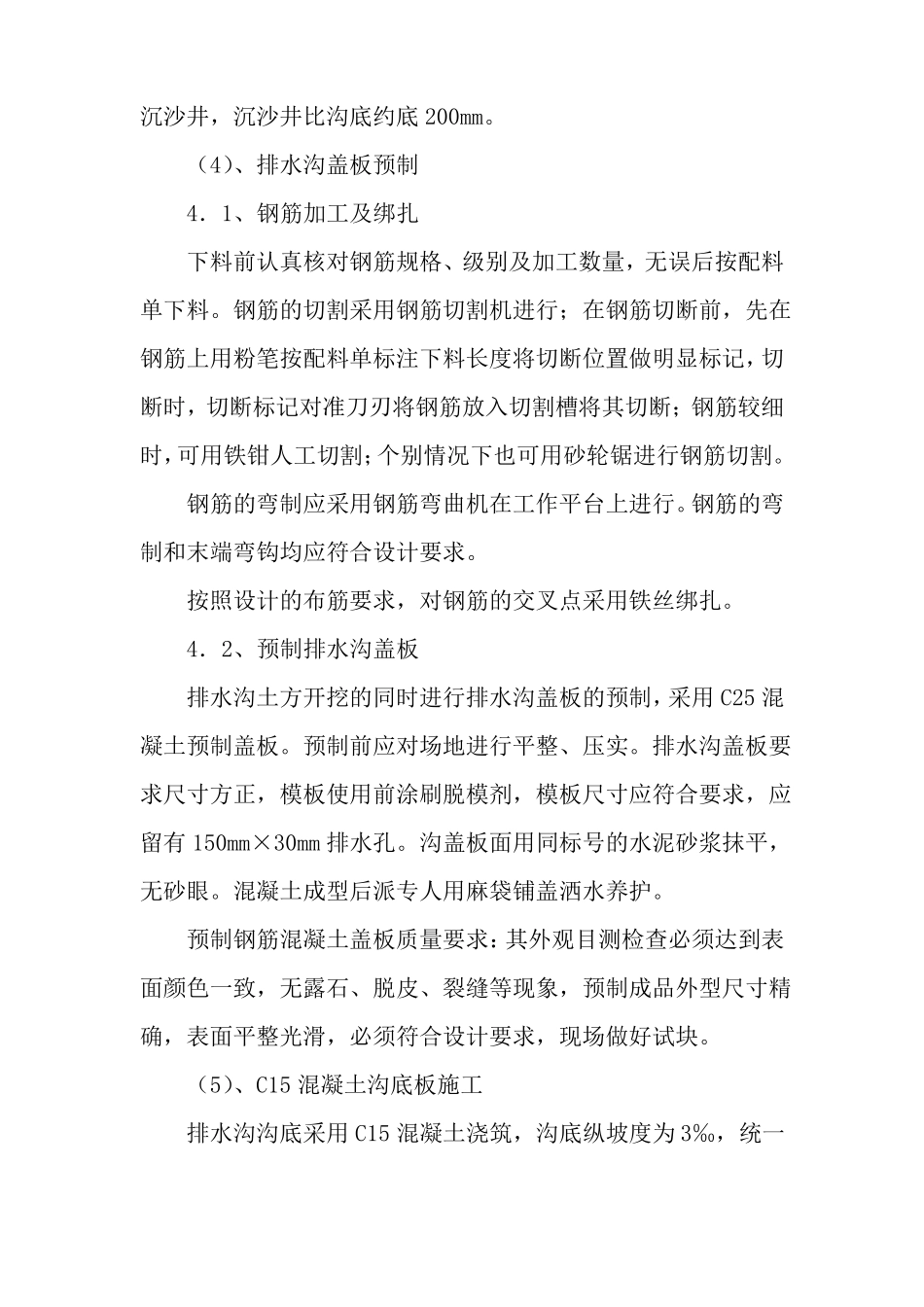

2、沉沙井为便于今后水沟清理,沿沟没40m左右和水沟交叉口处加设沉沙井,沉沙井比沟底约底200mm
(4)、排水沟盖板预制4.1、钢筋加工及绑扎下料前认真核对钢筋规格、级别及加工数量,无误后按配料单下料
钢筋的切割采用钢筋切割机进行;在钢筋切断前,先在钢筋上用粉笔按配料单标注下料长度将切断位置做明显标记,切断时,切断标记对准刀刃将钢筋放入切割槽将其切断;钢筋较细时,可用铁钳人工切割;个别情况下也可用砂轮锯进行钢筋切割
钢筋的弯制应采用钢筋弯曲机在工作平台上进行
钢筋的弯制和末端弯钩均应符合设计要求
按照设计的布筋要求,对钢筋的交叉点采用铁丝绑扎
4.2、预制排水沟盖板排水沟土方开挖的同时进行排水沟盖板的预制,采用C25混凝土预制盖板
预制前应对场地进行平整、压实

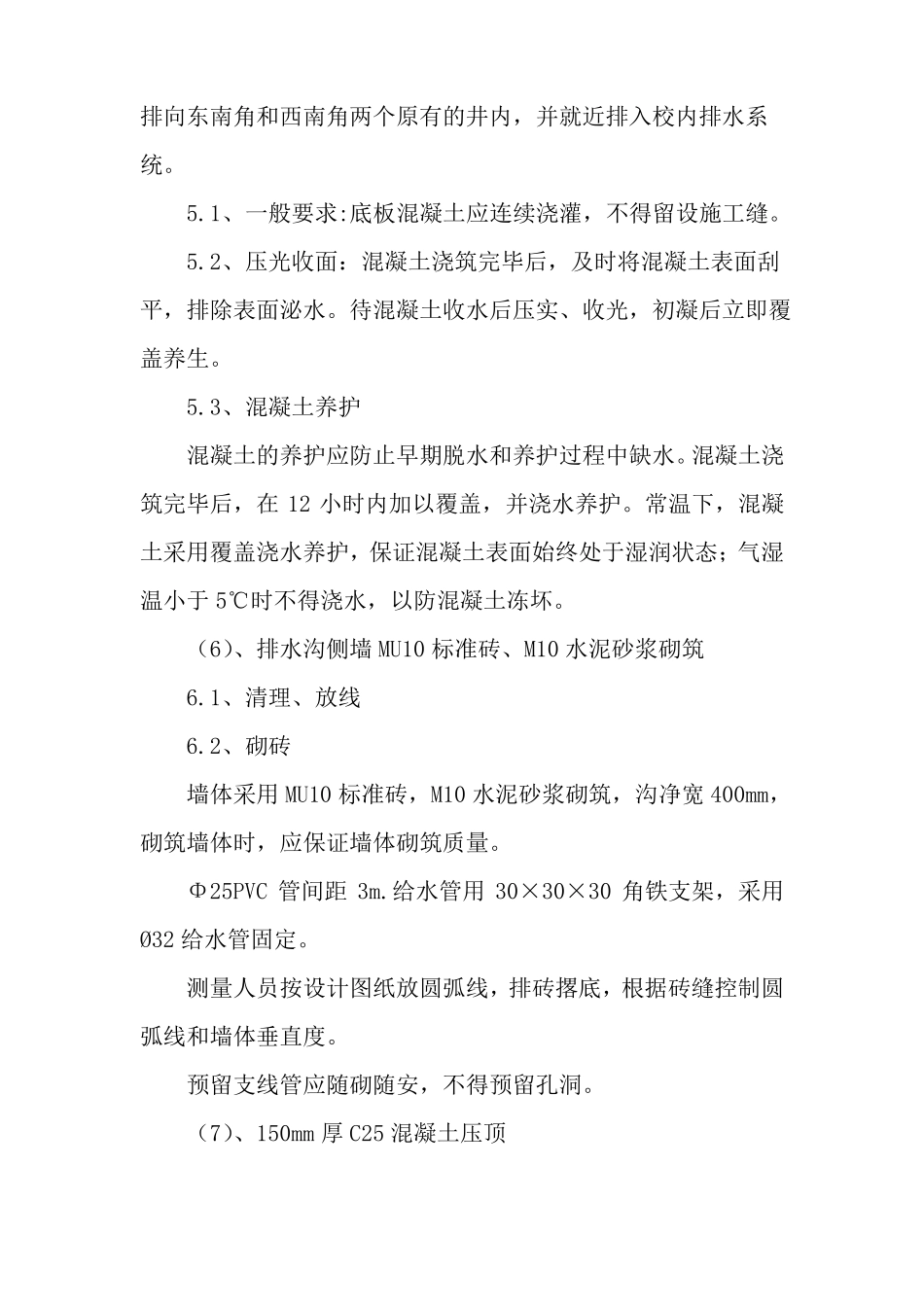

排水沟盖板要求尺寸方正,模板使用前涂刷脱模剂,模板尺寸应符合要求,应留有150m
