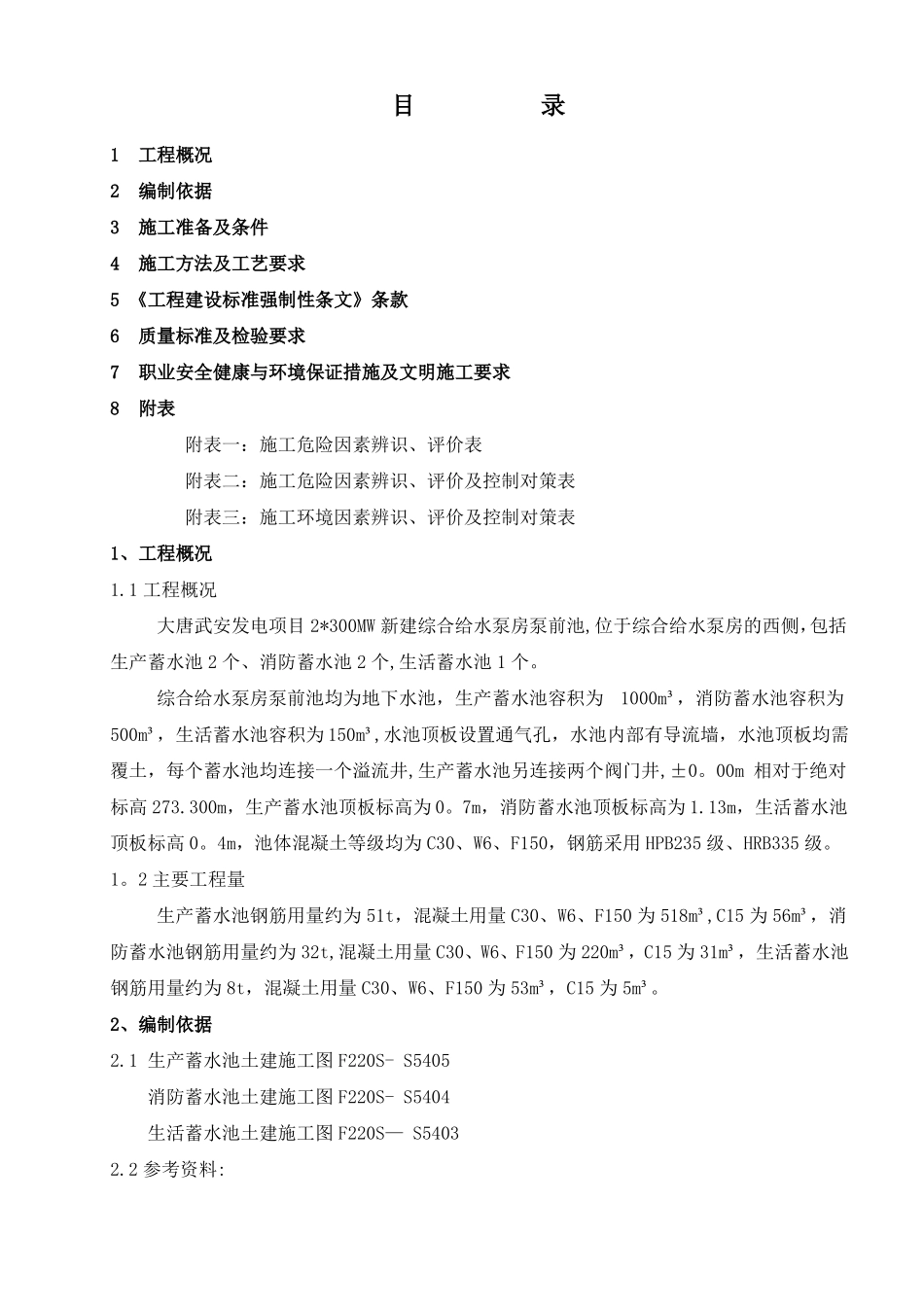

目录1工程概况2编制依据3施工准备及条件4施工方法及工艺要求5《工程建设标准强制性条文》条款6质量标准及检验要求7职业安全健康与环境保证措施及文明施工要求8附表附表一:施工危险因素辨识、评价表附表二:施工危险因素辨识、评价及控制对策表附表三:施工环境因素辨识、评价及控制对策表1、工程概况1.1工程概况大唐武安发电项目2*300MW新建综合给水泵房泵前池,位于综合给水泵房的西侧,包括生产蓄水池2个、消防蓄水池2个,生活蓄水池1个。综合给水泵房泵前池均为地下水池,生产蓄水池容积为1000m³,消防蓄水池容积为500m³,生活蓄水池容积为150m³,水池顶板设置通气孔,水池内部有导流墙,水池顶板均需覆土,每个蓄水池均连接一个溢流井,生产蓄水池另连接两个阀门井,±0。00m相对于绝对标高273.300m,生产蓄水池顶板标高为0。7m,消防蓄水池顶板标高为1.13m,生活蓄水池顶板标高0。4m,池体混凝土等级均为C30、W6、F150,钢筋采用HPB235级、HRB335级。1。2主要工程量生产蓄水池钢筋用量约为51t,混凝土用量C30、W6、F150为518m³,C15为56m³,消防蓄水池钢筋用量约为32t,混凝土用量C30、W6、F150为220m³,C15为31m³,生活蓄水池钢筋用量约为8t,混凝土用量C30、W6、F150为53m³,C15为5m³。2、编制依据2.1生产蓄水池土建施工图F220S-S5405消防蓄水池土建施工图F220S-S5404生活蓄水池土建施工图F220S—S54032.2参考资料:大唐武安发电项目施工方案2。2。1《混凝土结构工程施工质量验收规范》GB50204—20022.2。2《建筑结构荷载规范》GB50009—2001(2006年版)2.2.3《矩形钢筋混凝土蓄水池》05S8042.2.4《防水预埋套管》02S4042.2。5《电力建设安全工作规程》火力发电厂部分DL5009.1—20022.2.6《电力建设施工质量验收及评定规程》DL/T5210。1—20052。2。7《工程建设标准强制性条文》电力工程部分(2006年版)3、施工组织及准备工作熟悉设计图纸,做好人员、材料、机具等各项准备工作,做好施工场地规划工作。3。1主要材料用量计划序号名称单位Tm3数量91883规格HPB235级、HRB335级C30砼791m³、C15砼92m³备注1钢筋2混凝土3。2主要周转材料用量计划序号名称单位数量T个块根根快1201300规格φ48×3.5备注脚手架及模板支护含十字扣、一字扣、旋转扣木模板配螺母和蝴蝶卡1钢管2扣件3木胶板4木方56对拉螺杆钢跳板12002400×1200×12mm1500160080100×50×3000Φ124m×30cm×5cm3.3人力资源配备序号名称人数1111115备注序号名称人数222572022备注1技术负责人2施工员3质检员4安全员5材料员6架子工7钢筋工8木工9砼工10普工11电焊工12测量工说明:各类人员均有相应的工作资质,持有上岗证、操作证等相关证件,并经安全考试第1页共13页大唐武安发电项目施工方案合格后,方可进入施工现场.3.4主要设备和机具配备序号12345678910名称砼输送泵车砼运输车插入式振捣器电焊机钢筋弯曲机钢筋切断机钢筋设备调直机砂轮切割机氧割设备汽车吊型号SY5271THB4410m31。5KW7.5KVAQLY25C/25t单位台辆台台台台台台套台数量1332111111备注3。5施工现场布置采用集中搅拌站拌制的混凝土,钢筋加工、模板加工设置在现场组合厂内,在综合给水泵房南侧设置模板和木方等材料的临时堆放区,为防止与周边其他施工项目的相互干扰,必要时将该区域施工场地进行围护。4施工方法及工艺要求4。1施工流程泵前池施工流程为:测量放线→垫层施工→底板→池壁及悬臂板→砌筑导流墙→防腐→回填。4。2施工方法及工艺要求4。2。1测量放样根据厂区测量控制网设置泵前池轴线控制桩,并从控制网水准原点延引高程控制点至建筑物附近。测量平面控制符合二级导线的精度要求,高程控制符合三等水准的精度要求。地下结构施工前,在砼垫层上用墨线或油漆标记出结构边线,尤其对边角点和中心点加以明显标记,以便于施工和检查时使用。4。2。2钢筋工程本工程使用的钢筋均已送检,并检测合格。1、钢筋加工、下料统一在组合厂进行,加工人员按设计施工图配料加工成半成品,制第2页共13页大唐武安发电项目施工方案作好的钢筋分类存放整齐,并挂好标识牌,标识牌应标明钢筋型号、规格、数量及使用部位等。施工人员根据工程现场施工进度需要领取加工...
