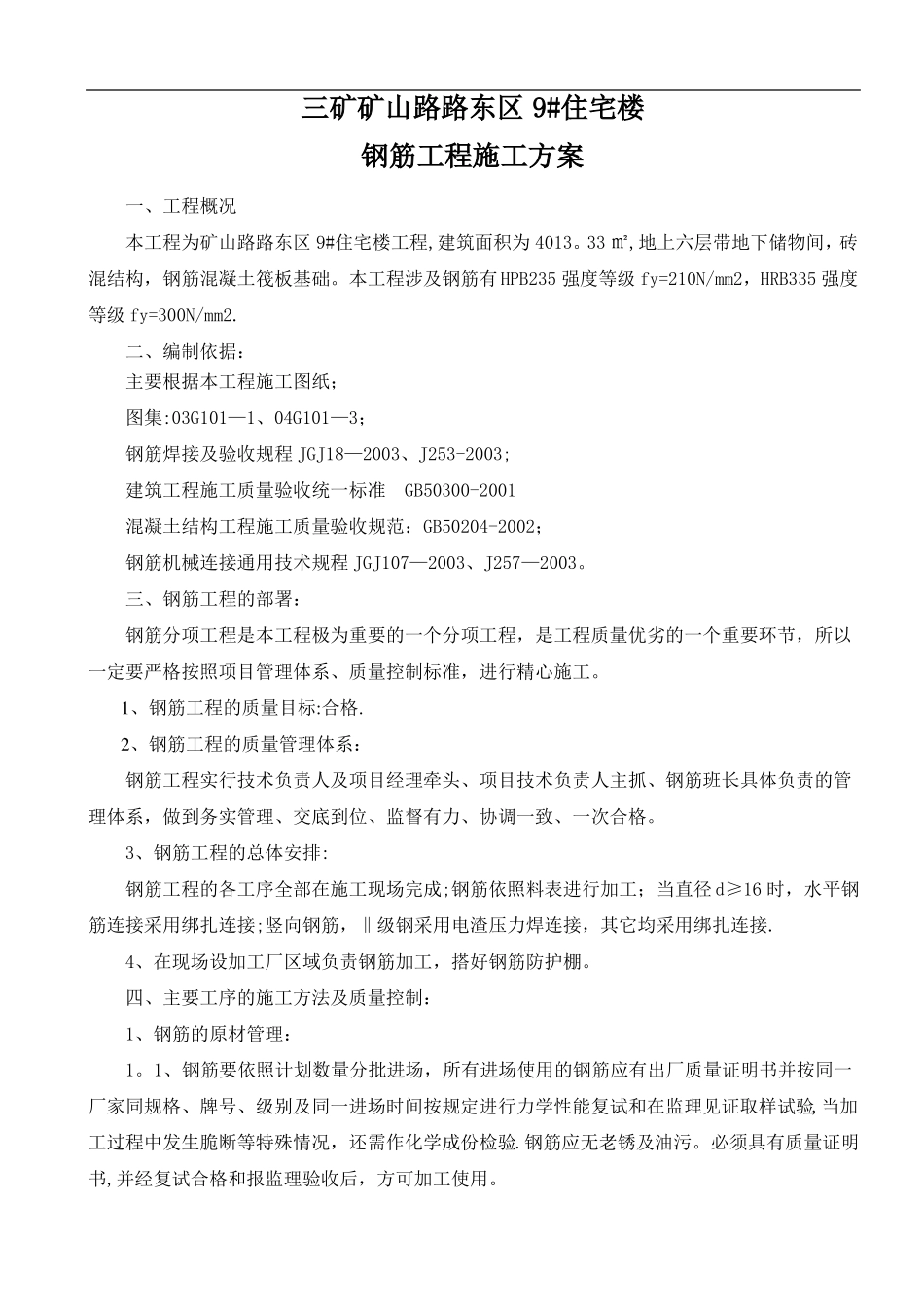

三矿矿山路路东区9#住宅楼钢筋工程施工方案一、工程概况本工程为矿山路路东区9#住宅楼工程,建筑面积为4013
33㎡,地上六层带地下储物间,砖混结构,钢筋混凝土筏板基础
本工程涉及钢筋有HPB235强度等级fy=210N/mm2,HRB335强度等级fy=300N/mm2
二、编制依据:主要根据本工程施工图纸;图集:03G101—1、04G101—3;钢筋焊接及验收规程JGJ18—2003、J253-2003;建筑工程施工质量验收统一标准GB50300-2001混凝土结构工程施工质量验收规范:GB50204-2002;钢筋机械连接通用技术规程JGJ107—2003、J257—2003
三、钢筋工程的部署:钢筋分项工程是本工程极为重要的一个分项工程,是工程质量优劣的一个重要环节,所以一定要严格按照项目管理体系、质量控制标准,进行精心施工
1、钢筋工程的质量目标:合格
2、钢筋工程的质量管理体系:钢筋工程实行技术负责人及项目经理牵头、项目技术负责人主抓、钢筋班长具体负责的管理体系,做到务实管理、交底到位、监督有力、协调一致、一次合格
3、钢筋工程的总体安排:钢筋工程的各工序全部在施工现场完成;钢筋依照料表进行加工;当直径d≥16时,水平钢筋连接采用绑扎连接;竖向钢筋,‖级钢采用电渣压力焊连接,其它均采用绑扎连接
4、在现场设加工厂区域负责钢筋加工,搭好钢筋防护棚
四、主要工序的施工方法及质量控制:1、钢筋的原材管理:1
1、钢筋要依照计划数量分批进场,所有进场使用的钢筋应有出厂质量证明书并按同一厂家同规格、牌号、级别及同一进场时间按规定进行力学性能复试和在监理见证取样试验,当加工过程中发生脆断等特殊情况,还需作化学成份检验
钢筋应无老锈及油污
必须具有质量证明书,并经复试合格和报监理验收后,方可加工使用
2、进入现场的钢筋要分类堆放,并要求标识清楚,原有标识不得损坏,堆放钢
