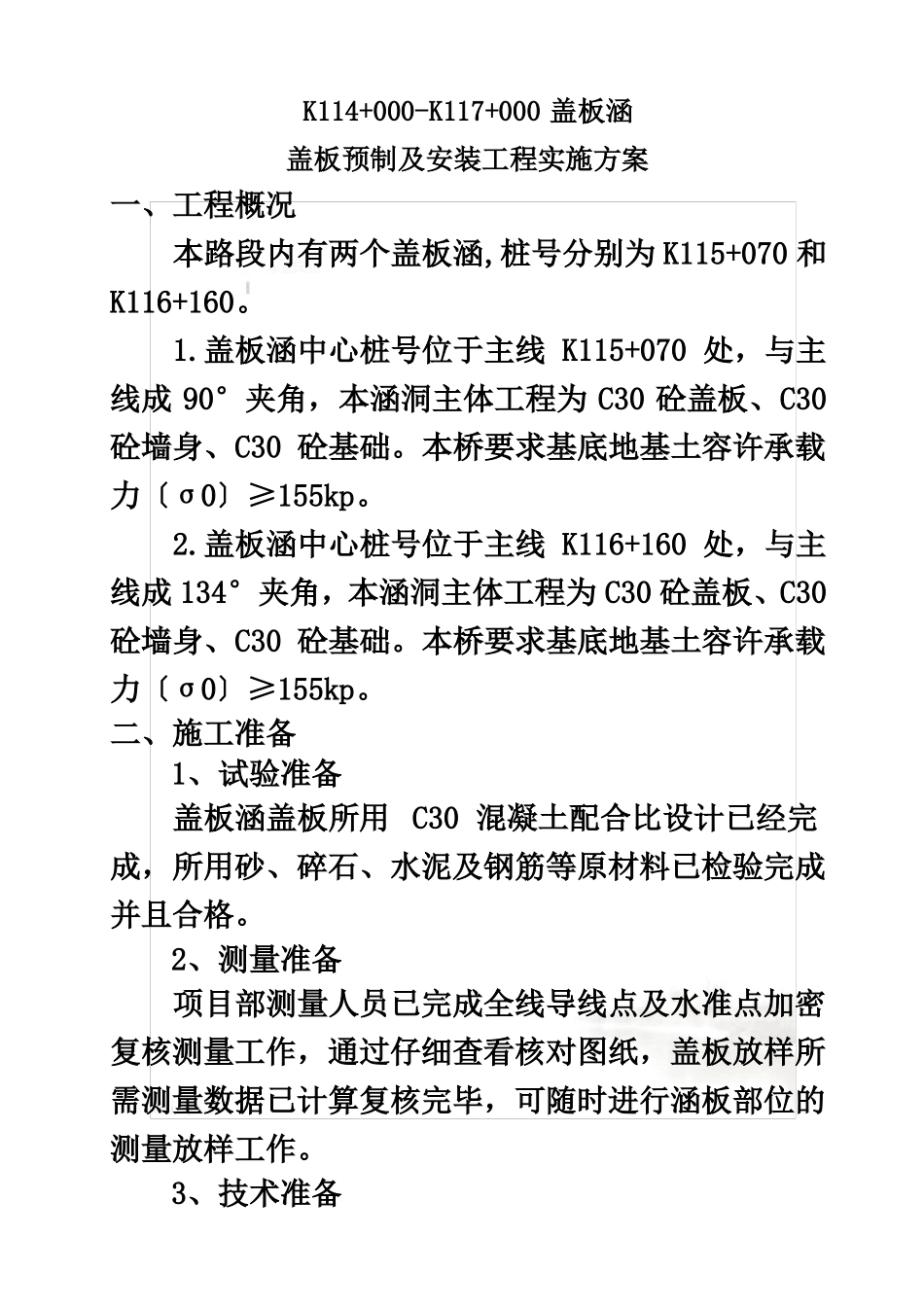

盖板涵盖板预制及安装施工方案盖板涵盖板预制及安装施工方案K114+000-K117+000盖板涵盖板预制及安装工程实施方案一、工程概况本路段内有两个盖板涵,桩号分别为K115+070和K116+160
盖板涵中心桩号位于主线K115+070处,与主线成90°夹角,本涵洞主体工程为C30砼盖板、C30砼墙身、C30砼基础
本桥要求基底地基土容许承载力〔σ0〕≥155kp
盖板涵中心桩号位于主线K116+160处,与主线成134°夹角,本涵洞主体工程为C30砼盖板、C30砼墙身、C30砼基础
本桥要求基底地基土容许承载力〔σ0〕≥155kp
二、施工准备1、试验准备盖板涵盖板所用C30混凝土配合比设计已经完成,所用砂、碎石、水泥及钢筋等原材料已检验完成并且合格
2、测量准备项目部测量人员已完成全线导线点及水准点加密复核测量工作,通过仔细查看核对图纸,盖板放样所需测量数据已计算复核完毕,可随时进行涵板部位的测量放样工作
3、技术准备项目部技术人员已经对作业队人员进行技术交底,包括钢筋绑扎、混凝土浇筑等方面,确保参加施工的人员明白做什么、如何做、明白工作中应注意的事项等,避免施工中的误操作、不规范操作,误工现象,确保工程有序、连续施工
主要人员配备姓名柴小明殷雪飞陈怀东夏忠强张丽敏庞博杜伟光专业学历职务桥涵现场负责人桥涵现场技术负责人职称工程师工程师路桥大专路桥大专路桥大专现场试验员工程师路桥大专现场质检员工程师路桥中专路桥大专路桥大专试验员测量员技术员助理工程师助理工程师助理工程师主要机械配备设备规格型名称混凝土搅拌站砼运输车发电机组吊车号数量进场日期技术拟用备注状况何处JS15001台2009
15良好涵洞5m³5台2009
15良好涵洞变压器200KW1台2009
15良好涵洞150KW2台2009
15良好涵洞20T1台2009
15良好涵洞4、
