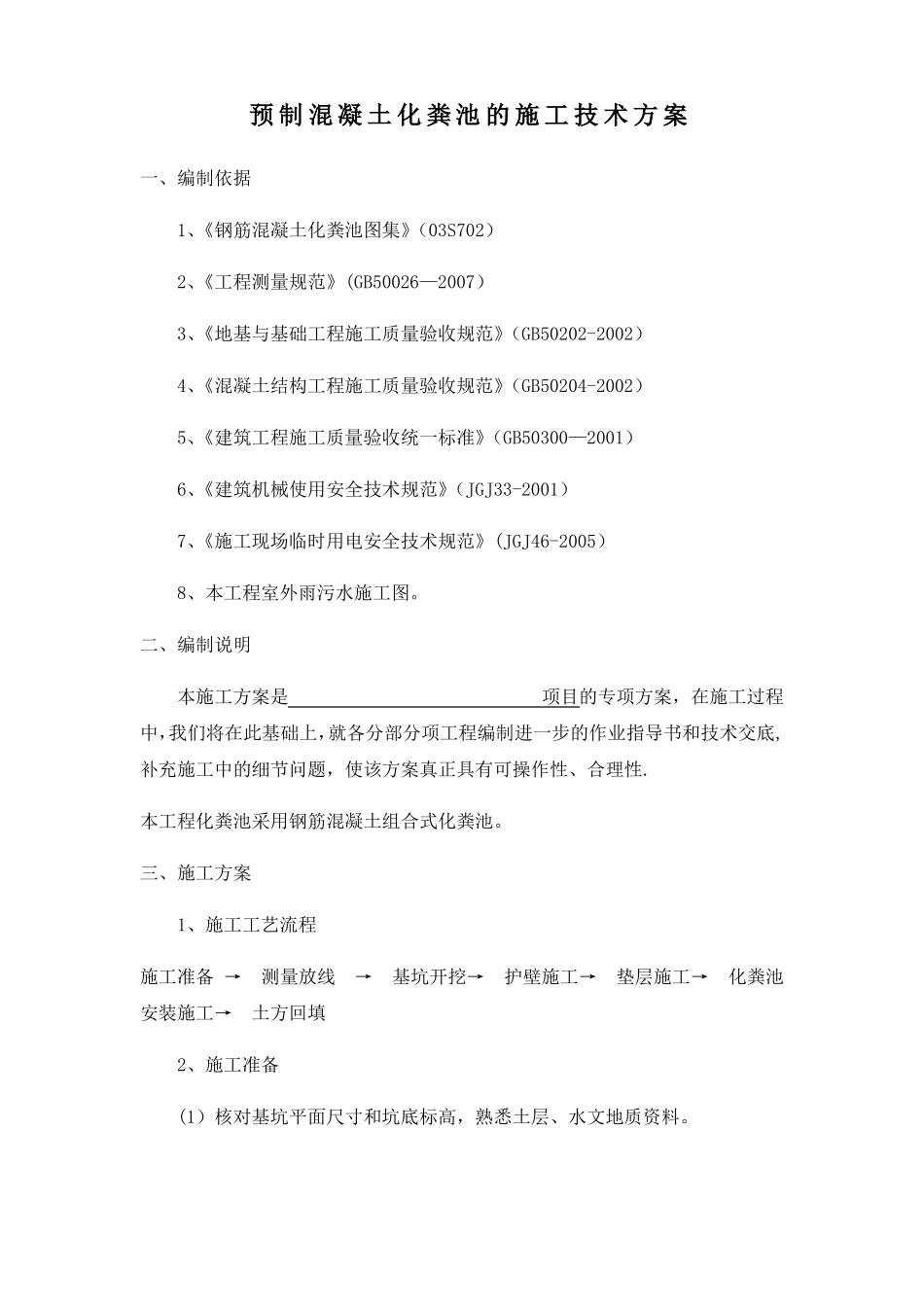

预制混凝土化粪池的施工技术方案一、编制依据1、《钢筋混凝土化粪池图集》(03S702)2、《工程测量规范》(GB50026—2007)3、《地基与基础工程施工质量验收规范》(GB50202-2002)4、《混凝土结构工程施工质量验收规范》(GB50204-2002)5、《建筑工程施工质量验收统一标准》(GB50300—2001)6、《建筑机械使用安全技术规范》(JGJ33-2001)7、《施工现场临时用电安全技术规范》(JGJ46-2005)8、本工程室外雨污水施工图
二、编制说明本施工方案是项目的专项方案,在施工过程中,我们将在此基础上,就各分部分项工程编制进一步的作业指导书和技术交底,补充施工中的细节问题,使该方案真正具有可操作性、合理性
本工程化粪池采用钢筋混凝土组合式化粪池
三、施工方案1、施工工艺流程施工准备→测量放线→基坑开挖→护壁施工→垫层施工→化粪池安装施工→土方回填2、施工准备(1)核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料

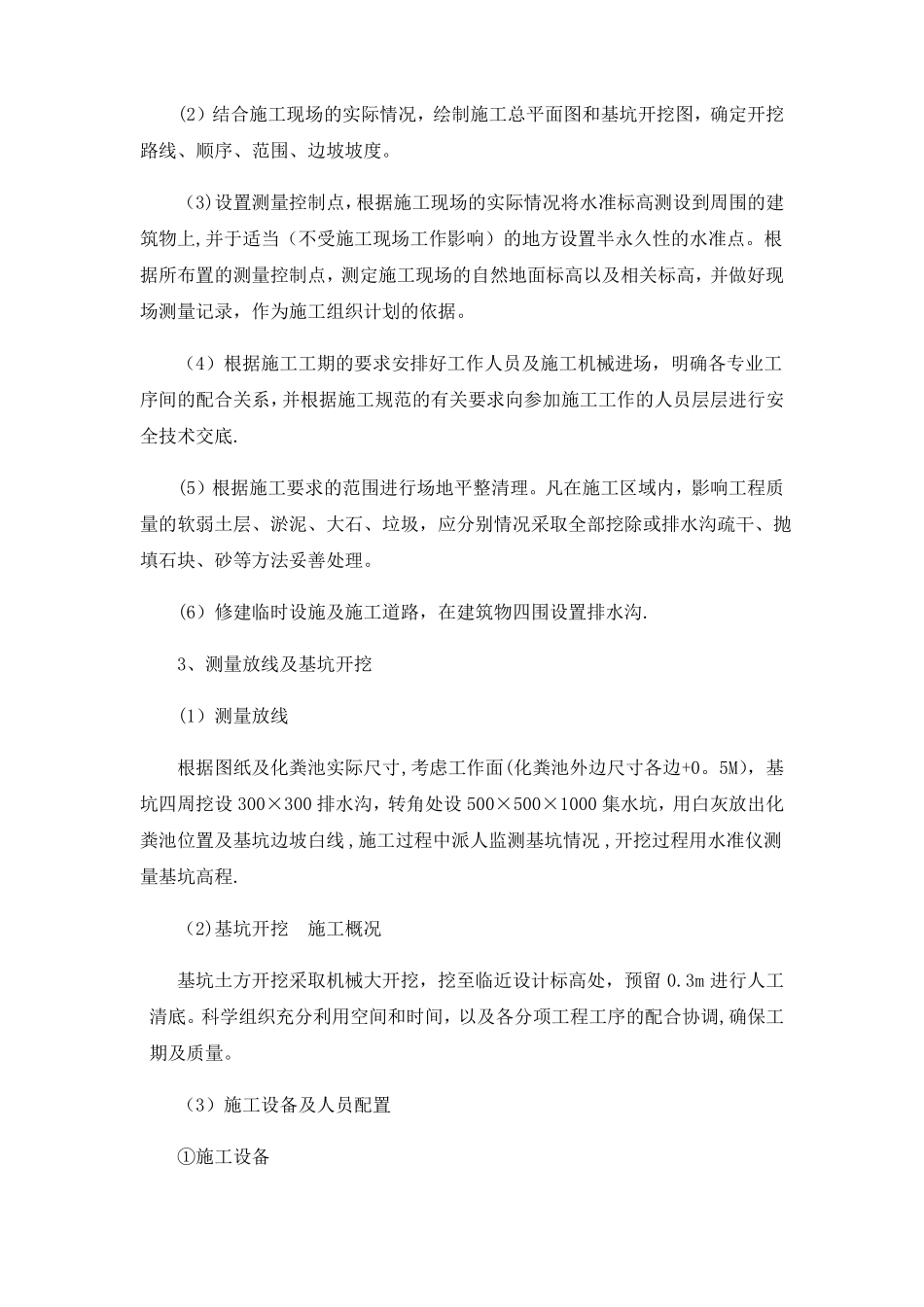

(2)结合施工现场的实际情况,绘制施工总平面图和基坑开挖图,确定开挖路线、顺序、范围、边坡坡度
(3)设置测量控制点,根据施工现场的实际情况将水准标高测设到周围的建筑物上,并于适当(不受施工现场工作影响)的地方设置半永久性的水准点
根据所布置的测量控制点,测定施工现场的自然地面标高以及相关标高,并做好现场测量记录,作为施工组织计划的依据
(4)根据施工工期的要求安排好工作人员及施工机械进场,明确各专业工序间的配合关系,并根据施工规范的有关要求向参加施工工作的人员层层进行安全技术交底
(5)根据施工要求的范围进行场地平整清理
凡在施工区域内,影响工程质量的软弱土层、淤泥、大石、垃圾,应分别情况采取全部挖除或排水沟疏干、抛填石块、砂等方法妥善处理
(6)修建临时设施及施工道路,在建筑物四围设置排水沟

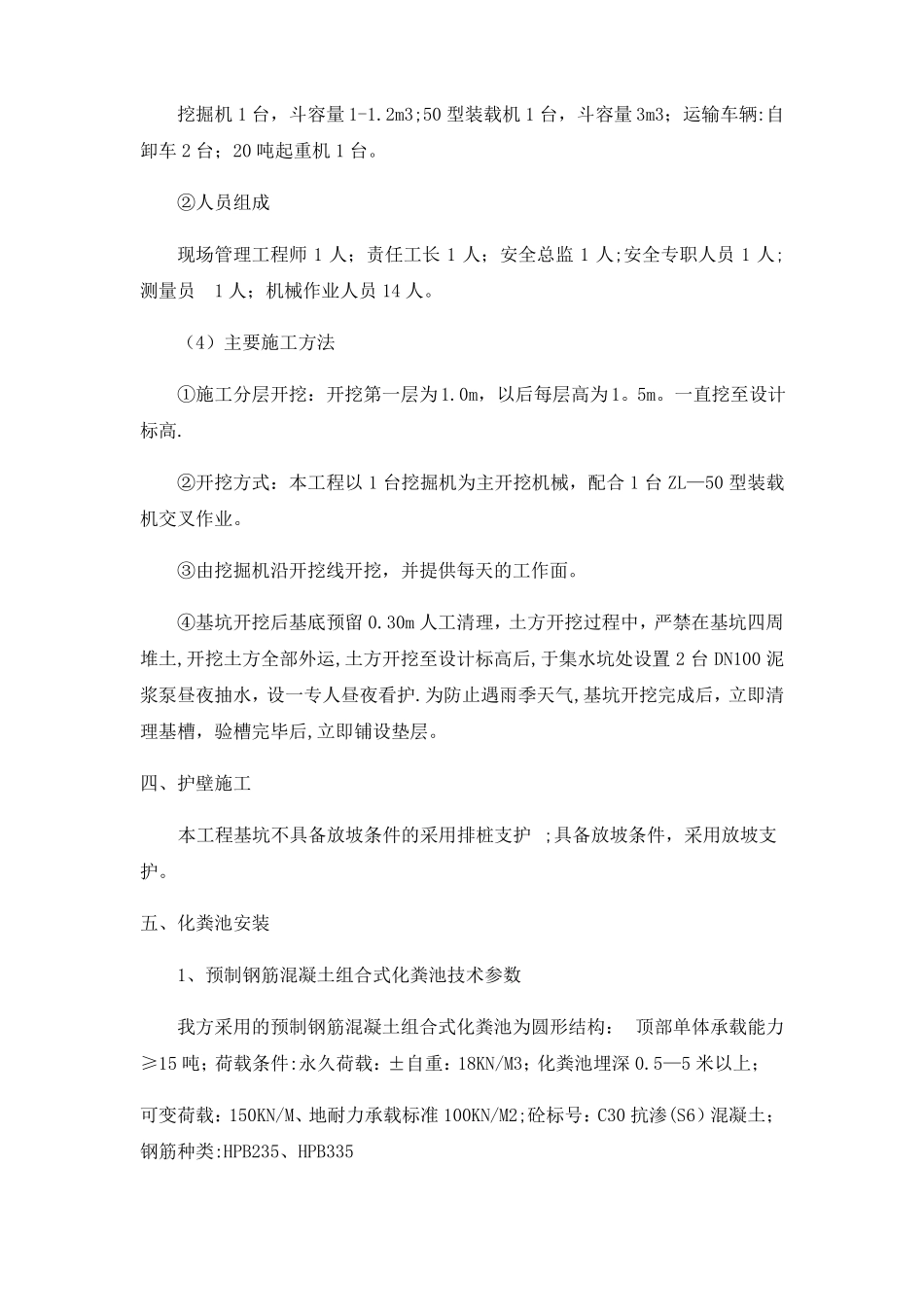

3、测量放线及基坑开挖(1)测
