施工流程图:测量放线—-土方开挖-—挡土墙砌筑—-土方回填-—排水沟——挡土墙勾缝1、测量定位工程项目部技术负责人组织工程测量小组成员,熟悉施工图,领会设计意图,准备测设仪器需用工具
准备就绪后,进入施工现场,开始工程建物测设工作
根据施工现场已提供的控制桩(由建设单位提供),结合施工图,分别对已测设的重要控制桩进行引测,在安全的地方作出引桩控制点,用红油漆标明
经对控制桩核测对无误后,再用检验合格的钢尺,根据建筑物设计几何尺寸,再具体测设建筑物的细部轴线位置,建筑物各轴线测设完毕,经自检无误,作好规定记录(定位放线记录),请工程相关部门代表复核,符合规定要求后,签字归案
上述方法均利用业主提供的测设点,人为设置控制网,采用经纬仪,经过计算及复核该点来控制建筑物的尺寸
标高引测由业主提供的水准点,经测量员复验后,引测到施工高度,并应有明显标记

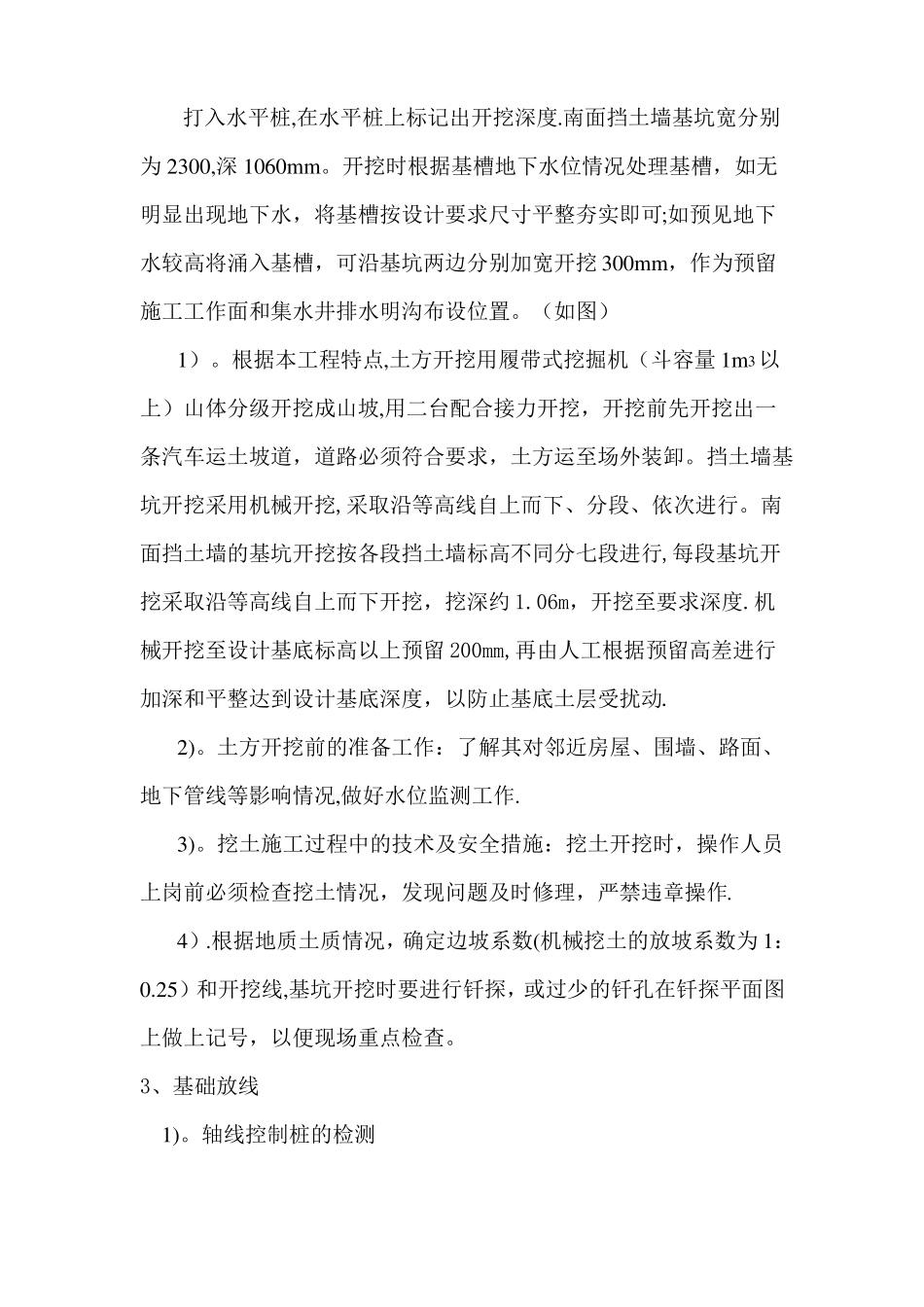

2、土方开挖基坑开挖前,用石灰粉放撒出基坑的开挖边线,并在临近位置打入水平桩,在水平桩上标记出开挖深度
南面挡土墙基坑宽分别为2300,深1060mm
开挖时根据基槽地下水位情况处理基槽,如无明显出现地下水,将基槽按设计要求尺寸平整夯实即可;如预见地下水较高将涌入基槽,可沿基坑两边分别加宽开挖300mm,作为预留施工工作面和集水井排水明沟布设位置
(如图)1)
根据本工程特点,土方开挖用履带式挖掘机(斗容量1m3以上)山体分级开挖成山坡,用二台配合接力开挖,开挖前先开挖出一条汽车运土坡道,道路必须符合要求,土方运至场外装卸
挡土墙基坑开挖采用机械开挖,采取沿等高线自上而下、分段、依次进行
南面挡土墙的基坑开挖按各段挡土墙标高不同分七段进行,每段基坑开挖采取沿等高线自上而下开挖,挖深约1
06m,开挖至要求深度
机械开挖至设计基底标高以上预留200mm,再由人工根据预留高差进行加深和平整达到设计基底深度,以防止基
