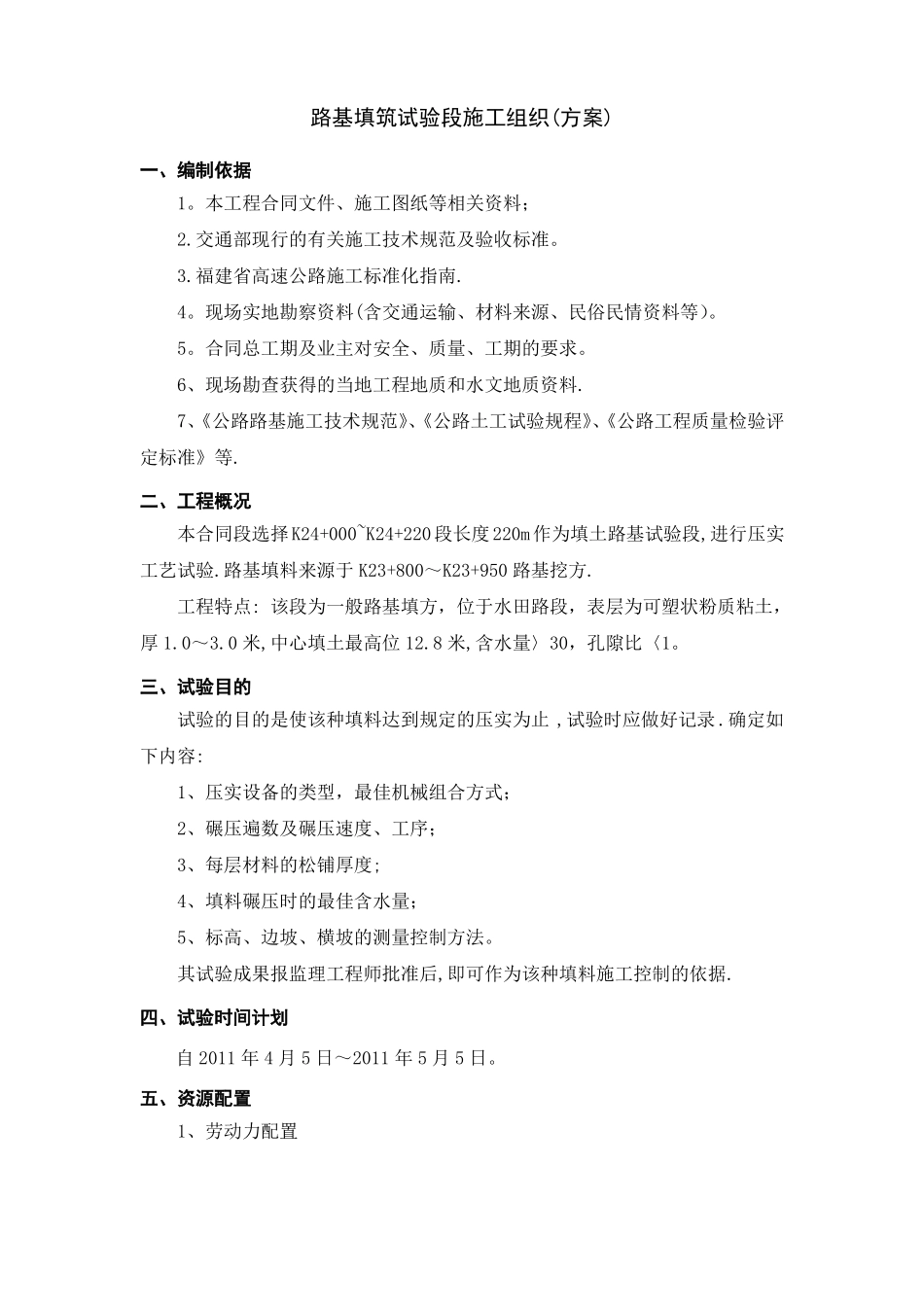

路基填筑试验段施工组织(方案)一、编制依据1
本工程合同文件、施工图纸等相关资料;2
交通部现行的有关施工技术规范及验收标准
福建省高速公路施工标准化指南
现场实地勘察资料(含交通运输、材料来源、民俗民情资料等)
合同总工期及业主对安全、质量、工期的要求
6、现场勘查获得的当地工程地质和水文地质资料
7、《公路路基施工技术规范》、《公路土工试验规程》、《公路工程质量检验评定标准》等
二、工程概况本合同段选择K24+000~K24+220段长度220m作为填土路基试验段,进行压实工艺试验
路基填料来源于K23+800~K23+950路基挖方
工程特点:该段为一般路基填方,位于水田路段,表层为可塑状粉质粘土,厚1
0米,中心填土最高位12
8米,含水量〉30,孔隙比〈1
三、试验目的试验的目的是使该种填料达到规定的压实为止,试验时应做好记录
确定如下内容:1、压实设备的类型,最佳机械组合方式;2、碾压遍数及碾压速度、工序;3、每层材料的松铺厚度;4、填料碾压时的最佳含水量;5、标高、边坡、横坡的测量控制方法
其试验成果报监理工程师批准后,即可作为该种填料施工控制的依据
四、试验时间计划自2011年4月5日~2011年5月5日

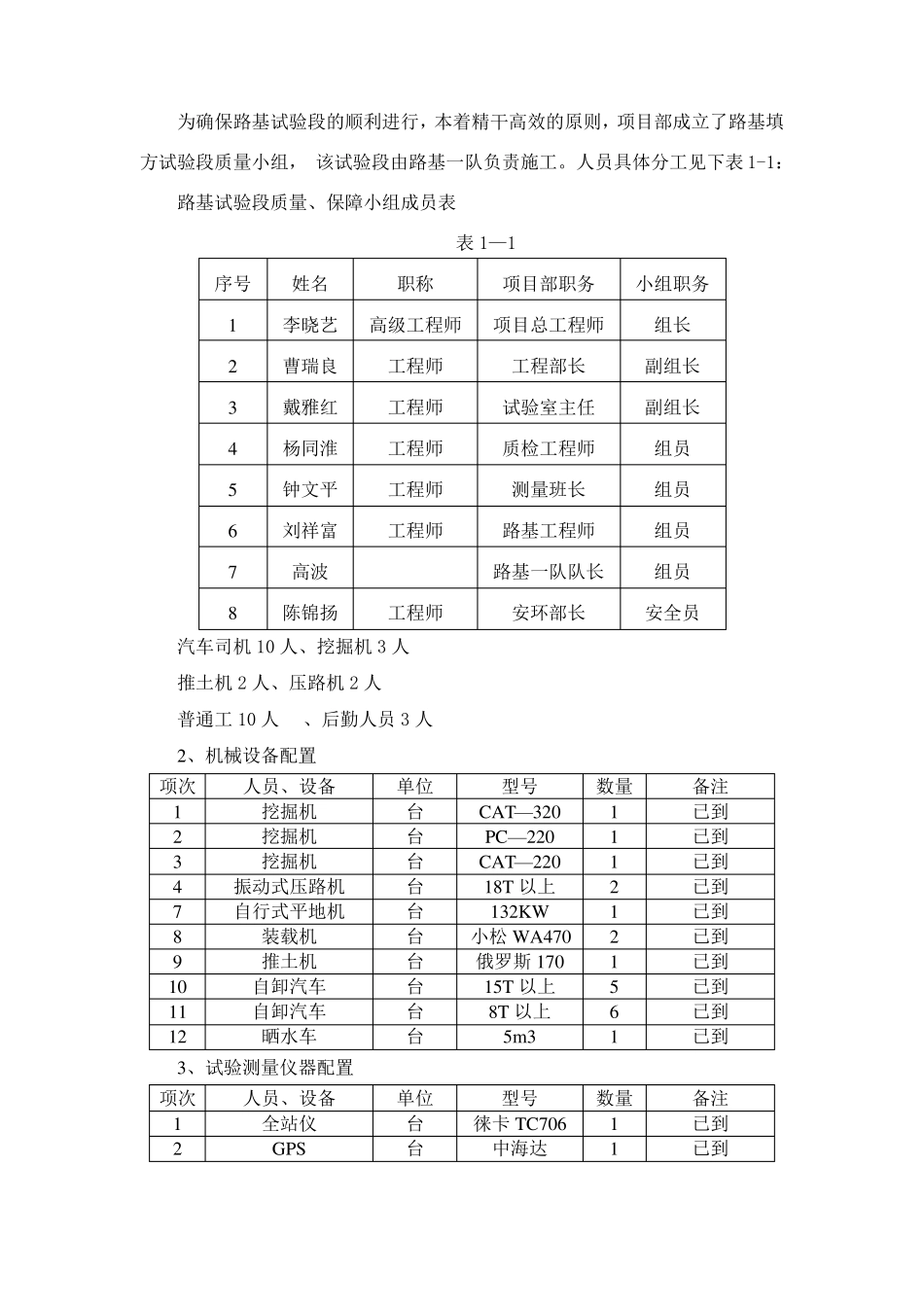

五、资源配置1、劳动力配置为确保路基试验段的顺利进行,本着精干高效的原则,项目部成立了路基填方试验段质量小组,该试验段由路基一队负责施工

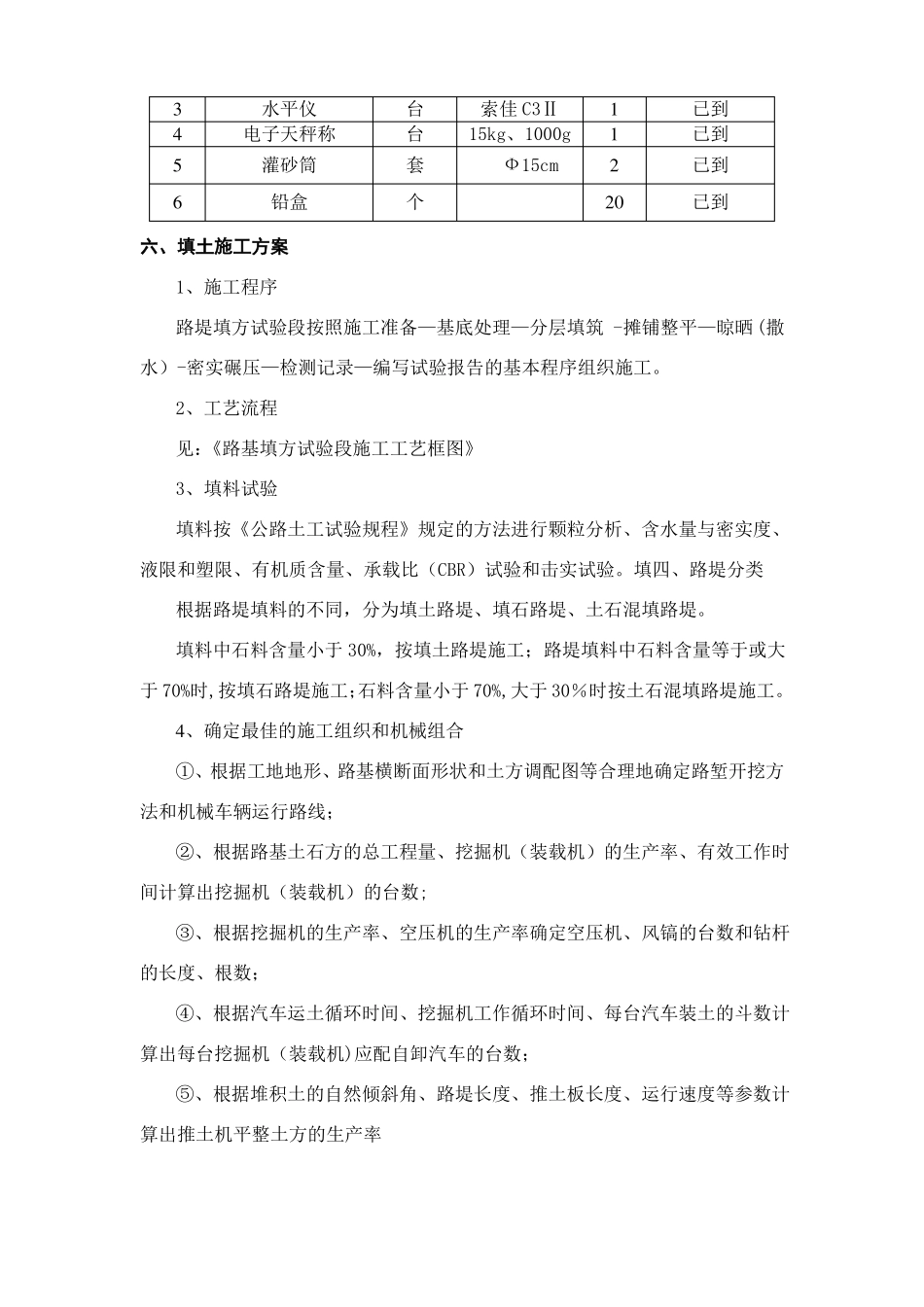

人员具体分工见下表1-1:路基试验段质量、保障小组成员表表1—1序号12345678姓名李晓艺曹瑞良戴雅红杨同淮钟文平刘祥富高波陈锦扬职称高级工程师工程师工程师工程师工程师工程师工程师项目部职务项目总工程师工程部长试验室主任质检工程师测量班长路基工程师路基一队队长安环部长小组职务组长副组长副组长组员组员组员组员安全员汽车司机10人、挖掘机3人推土机2人、压路机2人普通工10人、后勤人员3人2、机械设备
