操场改造工程施工进度计划及各阶段进度和保证措施第一节、总工期及进度计划安排1

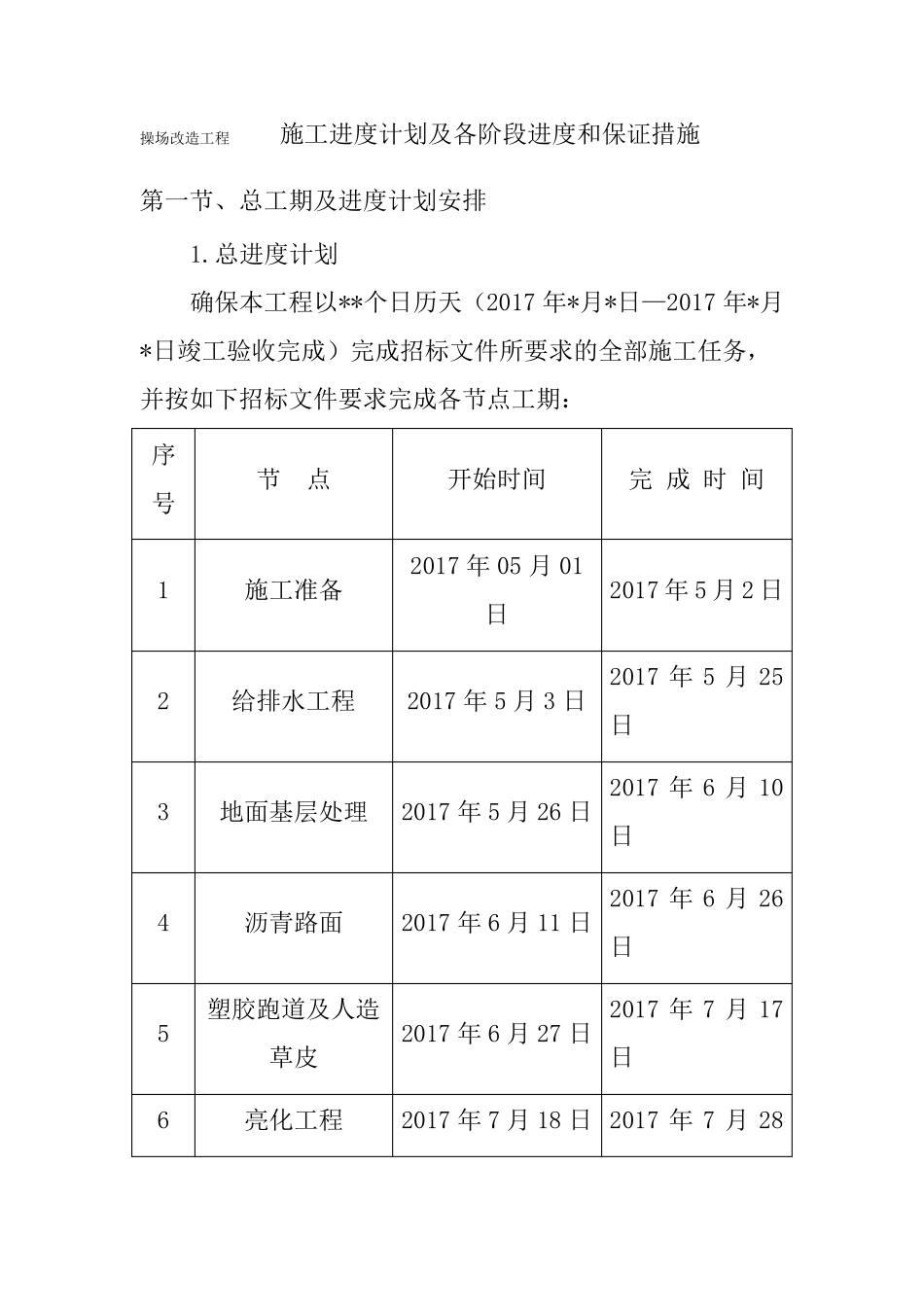

总进度计划确保本工程以**个日历天(2017年*月*日—2017年*月*日竣工验收完成)完成招标文件所要求的全部施工任务,并按如下招标文件要求完成各节点工期:序号1节点开始时间2017年05月01日2017年5月3日完成时间施工准备2017年5月2日2017年5月25日2017年6月10日2017年6月26日2017年7月17日2给排水工程3地面基层处理2017年5月26日4沥青路面塑胶跑道及人造草皮亮化工程2017年6月11日562017年6月27日2017年7月18日2017年7月28日78绿化工程2017年7月29日2017年8月9日2017年8月28日2017年9月25日2017年10月1日其他配套工程2017年8月10日9设备安装收尾验收(设备出场)2017年8月29日132017年9月26日2

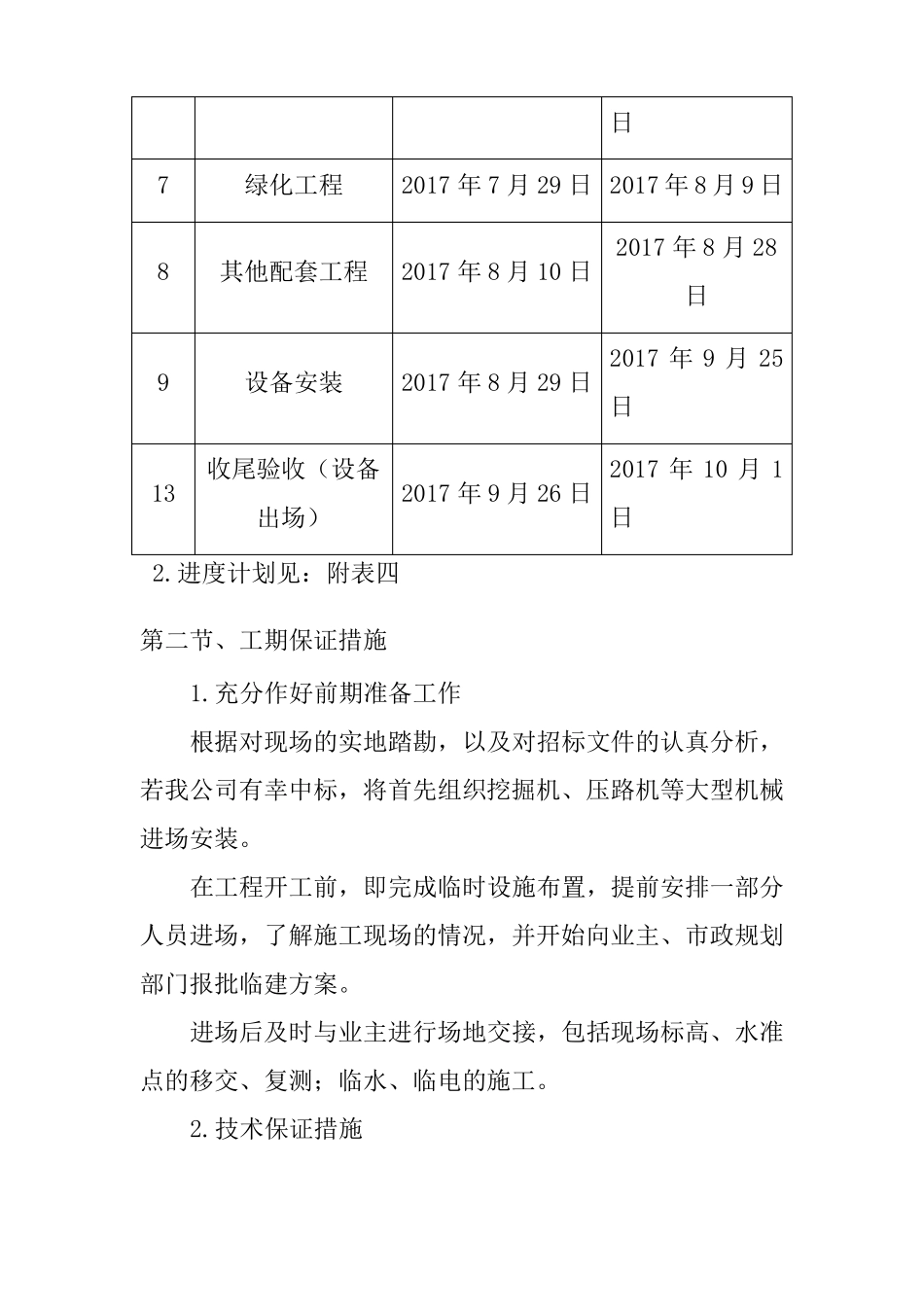

进度计划见:附表四第二节、工期保证措施1
充分作好前期准备工作根据对现场的实地踏勘,以及对招标文件的认真分析,若我公司有幸中标,将首先组织挖掘机、压路机等大型机械进场安装
在工程开工前,即完成临时设施布置,提前安排一部分人员进场,了解施工现场的情况,并开始向业主、市政规划部门报批临建方案
进场后及时与业主进行场地交接,包括现场标高、水准点的移交、复测;临水、临电的施工

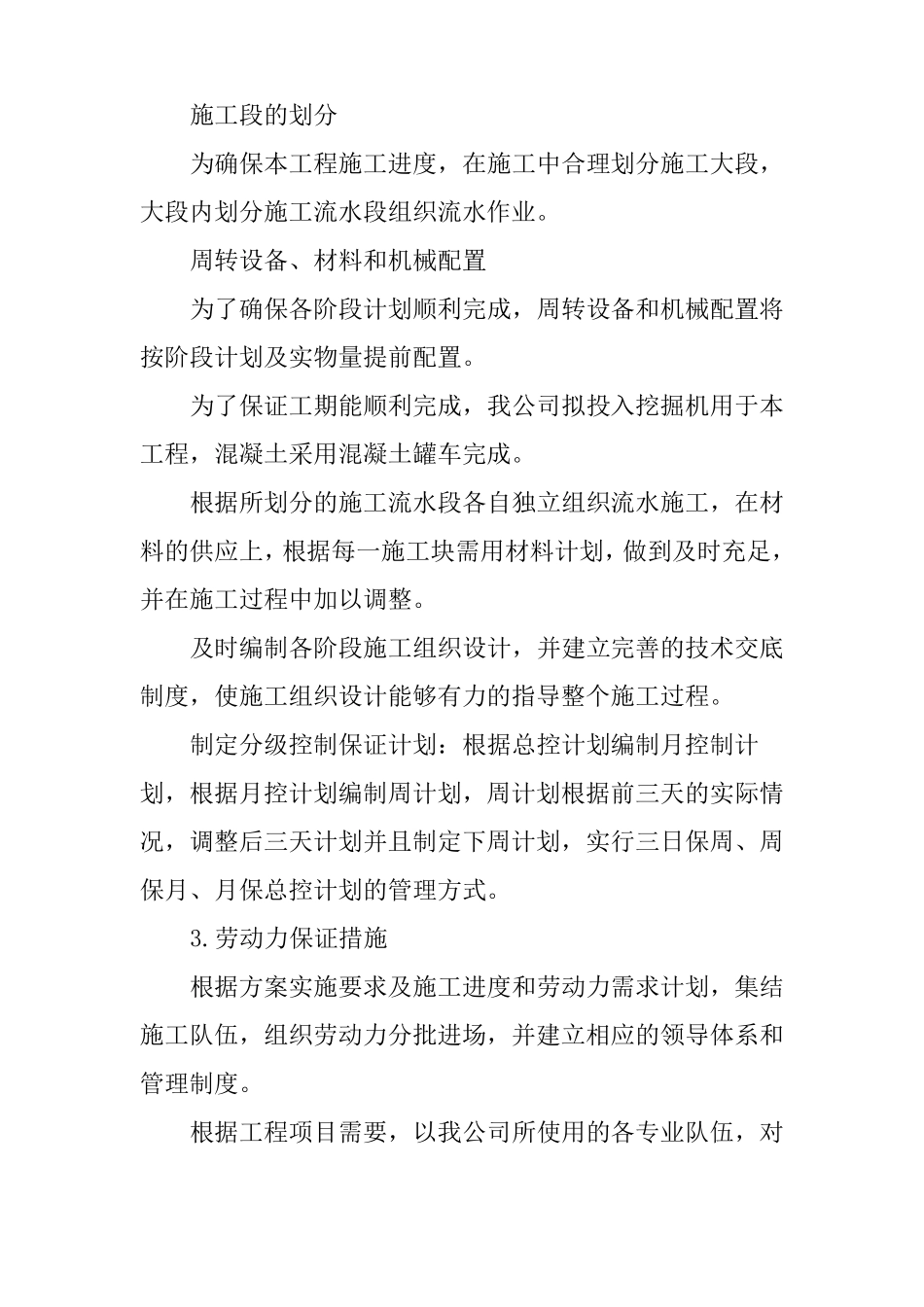

技术保证措施施工段的划分为确保本工程施工进度,在施工中合理划分施工大段,大段内划分施工流水段组织流水作业
周转设备、材料和机械配置为了确保各阶段计划顺利完成,周转设备和机械配置将按阶段计划及实物量提前配置
为了保证工期能顺利完成,我公司拟投入挖掘机用于本工程,混凝土采用混凝土罐车完成
根据所划分的施工流水段各自独立组织流水施工,在材料的供应上,根据每一施工块需用材料计划,做到及时充足,并在施工过程中加以调整
及时编制各阶段施工
