安全技术/矿山安全电焊作业安全措施一、施工概述根据工作安排,机运队在主井口,需使用电焊机焊接罐道梁,必须现场施工
为了确保作业安全、顺利的进行,特制订以下安全技术措施,所有施工人员必须按照本措施施工
二、作业环境及施工时间1、作业地点位于平地主井口,该处全负压通风,属进风巷,巷道采用锚网喷浆支护,符合煤矿安全规程电焊作业环境的要求
2、施工时间:2012年月日(时分至时分)
至2012年月日(时分至时分)三、施工前准备(一)地面准备检查电焊设备

施工人员向机运队申请领取电焊设备,电焊设备使用前必须进行仔细检查:电焊机必须完好,外观无变形,部件不缺失,螺栓紧固;电流调节装置灵活可靠、调节准确;电焊机电源缆线及焊把线其外皮必须完好无受伤、无破损,且绝缘电阻不小于10M;电焊机把线及焊钳应保证连接可靠,并保证焊把绝缘部分对焊把芯线绝缘电阻不小于0
5M;达不到上述要求不得使用
(二)施工人员准备1、施工人员要求
经过培训考试合格并持证上岗,备齐防护用品;施工人员必须携带防护眼睛或面罩、脚罩、电焊手套和灭火器材、矿灯、保险绳、安全带等防护用平
(三)施工准备1、现场情况检查
作业准备前由现场负责人对施工地点进行详细检查,防止脱落伤人
2、清理施工现场
将工作地点及附近10米范围内的易燃物品清理干净;将作业现场杂物清理干净,以防人工搬运材料时被绊倒,同时要小心地滑
3、电焊机放置
电焊机平稳放置在作业地点5m以外支护完好无淋水的地方,并可靠固定,防止滑动
4、备好水源及消防器材
工作地点应配备不少于0
的消防沙或合格的干粉灭火器2台,工作人员必须了解灭火器使用方法;施工地点配有供水管路,水压不小于2MPa,水量充足,并通过KJR-25高压软管引到作业地点,设专人负责喷水

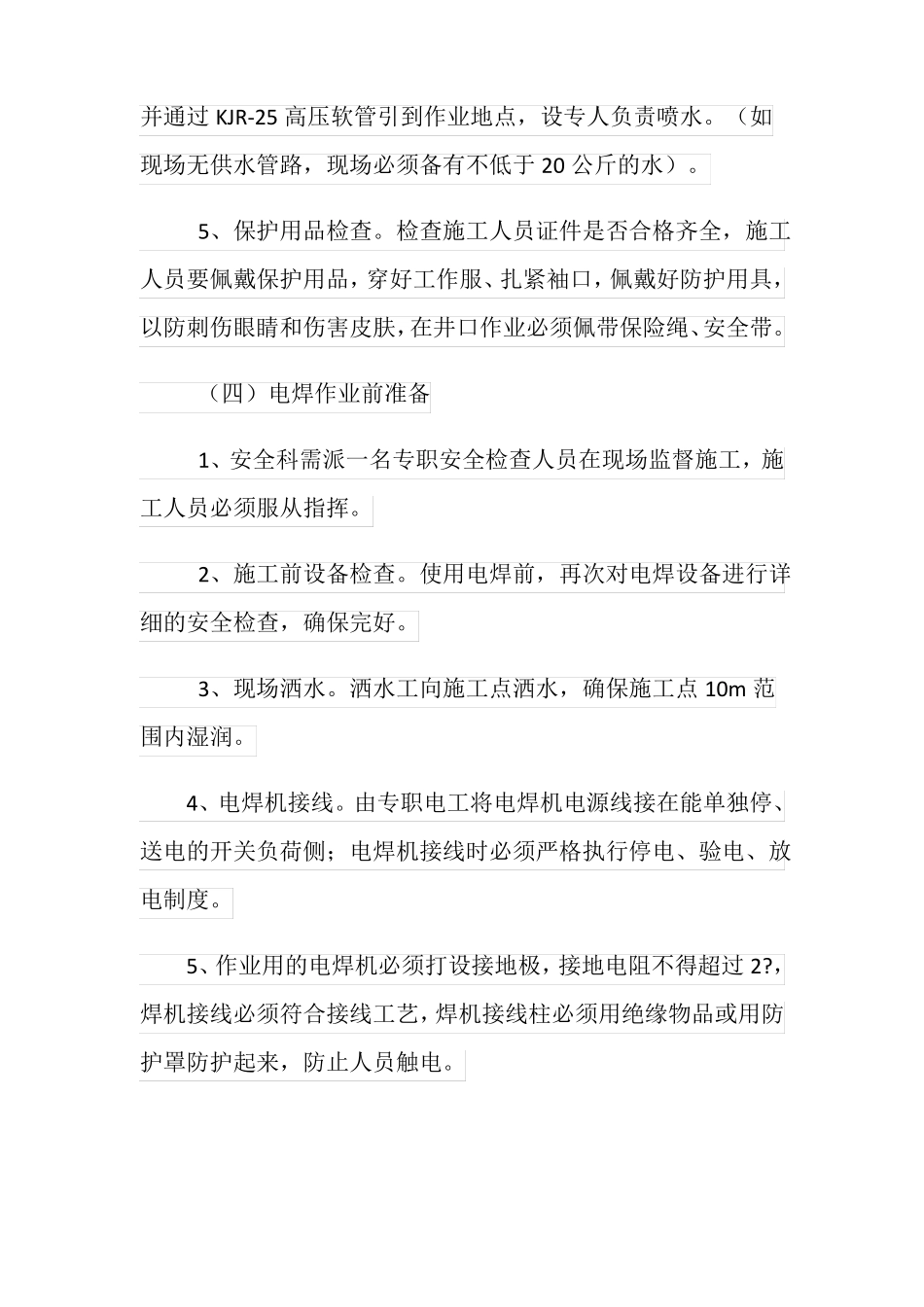

(如现场无供水管路,现场必须备有不低于20公斤的水)
5、保护用品检查
检查施工人员证件是否合格齐全,施工人
