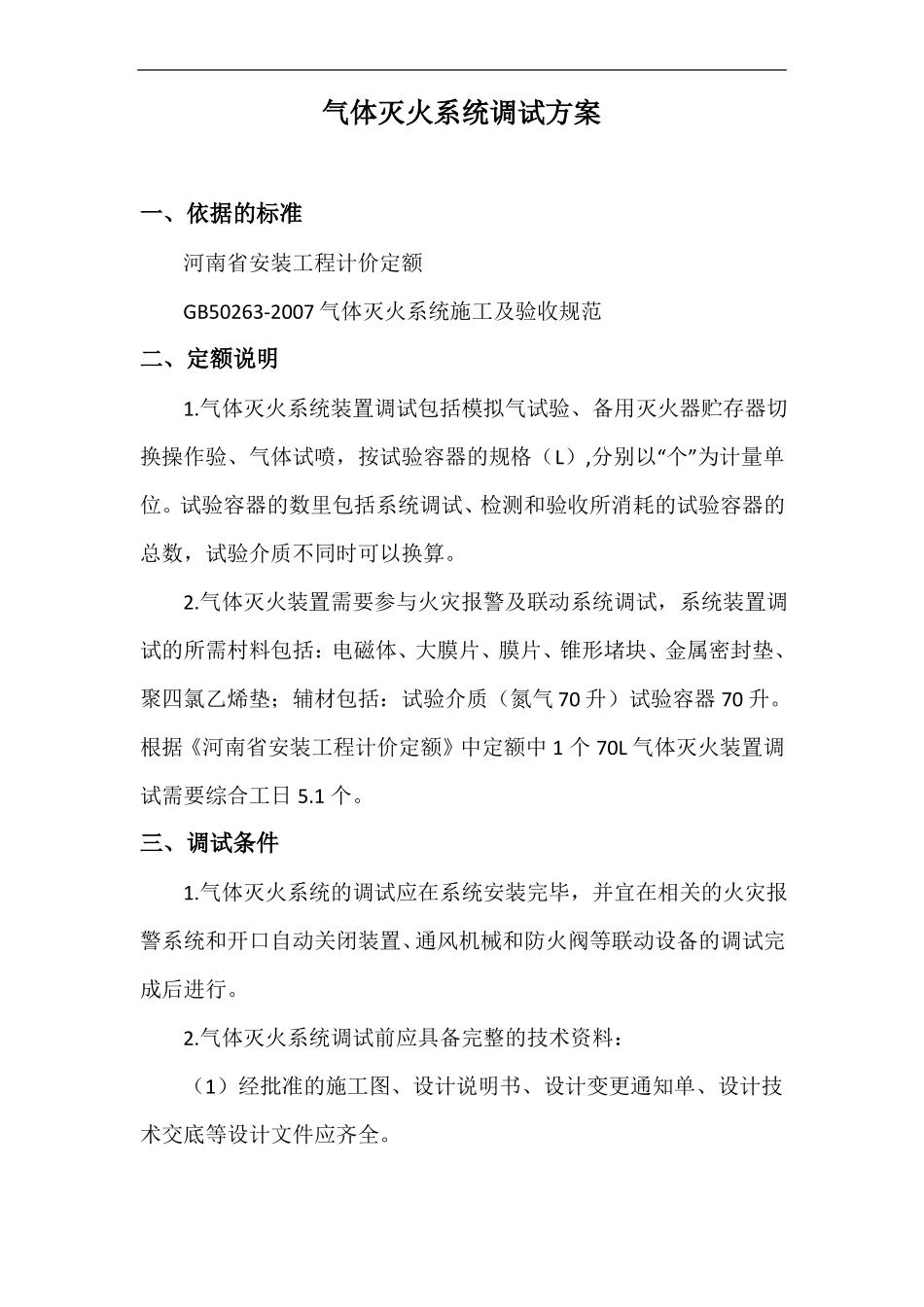

气体灭火系统调试方案一、依据的标准河南省安装工程计价定额GB50263-2007气体灭火系统施工及验收规范二、定额说明1
气体灭火系统装置调试包括模拟气试验、备用灭火器贮存器切换操作验、气体试喷,按试验容器的规格(L),分别以“个”为计量单位
试验容器的数里包括系统调试、检测和验收所消耗的试验容器的总数,试验介质不同时可以换算
气体灭火装置需要参与火灾报警及联动系统调试,系统装置调试的所需村料包括:电磁体、大膜片、膜片、锥形堵块、金属密封垫、聚四氯乙烯垫;辅材包括:试验介质(氮气70升)试验容器70升
根据《河南省安装工程计价定额》中定额中1个70L气体灭火装置调试需要综合工日5
三、调试条件1
气体灭火系统的调试应在系统安装完毕,并宜在相关的火灾报警系统和开口自动关闭装置、通风机械和防火阀等联动设备的调试完成后进行
气体灭火系统调试前应具备完整的技术资料:(1)经批准的施工图、设计说明书、设计变更通知单、设计技术交底等设计文件应齐全

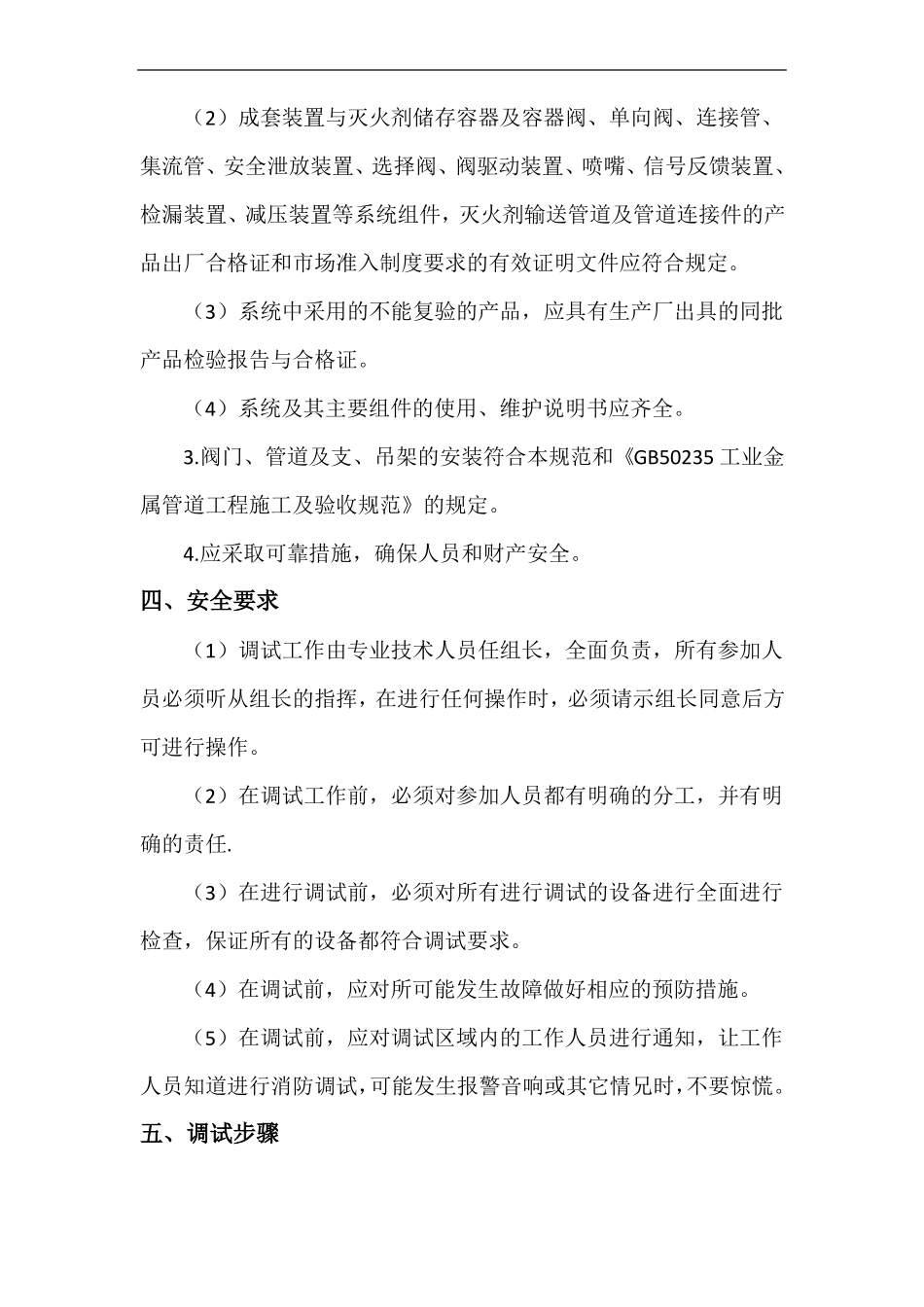

(2)成套装置与灭火剂储存容器及容器阀、单向阀、连接管、集流管、安全泄放装置、选择阀、阀驱动装置、喷嘴、信号反馈装置、检漏装置、减压装置等系统组件,灭火剂输送管道及管道连接件的产品出厂合格证和市场准入制度要求的有效证明文件应符合规定
(3)系统中采用的不能复验的产品,应具有生产厂出具的同批产品检验报告与合格证
(4)系统及其主要组件的使用、维护说明书应齐全
阀门、管道及支、吊架的安装符合本规范和《GB50235工业金属管道工程施工及验收规范》的规定
应采取可靠措施,确保人员和财产安全
四、安全要求(1)调试工作由专业技术人员任组长,全面负责,所有参加人员必须听从组长的指挥,在进行任何操作时,必须请示组长同意后方可进行操作
(2)在调试工作前,必须对参加人员都有明确的分工,并有明确的责任
(3)在进行调试前,必须对所有进行
