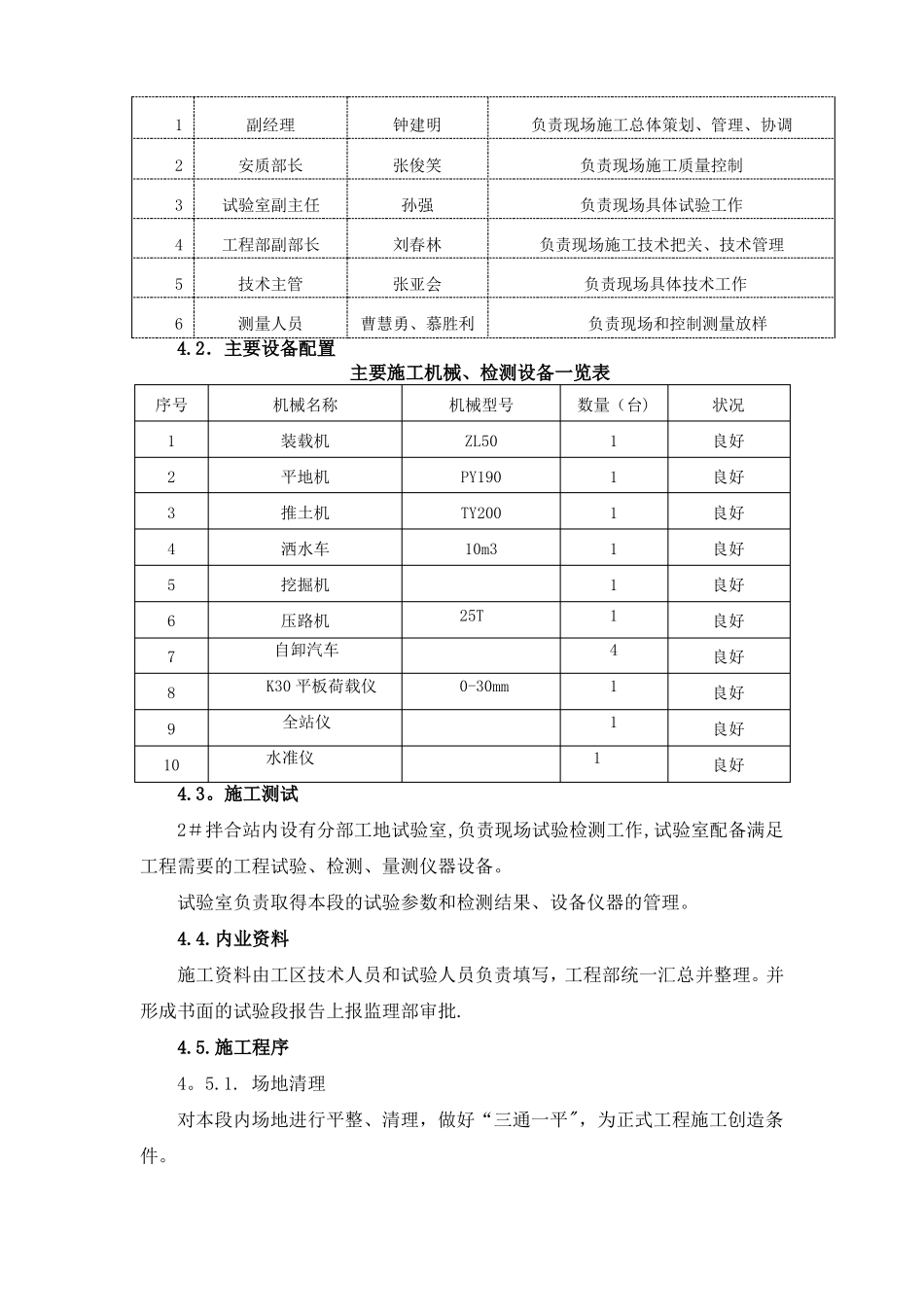

新建铁路山西中南部铁路通道洪洞北至汤阴南段路基试验段施工技术交底编制:复核:审核:日期:中铁一局山西中南部铁路通道ZNTJ-11标项目部五分部路基试验段施工技术交底1、适用范围D4K455+610~D4K455+723
77路基试验段2、设计指标:路基沉降指标工后沉降20cm,过渡段工后沉降10cm,沉降时速50mm/年
基床厚度250cm,基床表层60cm,基床底层190cm
双线路堤宽度为12
1m,双线路堑宽度为11
7m,路基两侧设置电缆槽;路堤填筑边坡为1:1
5,填高大于8m时,设置平台,下部路基填筑边坡为1:1
路堑开挖边坡除一级支挡以外,边坡均为1:1
25,路堑挡墙为1:0
3、压实标准:路基压实标准部位检测项目地基系数K30孔隙率n地基系数K30孔隙率n压实系数K基床以下地基系数K30孔隙率n1000
980压实标准细粒土10080砂类土砾石土150281203111032碎石类150281303112032150130块石类基床表层基床底层注:原地面碾压标准:压实系数不低于0
9或地基系数K30≥80MPa/m

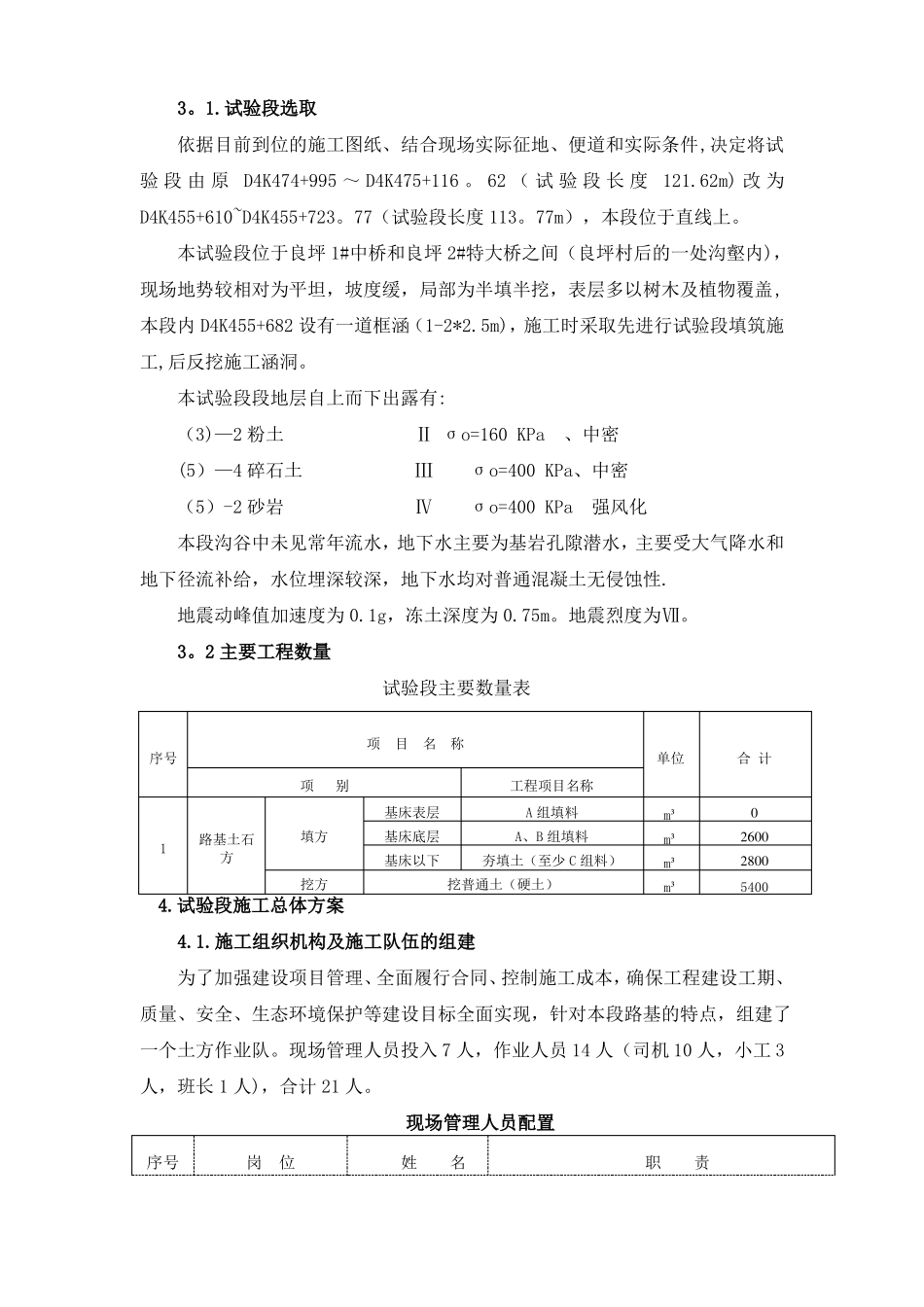

试验段概况及主要工程数量3
试验段选取依据目前到位的施工图纸、结合现场实际征地、便道和实际条件,决定将试验段由原D4K474+995~D4K475+116
62(试验段长度121
62m)改为D4K455+610~D4K455+723
77(试验段长度113
77m),本段位于直线上
本试验段位于良坪1#中桥和良坪2#特大桥之间(良坪村后的一处沟壑内),现场地势较相对为平坦,坡度缓,局部为半填半挖,表层多以树木及植物覆盖,本段内D4K455+682设有一道框涵(1-2*2
5m),施工时采取先进行试验段填筑施工,后反挖施工涵洞
本试验段段地层自上而下出露有:(3)—2粉土Ⅱσo=160KPa、中密(5)—4碎石土Ⅲσo=40
