隧道工程锚杆施工工艺一锚杆设计依据设计文件,本线隧道边墙采用φ22砂浆锚杆、拱部采用φ22药包锚杆(黄土隧道)和中空注浆锚杆(岩石隧道),锚杆均设置垫板
锚杆呈梅花型布置,长度及间距依据围岩级别进行确定
二锚杆施工工艺砂浆锚杆施工工艺流程见图1,药包锚杆施工工艺流程见图2,中空注浆锚杆施工工艺流程见图3
1锚杆施工前的准备⑴检查锚杆类型,规格,质量及其性能是否与设计相符
⑵根据锚杆类型,规格及围岩情况准备钻孔机具
2锚杆钻孔石质隧道锚杆采用风动凿岩机成孔,黄土隧道采用ZM-12T型煤电钻钻成孔
煤电钻施工既可解决土质隧道遇水软化围岩的问题,又可解决在土质隧道施工中采用常规的冲击钻不易排碴、成孔困难的难题,可以提高在黄土隧道的成孔速度和安全性
锚杆钻孔利用开挖台阶搭设简易台架施钻,按照设计间距布孔;钻孔方向尽可能垂直结构面或初喷砼表面;锚杆孔比杆径大15㎜,深度误差不得大于±50mm;成孔后采用高压风清孔

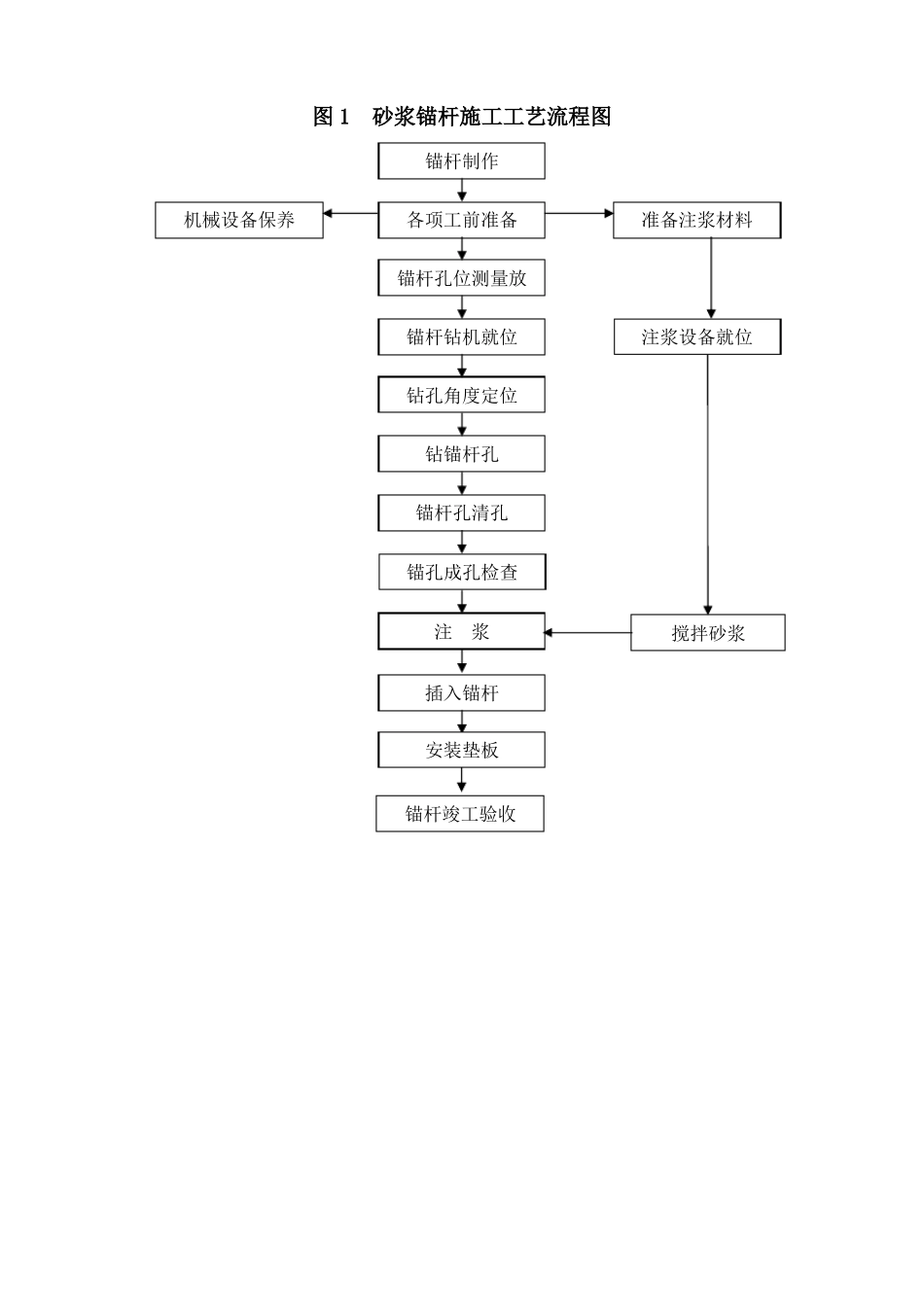

图1砂浆锚杆施工工艺流程图机械设备保养锚杆制作各项工前准备锚杆孔位测量放锚杆钻机就位钻孔角度定位钻锚杆孔锚杆孔清孔锚孔成孔检查注浆插入锚杆安装垫板锚杆竣工验收搅拌砂浆注浆设备就位准备注浆材料图2药包锚杆施工工艺框图施工准备NY检Y查锚杆加工N钻孔电钻检查清孔高压风送锚固卷推进锚杆、搅拌锚固风动搅拌机锚固剂达到强度,安装垫板结束图3中空注浆锚杆施工工艺流程图机械设备保养锚杆制作各项工前准备锚杆孔位测量放样锚杆钻机就位钻孔角度定位钻锚杆孔锚杆孔清孔锚孔成孔检查插入锚杆注浆安装垫板锚杆竣工验收搅拌砂浆注浆设备就位准备注浆材料3砂浆锚杆注浆及安装锚杆注浆安装前须先做好材料、机具、脚手平台和场地准备工作,注浆材料使用硅酸盐或普通硅酸盐32
5水泥,粒径小于2
5mm的砂子,并须过筛,胶骨比1:0
5~1:1,水灰比0
45,砂浆标号不小于M20
砂浆锚杆作业程序是:先注浆,
