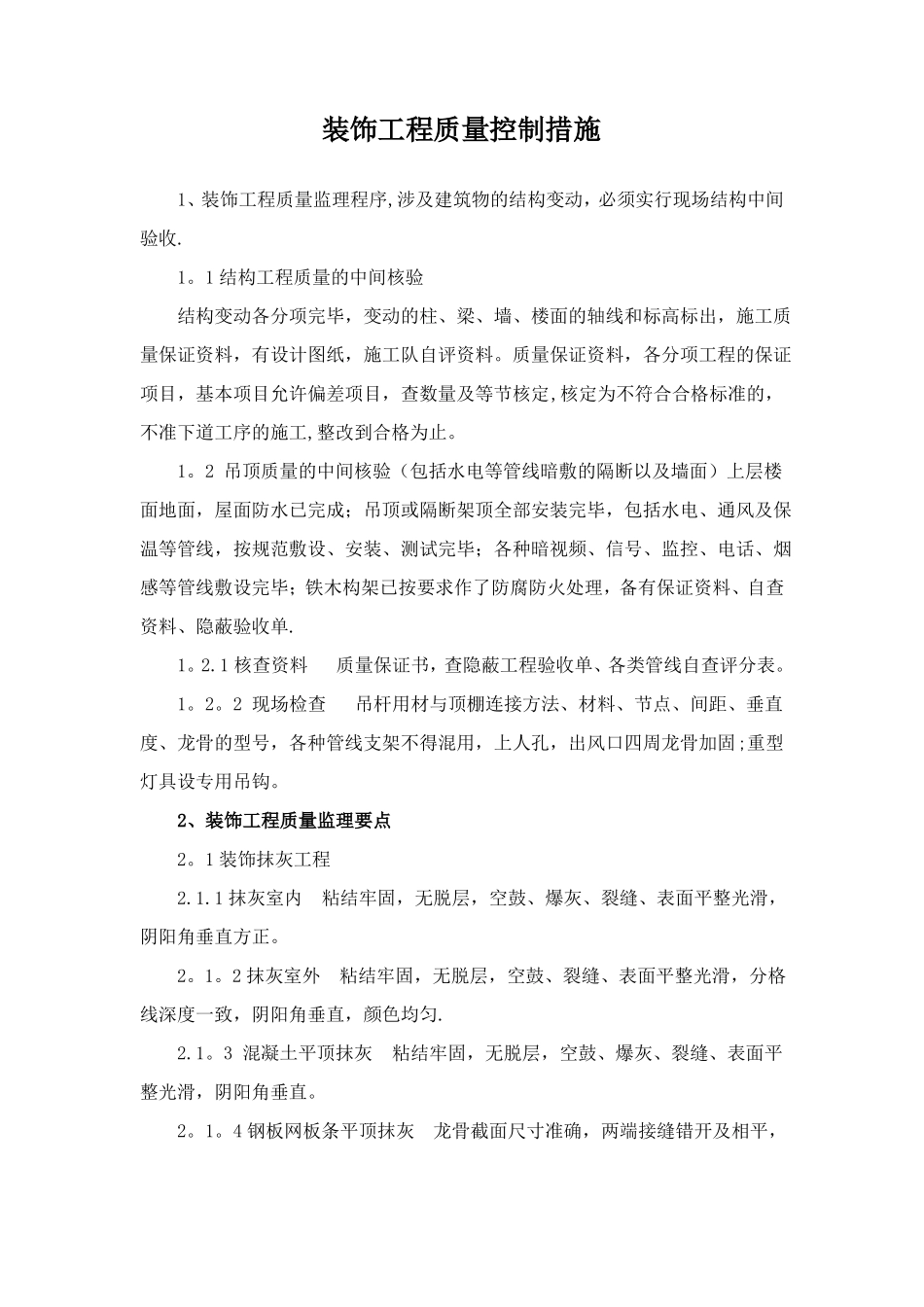

装饰工程质量控制措施1、装饰工程质量监理程序,涉及建筑物的结构变动,必须实行现场结构中间验收
1结构工程质量的中间核验结构变动各分项完毕,变动的柱、梁、墙、楼面的轴线和标高标出,施工质量保证资料,有设计图纸,施工队自评资料
质量保证资料,各分项工程的保证项目,基本项目允许偏差项目,查数量及等节核定,核定为不符合合格标准的,不准下道工序的施工,整改到合格为止
2吊顶质量的中间核验(包括水电等管线暗敷的隔断以及墙面)上层楼面地面,屋面防水已完成;吊顶或隔断架顶全部安装完毕,包括水电、通风及保温等管线,按规范敷设、安装、测试完毕;各种暗视频、信号、监控、电话、烟感等管线敷设完毕;铁木构架已按要求作了防腐防火处理,备有保证资料、自查资料、隐蔽验收单
1核查资料质量保证书,查隐蔽工程验收单、各类管线自查评分表
2现场检查吊杆用材与顶棚连接方法、材料、节点、间距、垂直度、龙骨的型号,各种管线支架不得混用,上人孔,出风口四周龙骨加固;重型灯具设专用吊钩
2、装饰工程质量监理要点2
1装饰抹灰工程2
1抹灰室内粘结牢固,无脱层,空鼓、爆灰、裂缝、表面平整光滑,阴阳角垂直方正
2抹灰室外粘结牢固,无脱层,空鼓、裂缝、表面平整光滑,分格线深度一致,阴阳角垂直,颜色均匀
3混凝土平顶抹灰粘结牢固,无脱层,空鼓、爆灰、裂缝、表面平整光滑,阴阳角垂直
4钢板网板条平顶抹灰龙骨截面尺寸准确,两端接缝错开及相平,板网须绷紧,不变形,粘结牢固,无脱层,空鼓、裂缝、表面平整光滑,阴阳角垂直
5水刷石抹灰石层分遍拍平压实,石子均匀、密实(无空隙及松动浮石),分格线横平竖直,深度一致,自上而下洗刷,防止污墙面
6水磨石抹灰分格条无变形,石子均匀,配料正确,分遍拍平滚压;开磨前应经试磨,分遍磨光不少于3次,草酸清洗,晾干后打腊
