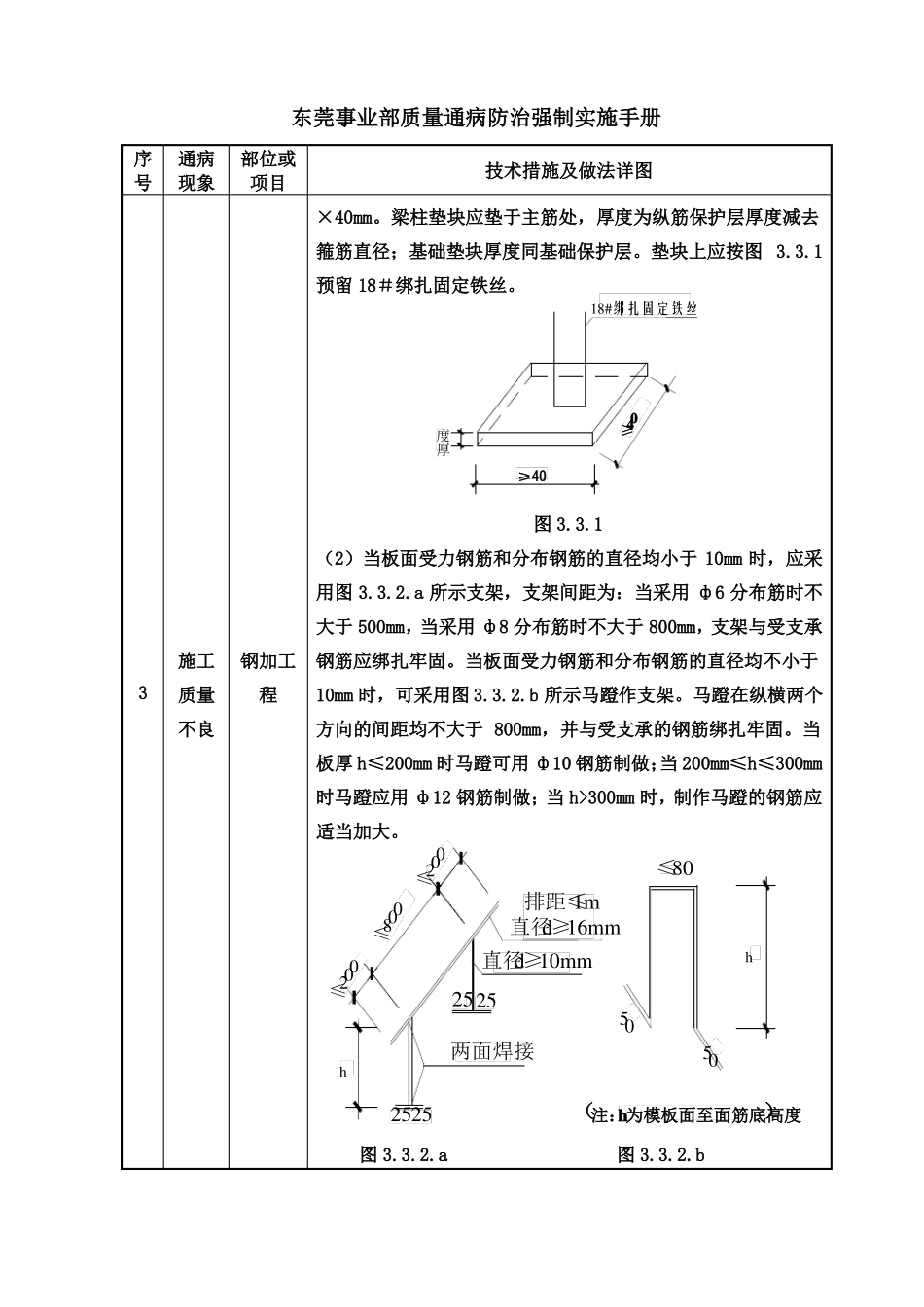

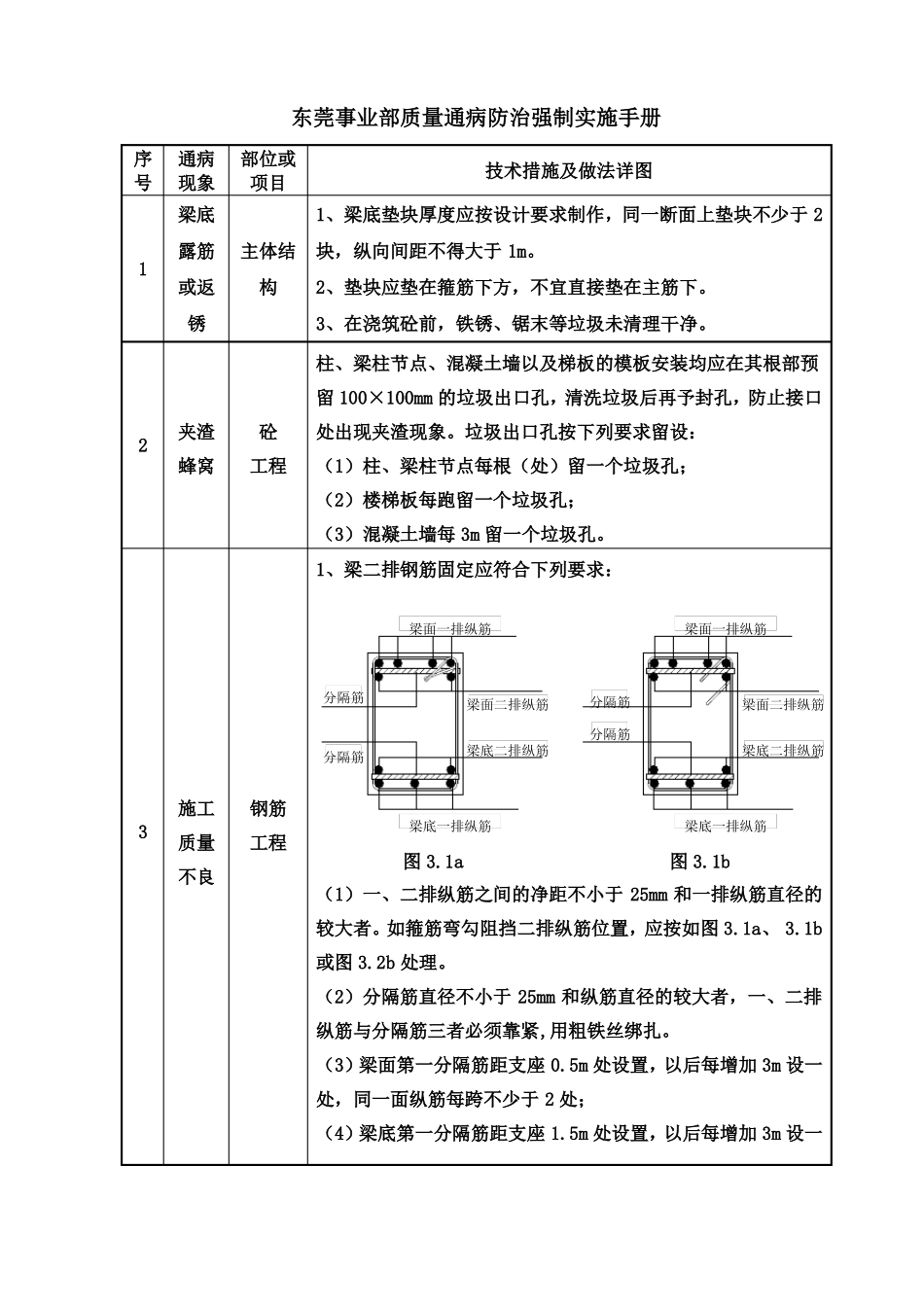

东莞事业部质量通病防治强制实施手册序通病部位或号现象项目梁底1露筋或返锈主体结构技术措施及做法详图1、梁底垫块厚度应按设计要求制作,同一断面上垫块不少于2块,纵向间距不得大于1m
2、垫块应垫在箍筋下方,不宜直接垫在主筋下
3、在浇筑砼前,铁锈、锯末等垃圾未清理干净
柱、梁柱节点、混凝土墙以及梯板的模板安装均应在其根部预留100×100mm的垃圾出口孔,清洗垃圾后再予封孔,防止接口2夹渣蜂窝砼工程处出现夹渣现象
垃圾出口孔按下列要求留设:(1)柱、梁柱节点每根(处)留一个垃圾孔;(2)楼梯板每跑留一个垃圾孔;(3)混凝土墙每3m留一个垃圾孔

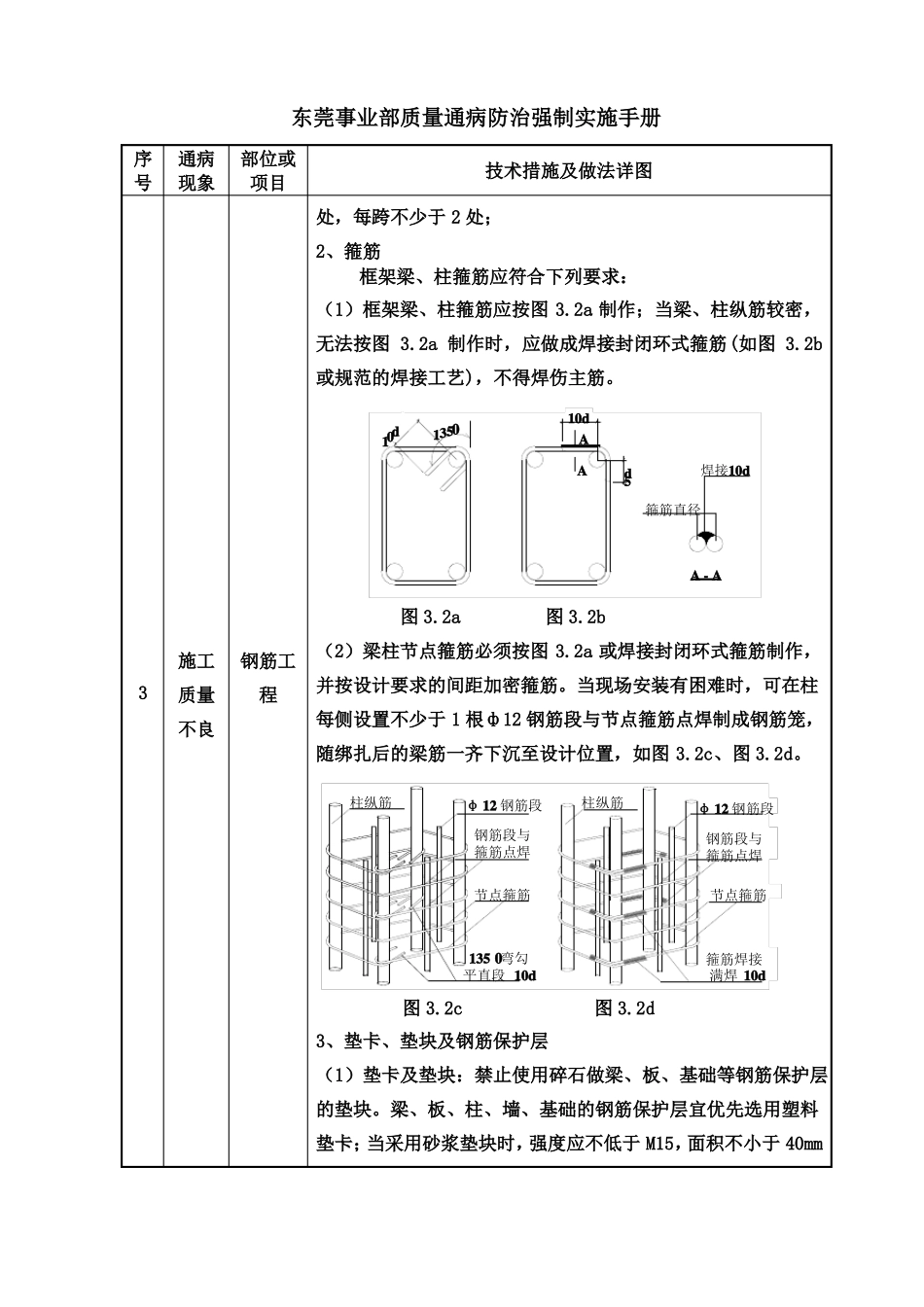

3施工质量不良钢筋工程1、梁二排钢筋固定应符合下列要求:分隔筋分隔筋梁面一排纵筋梁面一排纵筋梁面二排纵筋梁底二排纵筋分隔筋分隔筋梁面二排纵筋梁底二排纵筋梁底一排纵筋梁底一排纵筋图3
1b(1)一、二排纵筋之间的净距不小于25mm和一排纵筋直径的较大者
如箍筋弯勾阻挡二排纵筋位置,应按如图3
(2)分隔筋直径不小于25mm和纵筋直径的较大者,一、二排纵筋与分隔筋三者必须靠紧,用粗铁丝绑扎
(3)梁面第一分隔筋距支座0
5m处设置,以后每增加3m设一处,同一面纵筋每跨不少于2处;(4)梁底第一分隔筋距支座1
5m处设置,以后每增加3m设一东莞事业部质量通病防治强制实施手册序号3通病部位或现象项目技术措施及做法详图处,每跨不少于2处;2、箍筋框架梁、柱箍筋应符合下列要求:(1)框架梁、柱箍筋应按图3
2a制作;当梁、柱纵筋较密,无法按图3
2a制作时,应做成焊接封闭环式箍筋(如图3
2b或规范的焊接工艺),不得焊伤主筋
10d135010dA5dA焊接10d箍筋直径A-A图3
2b(2)梁柱节点箍筋必须按图3
2a或焊接封闭环式箍筋制作,并按设计要求的间距加密箍筋
当现场安装有困难时,可在柱
