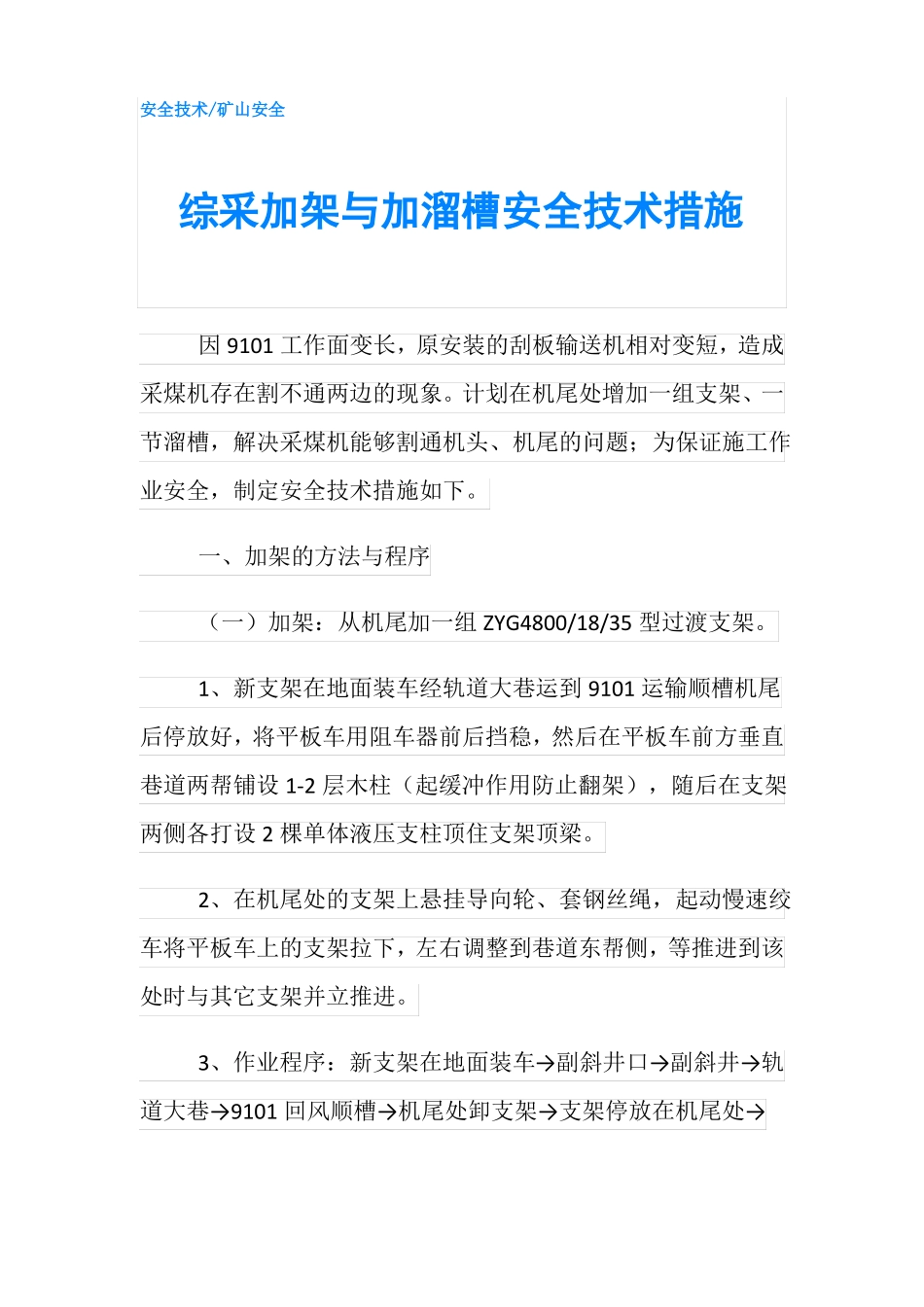

安全技术/矿山安全综采加架与加溜槽安全技术措施因9101工作面变长,原安装的刮板输送机相对变短,造成采煤机存在割不通两边的现象
计划在机尾处增加一组支架、一节溜槽,解决采煤机能够割通机头、机尾的问题;为保证施工作业安全,制定安全技术措施如下
一、加架的方法与程序(一)加架:从机尾加一组ZYG4800/18/35型过渡支架
1、新支架在地面装车经轨道大巷运到9101运输顺槽机尾后停放好,将平板车用阻车器前后挡稳,然后在平板车前方垂直巷道两帮铺设1-2层木柱(起缓冲作用防止翻架),随后在支架两侧各打设2棵单体液压支柱顶住支架顶梁
2、在机尾处的支架上悬挂导向轮、套钢丝绳,起动慢速绞车将平板车上的支架拉下,左右调整到巷道东帮侧,等推进到该处时与其它支架并立推进

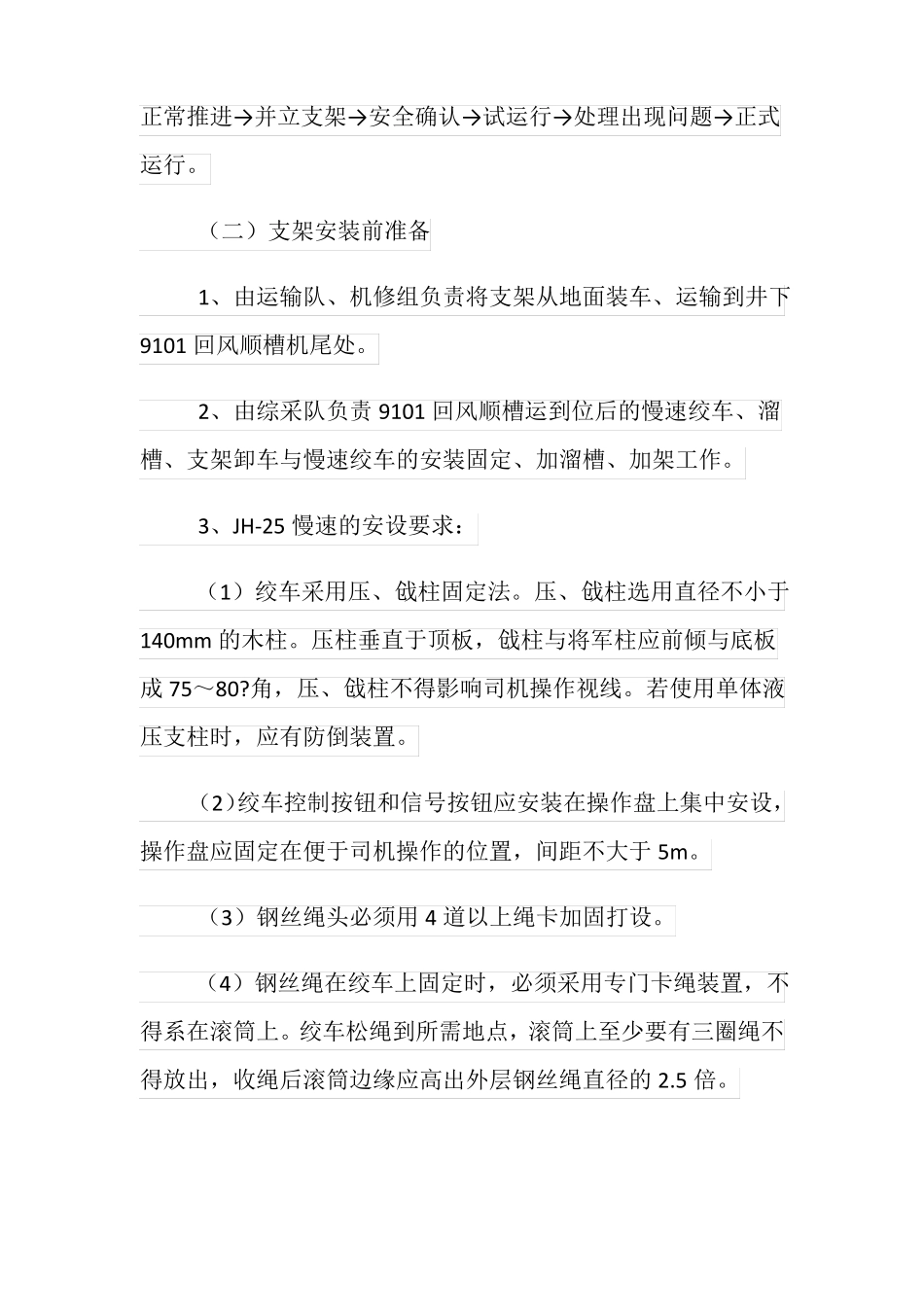

3、作业程序:新支架在地面装车→副斜井口→副斜井→轨道大巷→9101回风顺槽→机尾处卸支架→支架停放在机尾处→正常推进→并立支架→安全确认→试运行→处理出现问题→正式运行
(二)支架安装前准备1、由运输队、机修组负责将支架从地面装车、运输到井下9101回风顺槽机尾处
2、由综采队负责9101回风顺槽运到位后的慢速绞车、溜槽、支架卸车与慢速绞车的安装固定、加溜槽、加架工作
3、JH-25慢速的安设要求:(1)绞车采用压、戗柱固定法
压、戗柱选用直径不小于140mm的木柱
压柱垂直于顶板,戗柱与将军柱应前倾与底板成75~80
角,压、戗柱不得影响司机操作视线
若使用单体液压支柱时,应有防倒装置
(2)绞车控制按钮和信号按钮应安装在操作盘上集中安设,操作盘应固定在便于司机操作的位置,间距不大于5m
(3)钢丝绳头必须用4道以上绳卡加固打设
(4)钢丝绳在绞车上固定时,必须采用专门卡绳装置,不得系在滚筒上
绞车松绳到所需地点,滚筒上至少要有三圈绳不得放出,收绳后滚筒边缘应高出外层钢丝绳直径的2

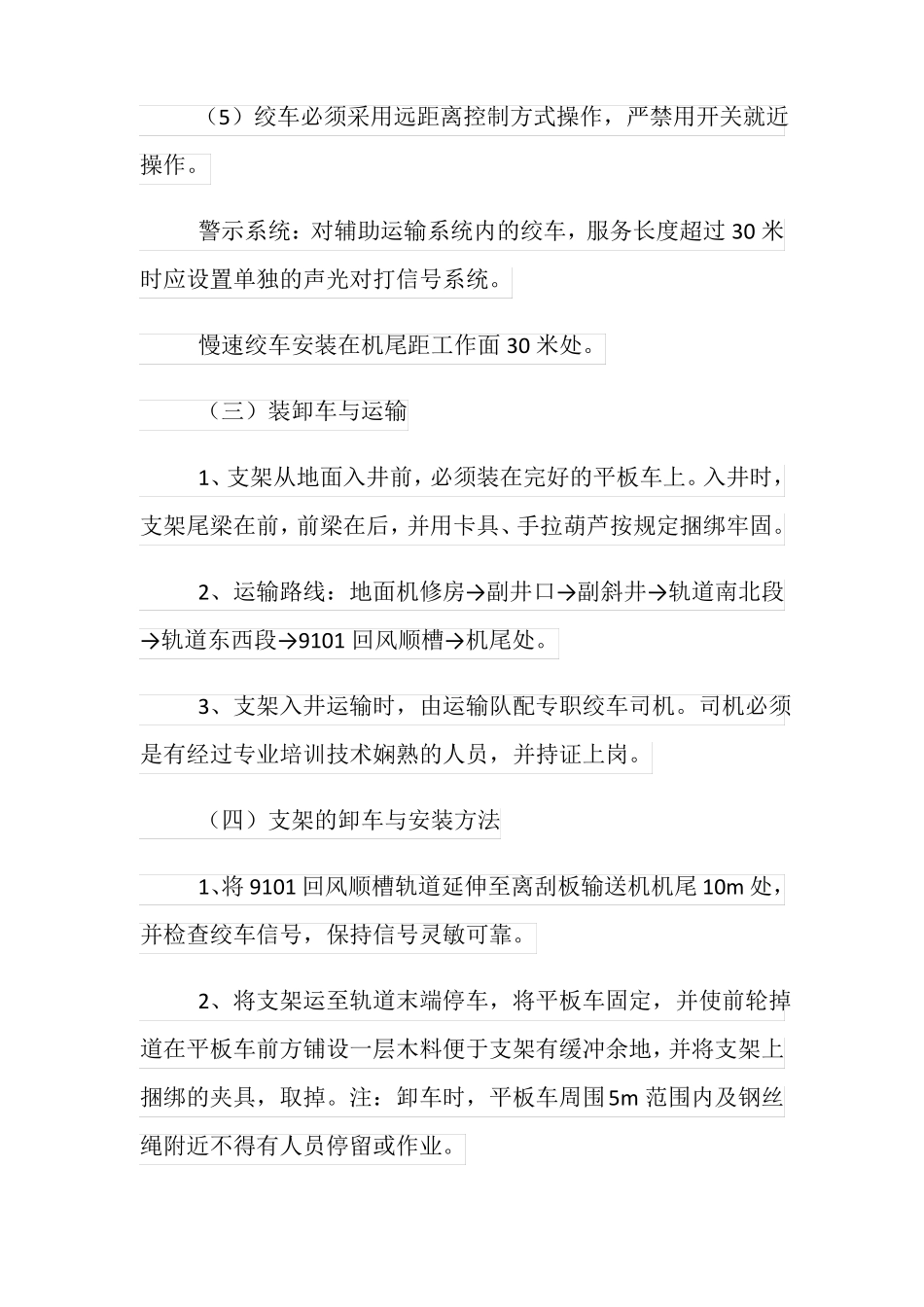

(5)绞车必须采用远距离控制方
