依托科技坚持标准严格管理持续改进保护环境关爱生命诚信经营奉献精品1工程概况1

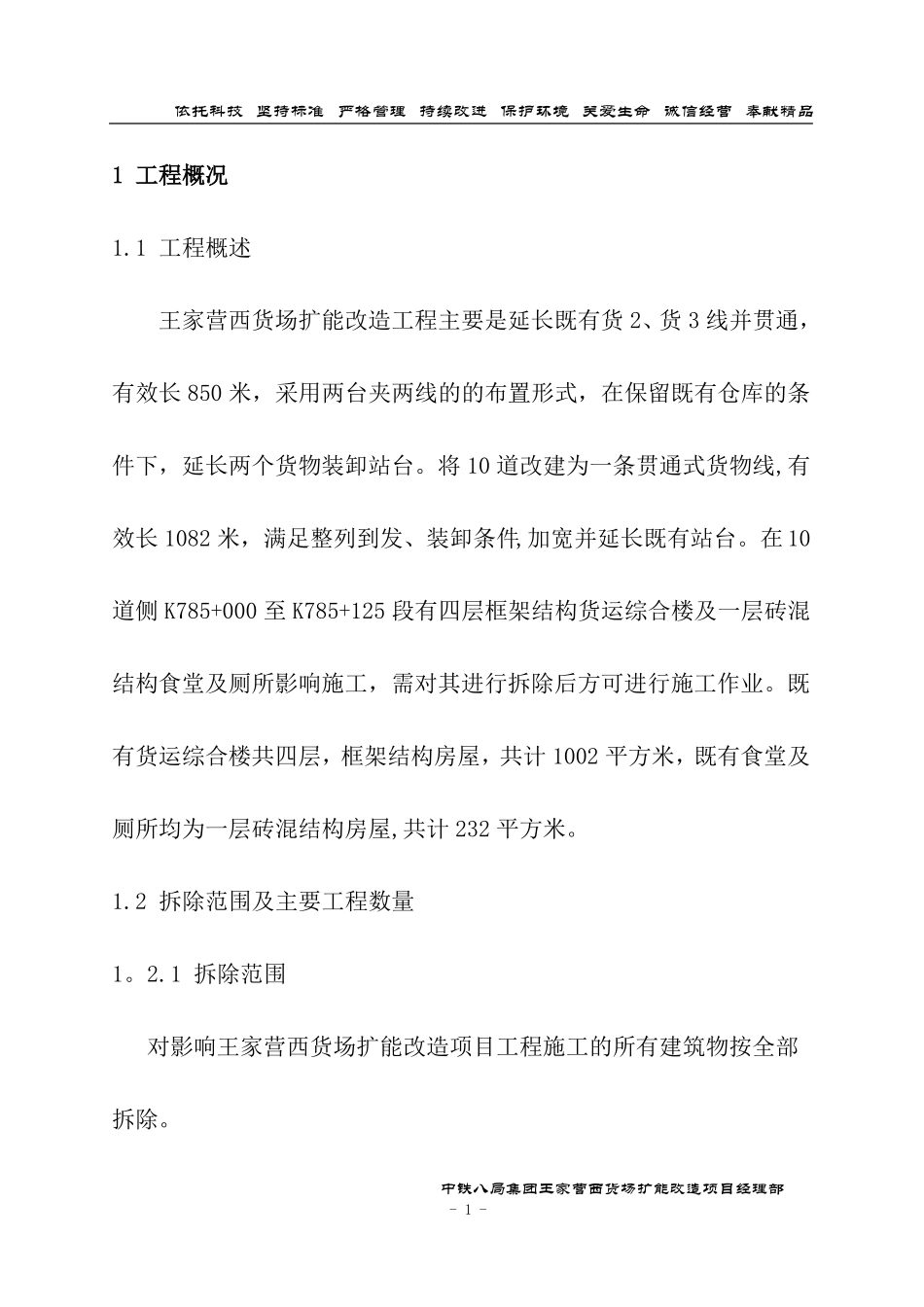

1工程概述王家营西货场扩能改造工程主要是延长既有货2、货3线并贯通,有效长850米,采用两台夹两线的的布置形式,在保留既有仓库的条件下,延长两个货物装卸站台
将10道改建为一条贯通式货物线,有效长1082米,满足整列到发、装卸条件,加宽并延长既有站台
在10道侧K785+000至K785+125段有四层框架结构货运综合楼及一层砖混结构食堂及厕所影响施工,需对其进行拆除后方可进行施工作业
既有货运综合楼共四层,框架结构房屋,共计1002平方米,既有食堂及厕所均为一层砖混结构房屋,共计232平方米
2拆除范围及主要工程数量1
1拆除范围对影响王家营西货场扩能改造项目工程施工的所有建筑物按全部拆除
中铁八局集团王家营西货场扩能改造项目经理部-1-依托科技坚持标准严格管理持续改进保护环境关爱生命诚信经营奉献精品1

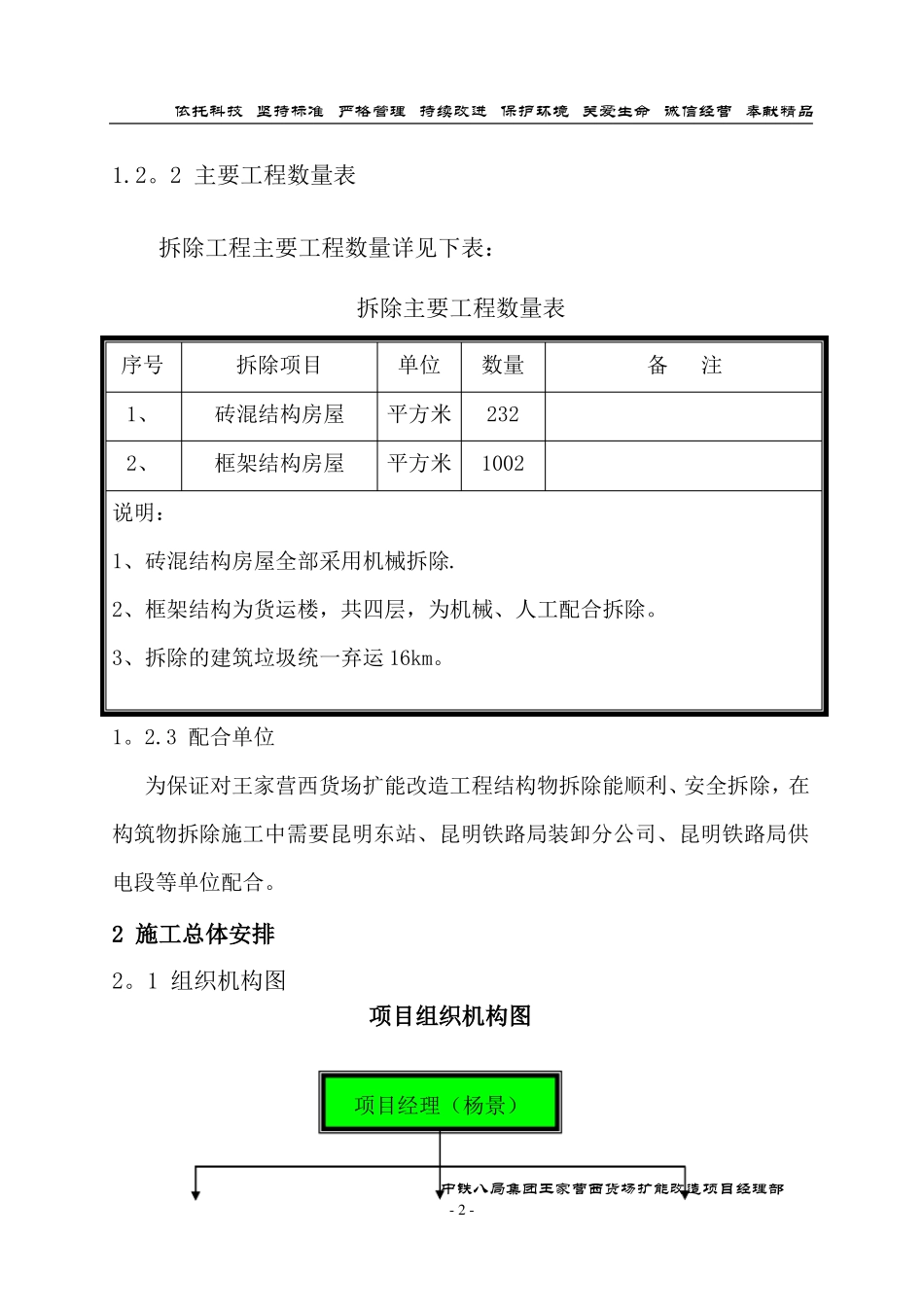

2主要工程数量表拆除工程主要工程数量详见下表:拆除主要工程数量表序号1、2、说明:1、砖混结构房屋全部采用机械拆除
2、框架结构为货运楼,共四层,为机械、人工配合拆除
3、拆除的建筑垃圾统一弃运16km
拆除项目砖混结构房屋框架结构房屋单位平方米平方米数量2321002备注1
3配合单位为保证对王家营西货场扩能改造工程结构物拆除能顺利、安全拆除,在构筑物拆除施工中需要昆明东站、昆明铁路局装卸分公司、昆明铁路局供电段等单位配合
2施工总体安排2
1组织机构图项目组织机构图中铁八局集团王家营西货场扩能改造项目经理部-2-项目经理(杨景)依托科技坚持标准严格管理持续改进保护环境关爱生命诚信经营奉献精品项目书记(李振兴)项目总工(何家)项目副经理(黄建武)工程部(吕青骏)安监部(许智)综合部(毕庆华)物设部(熊杰)2

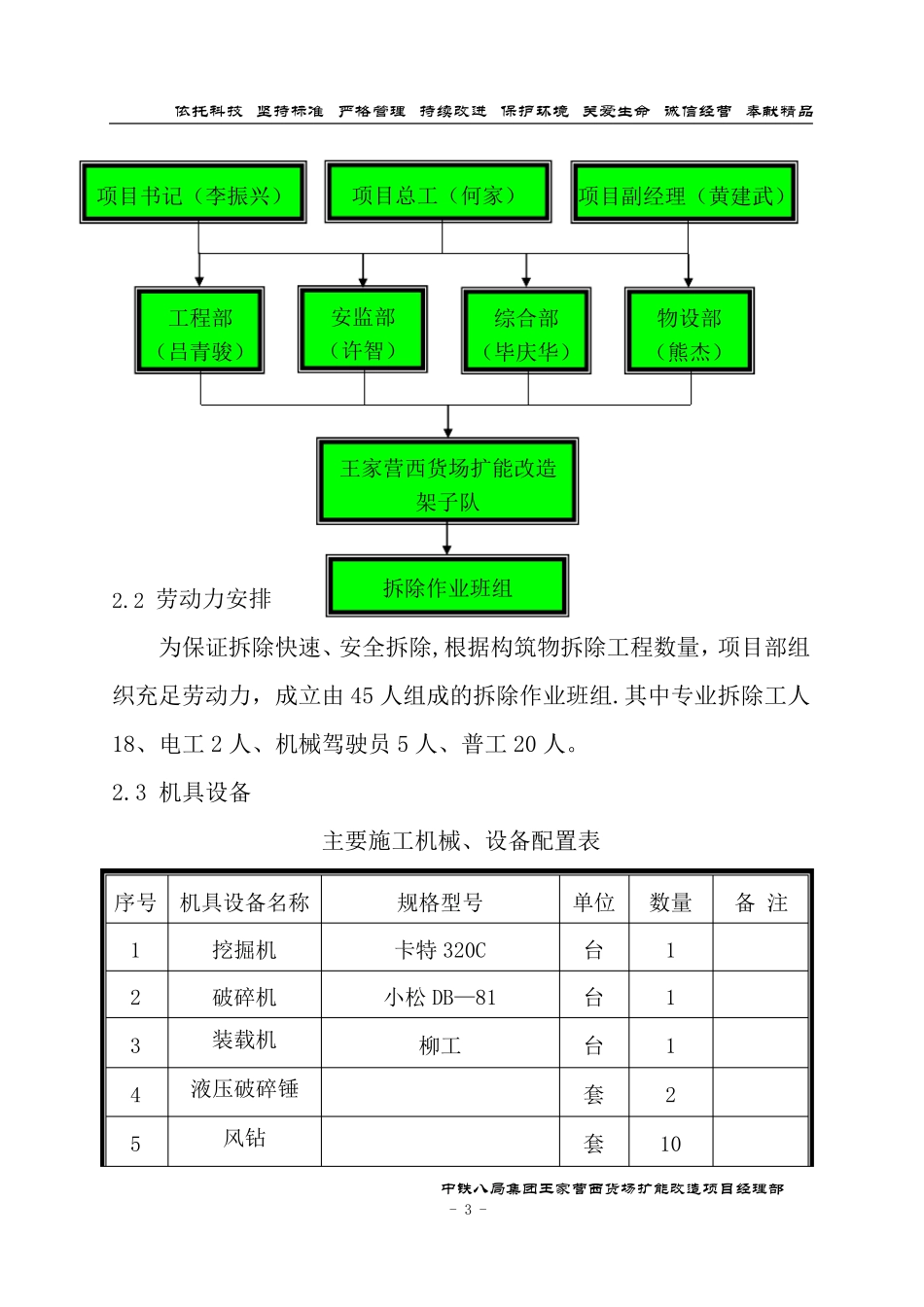

2劳动力安排拆除作业班组王家营西货场扩能改造架子队为保证拆除快速、安全
